软化水设备验收时产水硬度不达标?90%项目栽在3个核心测试环节

一、业主验收的真实痛点

软化水设备验收时,产水硬度首次不达标是最常见的纠纷来源。现场调研发现,90%项目栽在3个核心测试环节没做完整——只看产水硬度一项达标就签字,忽略了周期制水量和再生盐耗的同步验证。这三个测试必须形成完整的验收数据链,缺一项就埋下后期运行隐患。

软化水设备是锅炉补给水、反渗透预处理、纺织印染、电镀等行业的基础工艺段。验收不到位直接导致3类运行问题:树脂提前失效、周期制水量逐年下降、再生用盐成本翻倍。下文分别拆解3个核心测试环节和常见验收误区。

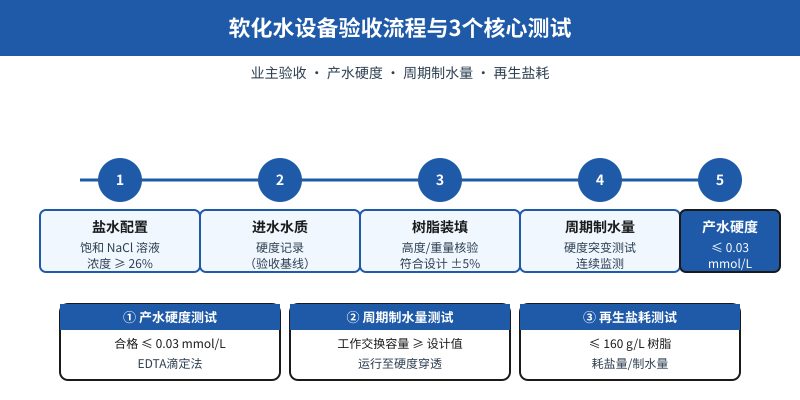

软化水设备验收流程与3个核心测试示意图

二、验收前必须核对的3份文件

现场验收前先确认3份文件齐全。否则进入测试环节发现问题,扯皮成本极高。

1. 出厂检测报告

厂家必须提供树脂装填量(高度与重量)、树脂型号(Na+型强酸阳树脂)、初始产水硬度数据、额定周期制水量。报告缺失或数据不全的,须在验收现场补测,避免后期因数据缺失导致运维无依据。

2. 安装调试记录

包括进水管道冲洗记录、阀门气密性测试、自控系统联动测试(液位控制器、流量计、硬度在线仪表)。要求施工方与监理方双方签字,未签字的环节不能视为合格。

3. 原水水质分析报告

进水硬度、碱度、pH、铁含量四项必须明确。原水硬度决定了理论周期制水量,铁含量过高(>0.3 mg/L)会直接污染树脂,导致后期制水量衰减。报告出具时间应在3个月内,避免水质变化导致验收基准失效。

三、3个核心测试环节

1. 产水硬度测试(EDTA滴定法)

在产水出口取样,用EDTA标准溶液(0.01 mol/L)滴定。合格标准:≤ 0.03 mmol/L(以CaCO₃计)。90%项目栽在测试时段不对——必须在再生完成后连续运行4小时以上取样,否则树脂层未稳定,测试数据偏小。正确的取样位置应在产水总管阀门后,避开死水段。

2. 周期制水量测试

连续运行至产水硬度首次穿透0.03 mmol/L阈值,记录总制水量。合格标准:≥ 设计值的95%。这是验收最容易被忽略的环节——不少项目只测1个周期就签字,但树脂工作交换容量需要3-5个周期才能稳定。建议至少连续测2个周期,第2个周期数据若衰减超过10%,说明树脂装填或再生参数有问题。

3. 再生盐耗测试

记录每个再生周期实际消耗的工业盐重量(kg),除以树脂装填体积(L)或周期制水量(m³)。合格标准:≤ 160 g/L树脂。常见误区是用稀盐水再生(饱和盐水浓度应≥ 26%),导致再生不彻底、周期制水量逐年下降。验收时务必核对盐液浓度和再生时间。

测试项目合格标准测试方法常见错误
产水硬度≤ 0.03 mmol/LEDTA滴定法(再生后4h取样)取样时段过早
周期制水量≥ 设计值95%连续运行至硬度穿透仅测1个周期
再生盐耗≤ 160 g/L树脂称重法(盐耗/树脂体积)盐水浓度不足
出水pH6.5-8.5pH计在线监测忽略pH漂移
自控联动全部信号正常模拟触发测试未做断电保护

四、验收常见问题与处理建议

1. 周期制水量比设计值低10%以上

优先排查进水铁含量(应< 0.3 mg/L)和有机物污染。铁污染会导致树脂颜色发黑、有机物污染会让树脂层发黄。两种污染的恢复方法不同:铁污染用稀盐酸浸泡复活,有机物污染用碱性盐水和次氯酸钠处理。

2. 再生后产水硬度反而升高

检查盐水是否走旁路、再生阀门是否内漏、控制器时序是否设置错误。手动模式强制再生一次可以快速判断是阀门问题还是电气问题。

3. 自控系统频繁误报

检查流量计、硬度在线仪表的校准证书是否在有效期内。部分国产硬度电极在水温低于10℃时漂移明显,需加装温度补偿或保温措施。

软化水设备验收不是走过场。3个核心测试数据完整、3份文件齐全、常见误区排查到位,才能保证设备投运后稳定运行3-5年。昌海环保软化水设备配备全自动控制阀头、GRP玻璃钢罐体、食品级Na+型强酸阳树脂,提供出厂检测报告与现场调试记录,为业主验收提供完整数据支撑。
