高压反渗透系统验收压力试验:1.25倍怎么算?90%合同漏写这3个压力节点

高压反渗透系统(DTRO/75–120 bar 工作压力)与常规低压 RO 不同:膜壳承压高、密封面多,任何一处微漏都会在运行中放大成事故。压力试验是验收第一关——但 90% 业主的合同只写一句”按厂家标准打压”,没有具体的试验压力数值、保压时间、压降判定,导致调试期出现争议时扯皮。

压力试验的真正目的是:在不带电、不进膜的状态下,提前暴露管路、卡箍、法兰、阀门的承压缺陷。常规 RO 系统(<30 bar)渗漏可以现场补焊,高压系统渗漏必须返厂处理,调试期每停一天损失 5000–8000 元。

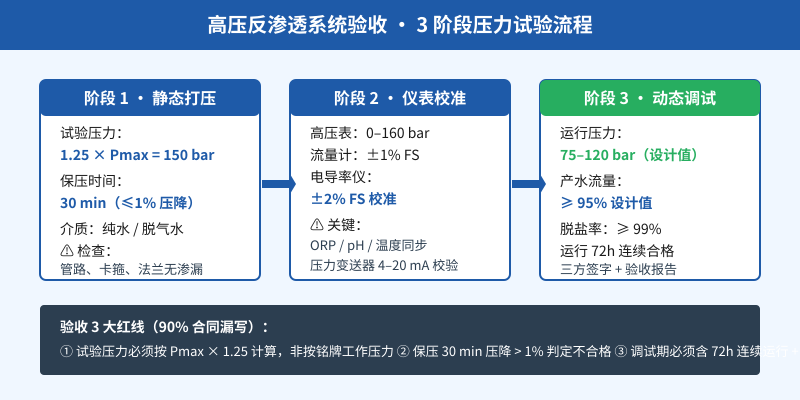

高压反渗透系统验收压力试验1.25倍打压三阶段流程示意图

一、试验压力 1.25 倍是怎么算的?

1. 工作压力(Pwork)= 设计运行压力

DTRO 处理垃圾渗滤液:75–120 bar;高压 RO 处理 RO 浓水:60–90 bar;高压反渗透处理苦咸水:30–50 bar。

2. 试验压力(Ptest)= 1.25 × Pmax

Pmax = 系统中可能出现的最高工作压力(如高压泵出口峰值、浓水阀全闭时的瞬时压力);1.25 是 GB/T 13927、ASME B31.3 等压力试验标准的通用安全系数。

3. 实际计算举例

设计运行压力 90 bar,高压泵过载保护 105 bar,则 Ptest = 1.25 × 105 = 131.25 bar,取整后试验压力 = 131 bar 或 132 bar

⚠ 关键:很多合同只写”1.25 倍工作压力”,实际应该用 1.25 × Pmax(峰值),不是 1.25 × Pwork(设计值)。两者差距可达 15–20 bar。

二、90% 合同漏写的 3 个压力节点

1. 试验介质没规定

✅ 应该用:脱气纯水(电导率 < 10 μS/cm,脱气防止气蚀)。❌ 错误:用自来水(含氯离子会腐蚀 316L 膜壳焊缝);❌ 错误:用循环 RO 浓水(含盐会加速应力腐蚀)。

2. 保压时间和压降判定缺失

✅ 标准:保压 30 min,压力下降 ≤ 1% 试验压力;✅ 严格标准:保压 60 min,压力下降 ≤ 0.5%。❌ 错误:合同只写”保压合格”,调试期厂家说”3% 压降正常”。

3. 仪表校准记录没要求

✅ 必须有:高压表(0–160 bar,0.5 级以上)、压力变送器(4–20 mA 输出,校验证书 6 个月内);✅ 流量计、电导率仪、ORP、pH 同步校验。❌ 错误:调试方拿自己的旧表读数,业主没有第三方校验报告。

三、压力试验 3 阶段实操流程

1. 阶段 1:静态打压

关闭所有进出水阀、膜壳加满脱气纯水;缓慢升压至 50% Ptest → 100% Ptest,分级稳压各 5 min;最终 1.0 × Ptest 保压 30 min,每 5 min 记录压力值。判定:压降 ≤ 1% 试验压力 → 静态合格。

2. 阶段 2:仪表校准

高压泵进出口压力变送器:与标准压力表比对,误差 ≤ 0.5%;产水流量计、浓水流量计:实测流量 ±2% FS;电导率仪:三点校准(0、1000、10000 μS/cm 标准液);ORP / pH 探头:两点校准,记录校准曲线。

3. 阶段 3:动态调试

安装膜元件后,低压冲洗 30 min 排空气;缓慢升压至设计压力(Pwork),运行 72 h 连续考核;验收指标:产水流量 ≥95% 设计值、脱盐率 ≥99%、系统回收率达标;三方签字:业主、总包、调试方,附压力试验曲线、72h 运行数据。

四、验收标准对照表

验收项合格标准判定方法90% 漏写项
试验压力1.25 × Pmax(bar)现场压力表读数用 Pwork 代替 Pmax
试验介质脱气纯水(<10 μS/cm)介质检测报告用自来水
保压时间30 min(严格 60 min)计时器记录无规定
压降判定≤1%(严格 ≤0.5%)压力记录曲线无量化
仪表校准0.5 级以上,6 个月内校验证书无要求
72h 动态流量 ≥95% 设计值运行报表时间模糊

五、验收报告必含的 7 项附件

① 压力试验记录曲线(自动记录仪);② 仪表校准证书(压力表、流量计、电导率仪、ORP、pH);③ 膜壳出厂合格证 + 现场水压试验报告;④ 高压泵出厂测试报告(性能曲线、振动、噪音);⑤ 72h 连续运行数据(流量、压力、电导率、温度);⑥ 三方签字盖章的验收证书;⑦ 系统操作维护手册(含压力试验复检周期建议:每年 1 次)。

六、复盘:验收最容易出问题的 3 个时间点

1. 调试前——合同条款不严谨,争议埋雷。

2. 静态打压——介质用错 / 保压时间不够 / 仪表没校验。

3. 72h 动态——膜元件冲洗不彻底 / 振动过大 / 数据记录不全。

把这 3 个时间点的条款写死在合同里,验收一次通过,调试期不会扯皮。

昌海环保高压反渗透系统出厂前均完成 131 bar 静态打压 + 72 h 动态调试,提供三方验收报告与仪表校验证书。详细技术参数可参考《高压反渗透系统验收标准 V2.3》。
