DTRO碟管反渗透处理垃圾渗滤液:压力选75还是120bar?3个参数选错一个项目白干

垃圾渗滤液的水质特征,对绝大多数工业水处理工程师来说,是教科书级别的难题:COD 5000-15000 mg/L、氨氮 1000-2500 mg/L、TDS 5000-12000 mg/L。普通的反渗透系统放进这种水里,第一周就会出现膜污染、产水量暴跌、高压泵过载报警。

DTRO碟管式反渗透是专门为这种工况设计的——但很多项目拿DTRO”按普通RO的思路”做设计,结果调试期就出问题。本篇围绕三个最关键的参数——压力、流道、浓缩倍数,拆解垃圾渗滤液DTRO项目最容易栽的坑。

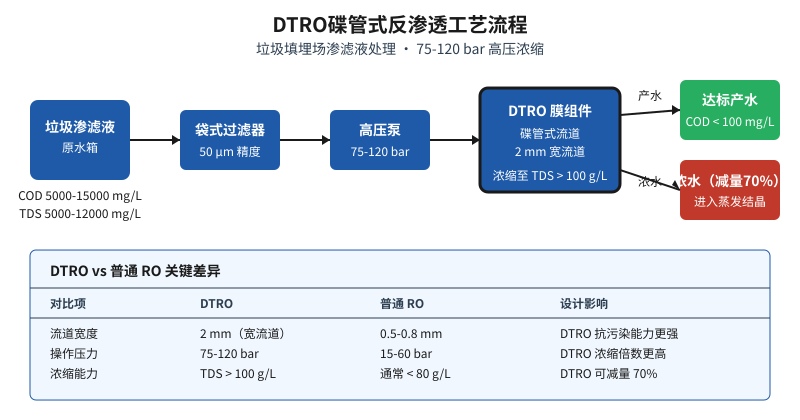

DTRO碟管式反渗透垃圾渗滤液处理工艺流程图与普通RO对比表

一、压力选75 bar还是120 bar?垃圾渗滤液COD决定一切

DTRO的操作压力区间是75-120 bar,远高于普通反渗透(15-60 bar)。但这个区间不是”越高越好”。

1. 高COD渗滤液(>10000 mg/L):选90-120 bar

高有机物浓度意味着膜污染速度极快,需要更高的跨膜压差推动水流,同时需要更高的错流速度冲刷膜面。某省会城市垃圾填埋场应急项目,进水COD在8000-15000 mg/L之间,最终选用了90 bar的工作压力,72小时内达到产水COD < 100 mg/L、氨氮 < 15 mg/L(GB 16889-2008表二标准)。

2. 中低COD渗滤液(5000-8000 mg/L):75-90 bar足够

如果用120 bar,高压泵的电费成本会直接吃掉项目利润——同样处理150 m³/天的水量,120 bar比90 bar的电费高约30%,这部分的运营成本差,就是项目亏损的直接来源。

3. 常见误区:把DTRO当普通RO设计

普通RO设计时一般按”进水TDS + 5-10 bar”算操作压力,但DTRO必须按”进水COD + 浓水侧渗透压”算——因为碟管式膜的浓缩极限更高,浓水侧的渗透压上升比普通RO快得多,按普通RO的压力设计就会出现”泵功率不足、产水量上不去”的窘境。

二、流道宽度:2 mm vs 0.7 mm,决定膜寿命是1年还是5年

DTRO和普通RO最大的物理差异,是流道宽度。这一个数字决定了膜污染的速度和清洗周期。

1. DTRO的碟管式流道宽度2 mm

这个宽度是普通卷式RO膜流道(0.5-0.8 mm)的3-4倍。垃圾渗滤液里含有大量悬浮物、胶体、有机物,普通RO的窄流道在几小时到几天内就会被堵塞;DTRO的宽流道让浓水在湍流状态下通过,膜面污染和浓差极化都被显著抑制。

2. 宽流道的代价:单位体积膜面积更小

这也是DTRO”贵”的原因。同样1 m³/h的产水量,普通RO需要更小的设备体积,DTRO的设备体积往往是普通RO的2-3倍。但从全生命周期算,DTRO的膜寿命延长到5年(普通RO在高污染水源下1-2年),整体维护成本反而更低。

3. 选型核心问题:水质波动大的项目必须选宽流道

垃圾渗滤液的水质受降雨影响波动极大——旱季COD可能只有5000 mg/L,雨季可能飙升到15000 mg/L。如果选普通RO的窄流道,雨季一个月内就会频繁化学清洗;选DTRO的宽流道,可以扛住这种波动,膜寿命从2年延长到5年。

三、浓缩倍数:70%减量背后的数学题

DTRO的核心价值是”把废水变少”——这背后的指标是浓缩倍数,也是DTRO和普通RO拉开差距的最直接体现。

1. 行业基线:DTRO可把TDS浓缩到100 g/L以上

普通RO一般在TDS 50-80 g/L就达到渗透压极限(产水侧接近0),继续浓缩就没意义了。DTRO的宽流道+高压,可以把浓水侧TDS推到100-150 g/L,体积减少到进水的20-30%。

2. 实际项目数据:150 m³/天渗滤液 → 45 m³浓水

某省会城市垃圾填埋场应急项目(处理量150 m³/天),DTRO浓水体积约为进水的30%——意味着每天原本150 m³的渗滤液,最终只剩约45 m³浓水进入蒸发结晶,后续处置成本降低70%。

3. 浓缩倍数的隐形陷阱:回流比

很多项目栽在”为了高浓缩倍数,把回流比调太高”。回流比超过设计值,膜面流速下降,反而加速污染。DTRO的回流比一般控制在2:1到3:1之间,超过这个区间,浓缩倍数不升反降,膜污染加速,3-6个月内就要化学清洗。

把3个参数落到设计图纸上

回到开头的项目决策问题——垃圾渗滤液用不用DTRO,本质上是这3个参数能不能算清楚:进水水质波动幅度决定压力选型;悬浮物和有机物浓度决定流道宽度(也是DTRO vs 普通RO的根本分界);后续蒸发结晶成本决定浓缩倍数目标。

昌海环保的DTRO-1/DTRO-2/DTRO-3系列覆盖1-3 m³/h单机产水量,整套系统撬装交付,针对垃圾渗滤液、工业高浓废水、RO浓水减量三类典型场景均有对应的工艺包。某省会城市150 m³/天应急项目从设备到场到出水达标用时72小时——前提是设计阶段把这3个参数先算清楚。
