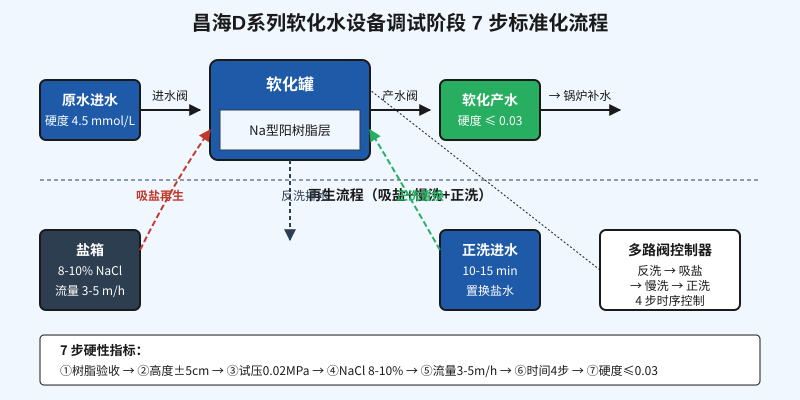

软化水设备是工业锅炉补给水、中央空调循环水、电子半导体清洗系统的”前哨”。硬度一旦失控,锅炉结垢、换热器效率衰减、板换堵塞会同步发生。但调试阶段出水硬度忽高忽低、运行 3 个月就失效的案例非常普遍——90% 不是设备质量问题,是调试顺序和参数校准被忽视。本文结合昌海 D 系列全自动软水器在 50+ 项目的现场调试经验,整理出 7 步标准化调试流程,对应 4 个常见失效信号的排查方法,帮助工程人员和运维人员把产水硬度稳定控制在 0.03 mmol/L 以下。
一、调试前 3 个必查项(90% 项目漏掉第一步)
设备到场后,安装单位习惯”先装罐、再谈调试”,这一步是大量问题埋下的根源。老工程师到现场看第一眼,基本能猜出后续会不会出问题。
1. 树脂验收(开箱即查,不能等)
检查树脂包装是否完好、有无结块变色。Na 型强酸阳树脂应为琥珀色或金黄色透明颗粒,一旦结块或含水量异常,说明运输或储存出了问题。取样检测指标:含水率 45-52%,圆球率 ≥ 90%,湿真密度 1.24-1.28 g/mL。⚠️ 错装树脂型号(Na 型装成 H 型)的项目,调试时产水 pH 会异常降低,整个系统连锁故障——这种事故在 2025 年的两个电厂补给水项目里都出现过,最后只能整罐报废重装。
2. 进水水质复测(不能只看甲方提供的数据)
实测进水总硬度、pH、温度、TDS、游离氯。昌海 D 系列要求进水游离氯 < 0.5 mg/L(软化树脂不耐强氧化,长期接触会断链失效)。取样点选在进水阀后、软化罐前,避免管路污染干扰数据。南方某些项目自来水游离氯高峰期可达 1.2 mg/L,不复测直接调试的结果是树脂 1 年内就失效。
3. 控制器与阀门空载测试(带电不带水)
检查多路阀各工位转动是否顺畅、信号反馈是否准确、再生泵吸盐管路是否漏气。⚠️ 这一步省了,调试时吸盐不稳、再生液浓度波动大,产水硬度跟着抖动——这是”忽高忽低”型故障的最大单一来源。
二、装填与试压:5cm 高度差就是失效信号
1. 树脂装填步骤
装填前先在罐底注入 1/3 罐高的水(避免树脂直接冲击罐底布水器)。树脂倒入时用漏斗导流,禁止单人直接倾倒——树脂冲击罐壁会产生静电吸附碎屑,后期板结。标准罐体装填至罐体总高度的 60-65%。
2. 高度校准(90% 项目栽在这)
装填完毕静置 4 小时后测量树脂层高度。装填高度与设计值偏差超过 ±5cm,运行时就会出现沟流(channeling)和偏流——硬度数据忽高忽低的根源。树脂上方必须留 40% 反洗膨胀空间。某 5 m³/h 锅炉补水项目就是因为树脂层低了 8cm,运行 3 个月出水硬度从 0.02 漂到 0.18 mmol/L,被迫停机补装。
3. 试压
缓慢注水至工作压力(0.4-0.6 MPa),保持 30 分钟。压降 < 0.02 MPa 视为合格。⚠️ 试压用水必须是软化水或脱盐水,不能用原水(硬度离子会污染新鲜树脂,使刚装填的树脂层提前吸附饱和)。

三、再生调试:3 个核心参数按这个顺序校准
再生调试是软化器出水水质达标的决定性环节。参数校准顺序错了,再怎么调也调不出来。
1. 再生液浓度(先定这个)
NaCl 溶液浓度:8-10%(质量分数)。低浓度再生不彻底,高浓度导致再生液浪费且树脂易板结。工业盐溶解后必须过滤(5μm 袋式过滤器),杂质是树脂中毒的常见原因。建议现场用密度计实测浓度,不要只信商家标称。
2. 再生液流量(决定接触时间)
推荐流速 3-5 m/h(对应 DN500 罐体约 0.6-1.0 m³/h)。流速过快,接触时间不足,再生度 < 60%;过慢,树脂层压实不均,反洗时容易跑树脂。
3. 再生时间分配(按 4 步走)
| 步骤 | 时长 | 目的 | 常见错误 |
|---|---|---|---|
| 反洗 | 10-15 min | 松动树脂层、排出碎屑 | 时间不足导致板结 |
| 吸盐 + 慢洗 | 30-45 min | 再生液与树脂充分接触 | 流量过大接触时间不够 |
| 正洗 | 10-15 min | 置换罐内盐水 | 时间短导致产水带咸味 |
| 注水 | 至水位 | 准备下一周期产水 | 水位低影响下次反洗膨胀 |
四、验收标准与 4 个常见失效信号
1. 验收硬指标
产水硬度 ≤ 0.03 mmol/L(实测昌海 D-2 型:0.015-0.025 mmol/L);单罐产水周期 ≥ 设计值 90%;再生耗盐量 ≤ 设计值 110%;控制系统各工位切换误差 ≤ ±5 秒。这四条同时满足,才能签验收单。
2. 调试后硬度超标 4 个常见原因对照表
| 故障现象 | 根本原因 | 排查方向 | 处理方案 |
|---|---|---|---|
| 启动即超标 | 树脂装错型号(Na 型装成 H 型) | 取样验证罐内树脂 | 整罐更换 |
| 周期末端超标 | 树脂层高度不足或偏流 | 停机测量树脂层 | 补装树脂至设计高度 |
| 突然超标 | 进水硬度突变或阀门泄漏 | 复测进水 + 阀门检修 | 补水水源核查 + 阀门更换 |
| 再生后仍超标 | 再生液浓度 / 流量不达标 | 现场配制标准 NaCl 重测 | 校准吸盐泵 + 流量计 |
3. 长期运行 3 个失效信号
运行 1 年内:产水周期缩短 > 15% → 树脂可能中毒或板结;树脂发黑发臭 → 进水有机物或游离氯污染;反洗时跑树脂 → 布水器或筛管破损。这三个信号任一出现,建议在 2 周内安排检修,不要拖到出水硬度报警。
软化水设备调试不是”装上就能用”的设备。从树脂验收、装填高度差、再生液浓度、再生流速,每个环节都有量化指标。老工程师常说:“调试时省的一小时,运行后要还三天”。按本文 7 步法标准流程调试,配合进水硬度在线监测和定期水质化验,可确保软化器长期稳定产水硬度 ≤ 0.03 mmol/L,树脂寿命延长至 3-5 年。
