高压反渗透系统调试后产水电导率不达标?3个核心参数+1张调试顺序表,老工程师避坑指南

高压反渗透(High Pressure RO)系统调试是水处理工程中最容易踩坑的环节。昌海环保工程团队在多个10-100m³/h项目中发现:90%调试后产水电导率超标、膜元件提前报废,根源是忽略3个核心参数和1个标准顺序。

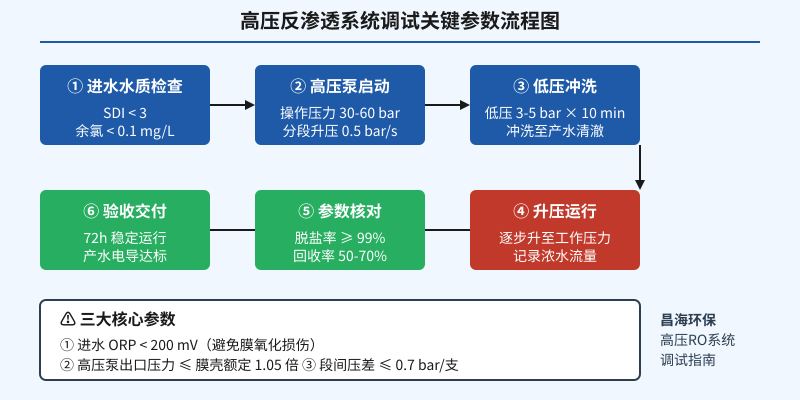

高压反渗透系统调试关键参数流程图:6步标准调试顺序与3个核心参数提示

一、调试前的进水检查(90%项目忽略进水ORP)

高压RO膜(操作压力30-80 bar)对余氯极敏感:余氯 > 0.1 mg/L持续运行时,脱盐率3-6个月开始下降;> 0.5 mg/L则1-2个月报废。

1. 进水ORP必须 < 200 mV

用在线ORP仪或便携DPD比色计双确认。ORP > 200 mV说明余氯未还原到位,必须加NaHSO3或更换活性炭。

2. SDI < 3(比普通RO更严)

SDI稳定 < 3,最好 < 2。每2小时取样一次,连续6个点达标才进入下一步。

3. 温度与pH同步记录

温度每升高1°C,产水量增加3%。pH控制在7-8之间,避免极端pH损伤膜骨架。

二、高压泵启动的3个核心参数

1. 高压泵出口压力 ≤ 膜壳额定 × 1.05

膜壳额定承压常见1500 psi / 103 bar,瞬时严禁超过额定值1.05倍。必须”分段升压”,每5秒升压不超过1 bar,否则水锤冲击会压破端板。

2. 进水流量 ≥ 设计值的80%

流量不足会导致泵空转或气蚀。常见原因是预处理未冲洗干净或多介质过滤器堵塞。

3. 浓水阀门先开再启泵

正确顺序:开浓水阀 → 开产水阀 → 启高压泵(分段升压)。先关浓水阀再启泵会冲击膜元件,造成不可逆损伤。

三、低压冲洗与分段升压的标准顺序

1. 低压冲洗10-15分钟

调试前用3-5 bar低压冲洗10-15分钟,至产水清澈无气泡。目的是排出膜内保护液和残留空气,避免高压冲击造成膜片”望远镜效应”。

2. 分段升压曲线

从5 bar开始,每5分钟升压2-3 bar;到达工作压力一半时停留15分钟观察脱盐率,再继续升压。整个过程不少于30分钟。

3. 浓水置换流量 ≥ 产水流量的20%

浓水流量不足会导致膜面浓差极化,结垢风险升高3-5倍。维持在产水流量的20-30%最安全。

四、参数核对与72小时验收标准

进入72小时稳定性测试前,必须核对以下参数:

参数项标准值异常处理
进水ORP< 200 mV加NaHSO3或更换活性炭
进水SDI< 3排查预处理堵塞
高压泵出口压力≤ 额定 × 1.05检查浓水阀开度
段间压差≤ 0.7 bar/支排查膜污染
回收率50-70%(海水35-50%)调整浓水流量
脱盐率≥ 99%检查ORP与密封圈
产水电导率≤ 进水 × 1%查ORP与密封圈

1. 脱盐率 ≥ 99% 是硬指标

高压RO常用于海水淡化、苦咸水脱盐、零排放浓缩段等 ≥ 99%脱盐率场景。脱盐率不达标时,先查ORP和密封圈泄漏,再考虑换膜。

2. 段间压差是膜污染早期预警

段间压差每升高0.1 bar,约10%膜面被污染。压差 > 0.7 bar/支必须立即化学清洗,否则2周内压差翻倍,化学清洗也无法恢复。

五、老工程师避坑提示

1. 不要”省”低压冲洗时间

赶工期把冲洗从15分钟缩到3-5分钟,保护液没排干净,3天内产水电导率异常——返工成本是省下来的10倍以上。

2. ORP表和电导率表要”双确认”

ORP表正常但电导率偏高?大概率是ORP探头被污染或失准。每班次用便携DPD比色计复核一次。

3. 调试记录必须保留3年

进水ORP、SDI、压力、流量、电导率记录是后期膜故障索赔的关键证据。昌海环保标准做法是72小时连续记录+电子存档3年。

结语

高压反渗透系统调试不是”按按钮”那么简单。从进水ORP到浓水置换流量,每一个参数都可能成为后期故障的导火索。昌海环保10年高压RO项目调试总结出的”3个核心参数+6步标准顺序”,已写入公司调试SOP。新工程师按表执行,老工程师经验就转化为可复制的标准动作。
