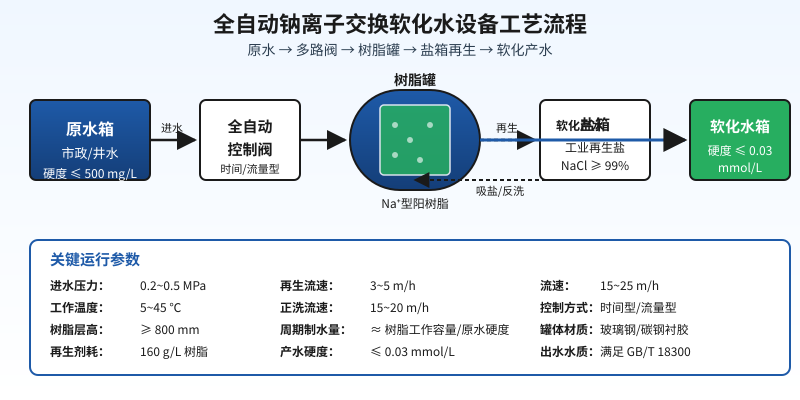

很多锅炉房项目验收时才发现软化水硬度超标,第一反应是换树脂。其实问题往往出在选型阶段——三个核心参数算错,再贵的 001×7 强酸阳树脂也只能做出 5 mg/L 以上的”半软化水”。下面从选型视角拆解,给出一张可直接落地的决策表。

一、软化水设备最容易踩的 3 个选型误区
1. 把”产水量”当唯一指标,忽略周期制水量
很多采购单上只写”10 m³/h 软化水设备”,但没标原水硬度和出水硬度要求。同样 10 m³/h 的设备,原水 300 mg/L 和 500 mg/L 配的罐体直径、树脂装填量、周期制水量完全不同。10 m³/h 的设备、原水 400 mg/L(以 CaCO₃ 计)要求产水 ≤ 0.03 mmol/L 时,单罐周期制水量大约只有 250~280 m³,不到 28 小时就要再生一次。
2. 树脂装填量按”罐容积 × 0.7″估算,流速严重超标
有的厂家图省事,树脂只装罐容积的 60%,靠提高流速凑产水量。结果是产水硬度刚达标,再生时反洗流速高达 30 m/h 以上,树脂层被冲散,半年后出水硬度从 0.02 mmol/L 漂到 0.1 mmol/L。规范做法是装填系数 0.75~0.85,工作流速 15~25 m/h,再生流速 3~5 m/h。
3. 再生剂耗按”理论值 120 g/L”算,实际跑到 200 g/L 以上
教科书上 NaCl 理论耗量约 117 g/L 树脂,但项目上 80% 的设备实际再生剂耗超过 150 g/L。原因:盐液浓度配错(饱和盐水 26% 远超最佳 8~10%)、吸盐时间太短(10 分钟树脂没充分接触)、正洗水量不够(残留盐水进入产水侧)。
二、3 个核心参数怎么算才不踩坑
1. 周期制水量(V 单罐)
V = Q 树脂 × E 工作 / (Y 原水 – Y 产水)
其中 Q 树脂是树脂装填体积(L),E 工作是工作交换容量(001×7 强酸阳树脂典型 1100~1300 mol/m³),Y 原水和 Y 产水分别是进水和出水硬度(mol/m³)。工程上 建议把计算结果乘 0.7~0.8 安全系数,避免临近失效点运行。
2. 再生剂耗(NaCl g/L 树脂)
实际工程经验值:原水硬度 200~400 mg/L 时控制在 130~150 g/L;400~600 mg/L 控制在 150~180 g/L;超过 600 mg/L 建议双级软化或前置预软化。盐液浓度配比 8~10% 是黄金区间——浓度过低再生不充分,浓度过高浪费盐且反洗时易板结。
3. 罐体直径与树脂层高
直径决定瞬时过水流量,层高决定再生接触时间。常规玻璃钢罐的最小层高不低于 800 mm,锅炉补给水项目建议 ≥ 1000 mm。很多小厂报价用 φ500 罐装 300 L 树脂,层高只有 1500 mm 但装填量虚高,实际运行半年就出现硬度漂移。
三、一张软化水选型决策表(直接套用)
下面这张表把”产水量 + 原水硬度”两个变量映射到罐体直径、树脂量、周期制水量、再生周期,可以直接拿到询价单里:
- 产水量 ≤ 2 m³/h、原水硬度 ≤ 200 mg/L:配 φ300~400 mm 单罐,树脂 100~150 L,再生周期 ≥ 24 h;
- 产水量 2~5 m³/h、原水硬度 200~400 mg/L:配 φ500~600 mm 单罐,树脂 250~400 L,再生周期 ≥ 16 h;
- 产水量 5~10 m³/h、原水硬度 400~600 mg/L:配 φ750~900 mm 双罐(一用一备),单罐树脂 500~700 L,再生周期 ≥ 12 h;
- 产水量 ≥ 10 m³/h 或原水硬度 ≥ 600 mg/L:必须上双级软化,第一级强酸阳树脂除硬度,第二级钠型抛光;
- 锅炉压力 ≥ 1.6 MPa:在软化水后追加 RO + 磷酸盐三钠处理,把电导率压到 10 μS/cm 以下。
四、容易被忽略的 4 个细节
1. 进水浊度 ≤ 5 NTU:悬浮物包裹树脂表面,再生时盐液无法充分接触,工作交换容量三个月降 20%。
2. 进水余氯 < 0.5 mg/L:游离氯会氧化树脂骨架,强酸阳树脂耐氯性比阴树脂好,但长期 0.5 mg/L 以上余氯运行仍会缩短寿命 30%。
3. 控制阀选型看水质不看价格:时间型阀便宜但再生点固定,低负荷时易过度再生;流量型阀贵 30% 但按产水量触发再生,盐耗省 20~40%。
4. 罐体材质根据水温选:常温市政水(≤ 45 ℃)选玻璃钢即可;锅炉冷凝水回用(温度 60~80 ℃)必须选碳钢衬胶或不锈钢,否则玻璃钢罐体 1~2 年就鼓包。
五、软化水设备能力匹配建议
昌海环保的全自动软化水设备覆盖 1~50 m³/h 流量区间,配套进口时间/流量型多路阀(fleck/Clack/Runxin 可选),玻璃钢罐体压力等级 0.6 MPa,常规配置 001×7 强酸阳树脂。针对锅炉补给水、热交换循环、印染漂洗、电镀清洗等不同场景,可按上述决策表参数做一用一备或双级软化方案配置,配套 PLC 自动控制和远程通讯接口,方便并入锅炉房 DCS 系统。
涉及高温冷凝回用、高硬度地下水(> 600 mg/L)或并入超纯水前处理的项目,可以把原水水质报告发来,按实际工况做选型核算,避免后期频繁再生。
