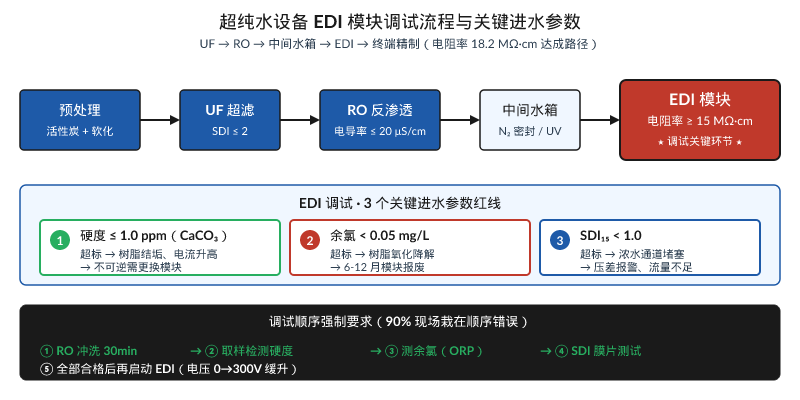

超纯水设备的核心是 UF + RO + EDI 三段组合,其中 EDI 模块决定产水能否达到 18.2 MΩ·cm。现场数据显示约 60% 的 EDI 模块首次调试后电阻率只能爬到 12-15 MΩ·cm,其中 90% 并非模块质量问题,而是 3 个进水参数未达标。本文结合 Veolia MK-5 与 QUA FEDI-2 模块进水要求,梳理 3 条参数红线与 5 步调试顺序。

一、EDI 调试失败的 3 种典型症状
1. 电阻率卡 12-15 MΩ·cm
稳定后应达 15-18 MΩ·cm。若 24 小时后仍低于 15 MΩ·cm,90% 是因为进水硬度或 CO₂ 超标,树脂离子交换容量未完全发挥。
2. 电流 >5 A 持续偏高或波动
EDI 工作电流通常稳定在 2-4 A。偏高说明浓水侧电阻降低——多为硬度结垢形成导电层,或 SDI 超标导致浓水通道局部短路。
3. 浓水压差异常升高
MK-5 手册要求淡水压降 1.4-2.8 bar。调试初期压降就 >3.0 bar,几乎可判定 RO 产水 SDI 不合格,浓水隔网已被胶体堵塞。
二、3 个关键进水参数红线
1. 硬度 ≤ 1.0 ppm(以 CaCO₃ 计)
EDI 对硬度的要求远高于 RO。Ca²⁺/Mg²⁺ 进入模块后会在电场下与阴树脂结合形成 CaCO₃ 沉积,且不可逆。某半导体厂调试案例中,进水硬度 1.8 ppm 运行 72 小时后,电流从 3.2 A 升至 5.8 A,电阻率从 16.5 MΩ·cm 跌至 11.2 MΩ·cm,最终只能整组更换。
2. 余氯 < 0.05 mg/L
EDI 对余氯耐受度比 RO 更严苛(RO < 0.1 mg/L,EDI < 0.05 mg/L)。活性炭过滤器 EBCT 不足 6 分钟或饱和时,余氯穿透后会氧化 EDI 内部阴/阳离子交换树脂,造成容量永久性下降——这就是业内”EDI 模块 6-12 个月就报废”的根因。
3. SDI₁₅<1.0
MK-5 手册要求 SDI(15 min)< 1.0,比 RO 的 SDI < 4 严格得多。SDI 超标意味着 RO 产水仍含胶体,进入 EDI 后逐渐堵塞浓水隔网(仅 2mm 流道)。应用专用 SDI 膜片做 15 分钟测试,而不是依赖在线浊度表(对胶体不敏感)。
三、调试顺序强制要求(5 步)
90% 的 EDI 调试失败源于顺序错误——未按 5 步逐项验证就启动。
1. RO 系统冲洗 ≥ 30 分钟
用 RO 产水冲洗所有进入 EDI 的管路、水箱和阀门,去除安装残留的杂质和油脂。
2. EDTA 滴定测硬度
在 EDI 进水口取样 500 mL,超标时先检查钠型阳离子软化器是否正常再生。
3. ORP 表确认余氯 < 200 mV
偏高时排查活性炭过滤器或临时启用亚硫酸氢钠加药还原。
4. SDI 膜片测试(15 分钟)
30 psi 压力下让 500 mL RO 产水通过 0.45 μm 膜片。< 1.0 方可启动,不合格则排查超滤膜污染。
5. 启动 EDI,电压 0→300 V 缓升
以上 4 项全部合格后启动。先开淡水、再开浓水,最后加直流电压,每 5 分钟升 50 V。
四、EDI 调试常见故障对照表
| 调试症状 | 进水参数红线 | 可能原因 | 现场处理方法 |
|---|---|---|---|
| 电阻率卡 12-15 MΩ·cm | 硬度 ≤ 1.0 ppm | 软化器未再生;树脂失效 | 强制再生软化器,达标后再启动 |
| 工作电流 >5 A 持续偏高 | 硬度 ≤ 1.0 ppm | Ca²⁺/Mg²⁺ 结垢 | 2% HCl 化学清洗(不可逆则更换) |
| ORP >350 mV,电流不稳 | 余氯 < 0.05 mg/L | 活性炭饱和或 EBCT 不足 | 更换活性炭或启用 NaHSO₃ 加药 |
| 浓水压差 >3.0 bar | SDI₁₅ < 1.0 | 浓水隔网堵塞 | 反洗 EDI 浓水室;排查超滤膜 |
| 电阻率波动 ±2 MΩ | CO₂ 间接影响 | RO 产水 pH 偏低 | RO 与 EDI 之间加 NaOH 调 pH 7-8 |
| 启动后 5 分钟内跳停 | 所有进水参数 | 顺序错误:未冲洗就上电 | 停机、冲洗 30 min、按 5 步重启 |
五、现场快速验证技巧
1. 三表对照
EDI 进水口同时挂 3 块在线表:电导率(< 20 μS/cm)、ORP(< 200 mV)、硬度(无在线表则每小时取样)。任意一项超标就不要启动。
2. V-I 曲线判断污染类型
正常曲线近似线性。电压 100 V 时电流已超 3 A,多为无机结垢(硬度污染);电流缓慢上升但水质下降,多为有机或生物污染,需做 CIP 化学清洗。
3. 保留 72 h 调试日志
EDI 首次调试期是问题最集中阶段。建议连续记录 72 h 电阻率、电流、电压、流量、压差数据,每 2 h 一档,作为后期模块健康基线和质保依据。
超纯水 EDI 模块的调试质量直接决定整套系统运行周期。严格执行 5 步流程,把 3 条参数红线挡在 EDI 之外,是工程人员避免模块 6-12 个月就报废的最有效手段。
