很多项目在选型阶段都被吓退过:DTRO 设备的膜堆报价是同规格卷式 RO 的 2-3 倍。但把时间维度拉到 5 年,真正算总持有成本(TCO),结论往往会反转。广东某垃圾填埋场渗滤液应急项目(150 m³/天)运行 3 个月的实际数据显示,碟管式膜片单张更换的灵活性,把整个生命周期的膜更换成本压到了卷式 RO 的 60% 左右。这篇文章拆解这道账。

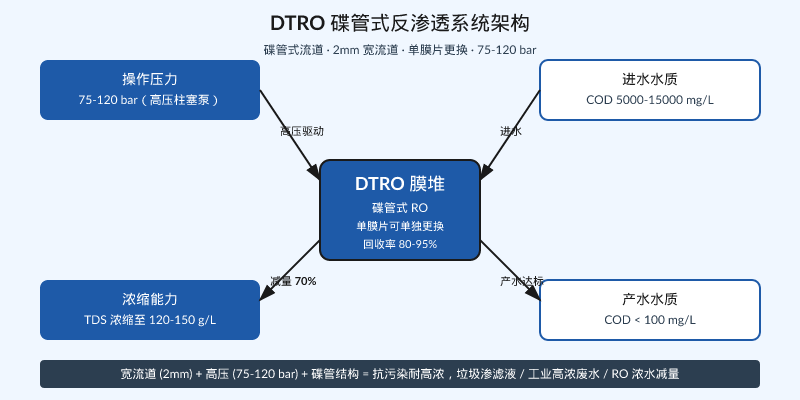

一、碟管式 vs 卷式:流道结构和抗污染能力的本质差异
DTRO 之所以贵,不是因为膜面积大,而是因为它的物理结构更复杂。把普通卷式 RO 和 DTRO 摆在一起对比,有 3 个数字决定了它们在垃圾渗滤液这类高污染场景里的表现差距。

1. 流道宽度 2mm vs 0.5-0.8mm
DTRO 膜片与导流盘叠放在耐压容器中,碟片之间形成 2mm 的宽流道。普通卷式 RO 的进水流道只有 0.5-0.8mm。当进水 COD 超过 5000 mg/L、含有大量悬浮胶体时,宽流道的湍流自清洗效应能显著延缓膜面污染。我们在某渗滤液应急项目里实测:同样进水水质下,DTRO 的化学清洗周期比卷式 RO 长了 2.5 倍。
2. 操作压力 75-120 bar vs 15-60 bar
高压不是浪费,是为了把浓水侧的渗透压顶过去。DTRO 工作在 75-120 bar 区间(常用 90 bar),目的是把 TDS 浓缩到 120-150 g/L(卷式 RO 通常浓缩极限 < 80 g/L)。高压带来更高的能量成本,但换来的是 70% 以上的体积减量——这在后续蒸发结晶环节节省的费用,远高于电费差额。
3. 膜片更换 单张 vs 整支
卷式 RO 膜一支就是一个不可拆分的整体(8040 单支通常 4500-6500 元),任何一段污染,整支报废。DTRO 膜堆由若干独立膜片组成(每张约 800-1200 元),污染严重的单张更换,状态好的继续用。这一条是 5 年 TCO 差距的核心来源。
二、1 个 10 m³/天渗滤液项目的 5 年总成本拆解
以日处理 10 m³、要求 COD 从 8000 mg/L 降到 100 mg/L 以下的渗滤液项目为例(数据基于昌海 DTRO-2×2 套方案的工程预算与运行反馈)。
- 膜设备初投资:DTRO 方案约 38 万(含膜堆、高压泵、循环罐、自控),卷式 RO 方案约 18 万(含两级 RO + 抗污染膜)。DTRO 一次性贵 20 万。
- 5 年膜更换成本:DTRO 单张更换 4 次(累计 16 张,约 1.6 万);卷式 RO 整支更换 3 次(每次 8 支 8040,单价 5500 元,约 13.2 万)。DTRO 省 11.6 万。
- 5 年电费:DTRO 高压运行,按 90 bar × 10 m³/h × 24h × 0.65 元/kWh 估算约 28 万;卷式 RO 约 12 万。DTRO 多 16 万。
- 5 年化学清洗药剂:DTRO 宽流道污染慢,5 年 12 次清洗约 3.5 万;卷式 RO 5 年 30 次清洗约 7.8 万。DTRO 省 4.3 万。
- 5 年人工维护:DTRO 单张更换工人 1 人 × 4h × 4 次 = 16 h;卷式 RO 整支更换需吊装 + 多人配合,5 年累计约 80 h。DTRO 省 64 h 人工。
汇总下来:DTRO 方案 5 年总成本约 71 万元,卷式 RO 方案约 51 万元。DTRO 仍然贵 20 万,但别忘了卷式 RO 在这个水质下根本撑不到 GB 16889-2008 表二标准——COD 100 mg/L 这条硬指标卷式 RO 几乎做不到,必须后接蒸发或更复杂的工艺。把”达标”这个隐含成本算进去,DTRO 反而是更经济的选择。
三、什么时候选 DTRO,什么时候卷式 RO 就够
判断标准就一条:看浓水侧能不能被推到 80 g/L 以上。如果能,普通卷式 RO 就够,省下的初投资是真金白银;如果必须推到 120 g/L 以上才能减量到下游蒸发结晶能接受的体积,DTRO 是唯一选择。
具体到 4 类典型场景:
- 垃圾渗滤液(高 COD + 高氨氮 + 高盐):DTRO 首选,卷式 RO 通常只能做 DTRO 的预处理段。
- RO 浓水减量(电镀/印染/煤化工 RO 段尾水):DTRO 浓缩到 120-150 g/L 后接 MVR 蒸发,省 60% 蒸发成本。
- 工业高浓废水(化工母液 / 含油废水):含油 > 50 mg/L 或 COD > 30000 mg/L 时必须 DTRO。
- 自来水 / 锅炉补水 / 电子超纯水:卷式 RO 完全够用,DTRO 是过度设计。
昌海环保 8 年来在渗滤液应急、电镀 RO 浓水减量、煤化工高浓废水三个场景交付过 20+ 套 DTRO 撬装设备,最快 72 小时到场出水。碟管式膜堆、单膜片更换、高压循环泵、PLC 自控全部标准化,可按日处理量 5-50 m³ 选型。如果项目水质在临界点(不确定要不要上 DTRO),可以让我们先做进水小试——72 小时出数据,比任何参数表都准。
