某垃圾填埋场 DTRO 渗滤液处理站,2024 年 6 月一次性通过验收,运行 18 个月正常。同一个施工方的另一个项目,同样配置、同样膜组,运行 3 个月膜片大片龟裂、脱盐率从 99.2% 跌到 95.8%。根因不在膜、不在泵,在验收时漏了 6 个隐蔽节点。
DTRO 碟管式反渗透与普通 RO 最大区别是75-120 bar 高压和2mm 宽流道碟片结构,对压力递进曲线、碟片气密性、浓水回流稳压要求极严。普通 RO 验收清单照搬过来,90% 项目会在这 6 个节点栽跟头。

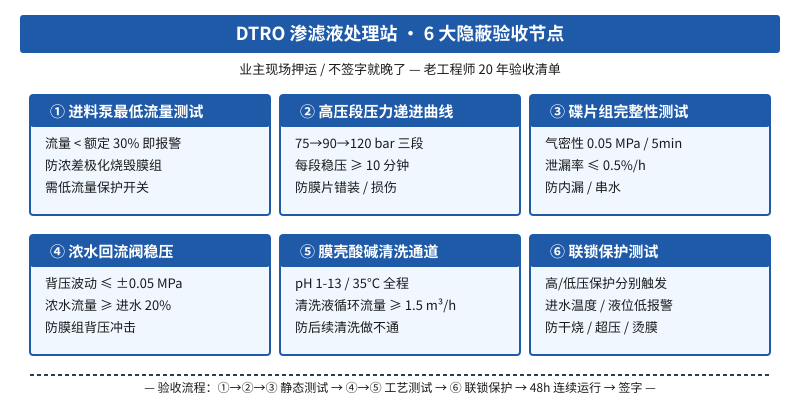

一、6 个隐蔽节点,90% 业主漏盯
DTRO 高压泵、碟片组、浓水回流、酸碱清洗这 4 块出问题,业主最容易在 6 个月内损失整套膜组(单套 30-80 万)。下面 6 个节点,建议业主现场旁站或要求施工方录像备查:
1. 进料泵最低流量保护测试
DTRO 碟片流道只有 2mm,流量低于额定 30% 时浓差极化加剧,膜面局部 TDS 飙升至 80 g/L 以上,几小时内析盐堵死。验收时把进水阀门关小至 30% 额定流量,测试低流量保护开关是否 ≤ 5 秒内自动停泵并触发声光报警。
2. 高压段的压力递进曲线测试
DTRO 启动必须分 3 段升压:75 bar 稳压 10 分钟 → 90 bar 稳压 10 分钟 → 120 bar 稳压 10 分钟。直接打到 120 bar,碟片 O 形圈没充分润滑,容易错位或挤破。现场旁站看压力表每段是否稳得住(波动 ≤ ±0.5 bar),并记录三段电流值。膜片错装或损伤在这一步就会暴露。
3. 碟片组完整性(气密性)测试
碟管式结构每一片膜靠 O 形圈密封,任何一片装歪就会内漏——产水侧与浓水侧串水,脱盐率直接掉到 90% 以下。验收方法:封闭产水侧,通入 0.05 MPa 压缩空气,5 分钟内压降 ≤ 0.005 MPa 为合格。这是 DTRO 区别于普通 RO 的核心检查项,普通 RO 验收清单里根本没有。
4. 浓水回流阀的稳压特性
DTRO 通常配浓水回流循环(回收率 75-85%),回流阀门背压稳定性直接决定膜组寿命。背压波动超过 ±0.05 MPa,膜壳受交变应力,3-6 个月接缝处出现疲劳裂纹。稳定运行 30 分钟,记录回流阀出口压力 6 次,极差 ≤ 0.1 MPa 为合格,同时确认浓水流量 ≥ 进水流量 20%。
5. 膜壳酸碱清洗通道验证
DTRO 必清洗周期 1-3 个月,清洗做不通等于膜组一次性产品。验收要点:清洗液进、出口阀门位置便于接 CIP 装置(pH 1-13 全程耐受,最高 35°C),清洗液循环流量 ≥ 1.5 m³/h(单段膜壳)。现场要求施工方演示一次完整 CIP 流程,只画图不算数。
6. 联锁保护(高/低压/温度/液位)逐一触发
DTRO 联锁保护比普通 RO 多 3 项:进水温度 ≥ 35°C 报警(膜元件耐温 45°C,长期 35°C 寿命打折)、进水液位低停泵(防干烧,干烧 30 秒碟片报废)、高压段超压 125 bar 自动泄压。每一项都人为触发一次,确认停机/报警/泄压到位。
二、验收前 3 天必做:5 项数据复测
隐蔽节点过完,签字前还要复测核心工艺数据,避免施工方用”试运行”数据糊弄:
1. 脱盐率 ≥ 99%(渗滤液原水 TDS 15000-25000 mg/L),产水电导率 ÷ 进水电导率 × 100% ≤ 1%,连续 4 小时取样 3 次。2. 回收率稳定 75-80%,拉到 85% 短期看产水多,但浓水侧 TDS 飙升,膜片 3-6 个月内结垢报废。3. 段间压差 ≤ 0.3 MPa(单段),运行 72 小时后段间压差 > 0.5 MPa 即代表碟片已堵。4. 浓水 TDS 达设计值(80000-120000 mg/L),DTRO 卖点就是浓缩到 TDS > 100 g/L,测出来才 30000 mg/L 一定是膜片漏了。5. 膜壳外壁无渗漏、无异常温升,红外测温仪扫每个膜壳,任何一处温升 > 5°C 即代表内部流道异常。
三、6 个节点漏一个,经济损失有多大
DTRO 项目单套膜组采购价 30-80 万,加上配套高压泵、能量回收、控制系统,单站总投入 200-500 万。验收时漏掉任一节点,损失放大 3-10 倍:
| 漏掉的节点 | 短期症状 | 6-12 个月后果 | 经济损失 |
|---|---|---|---|
| ① 低流量保护 | 低流量时膜组不报警 | 浓差极化,膜片析盐 | 30-60 万换膜 |
| ② 压力递进曲线 | 启动冲击大,O 圈错位 | 内漏,脱盐率掉 5-10% | 40-80 万整套更换 |
| ③ 碟片气密性 | 产水电导率偏高 | 污染扩散到整段 | 50-100 万整改 |
| ④ 浓水回流稳压 | 回流阀波动大 | 膜壳疲劳裂纹 | 20-40 万 + 停机 |
| ⑤ 清洗通道 | 清洗做不通 | 膜组一次性产品 | 30-80 万提前报废 |
| ⑥ 联锁保护 | 无报警或停机 | 干烧 / 超压事故 | 设备全损 + 安全事故 |
四、48 小时连续运行,才是验收”最后一关”
6 个隐蔽节点 + 5 项数据都过了,还不能签字。DTRO 验收规范要求连续运行 ≥ 48 小时,期间不漏、不停、不超压,产水水质稳定才算合格。常见 48 小时跑出来的真问题:
1. 夜间低负荷时浓水回流阀关不死——白天满负荷看不出来,夜里流量降到 60% 阀门密封面漏流,浓水流量低于 20% 报警。2. 高压泵轴承温升超限——间歇性负荷下轴承热平衡没建立,48 小时后温升冲到 75°C,寿命从 5 年掉到 2 年。3. PLC 联锁逻辑在低频触发时失灵——手动触发都能停机,但真实压力波动到边界时 PLC 采样延迟,停机晚 2-3 秒,高压段安全余量被吃掉。
建议业主方连续 48 小时旁站,每小时记录一次进/产/浓水流量、压力、电导率,签字时附完整记录。
五、昌海 DTRO 渗滤液方案:6 个节点写进出厂清单
昌海环保 DTRO 碟管式反渗透系统针对渗滤液、RO 浓水、含油废水、酸碱废液四大场景设计,操作压力 75-120 bar,浓缩倍数可达 TDS > 100 g/L。每个项目出厂前执行6+5+48 验收流程,完整记录随设备一并交付。碟片宽流道(2mm)抗污染,膜片可单独更换,典型回收率 75-80%、脱盐率 ≥ 99%、膜组寿命 3-5 年。
