12寸晶圆厂一天要用几千吨超纯水(UPW),每片晶圆从抛光到清洗要消耗 2-4 吨 UPW。SEMI F-63 标准把合格线画得很死:电阻率 18.2 MΩ·cm、TOC < 1 ppb、颗粒(>0.2μm) < 1 个/mL、硅 < 1 μg/L。
但落地数据没那么好看。根据国内近三年公开项目统计,12 寸晶圆厂 UPW 系统整体达标率仅 70% 左右——也就是每 10 套里有 3 套的产水电阻率卡在 17.5-17.8 MΩ·cm 之间上不去 18.2,TOC 时不时踩 1-3 ppb 的红线。验收现场最常听到的一句话是:”这水机今天又没过”。
一、问题 90% 集中在 EDI 进水侧

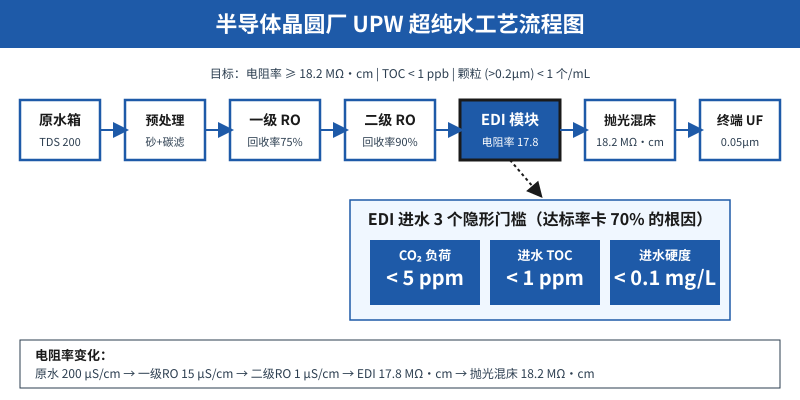

把整条 UPW 链路拆开看:原水 → 预处理 → 一级RO → 二级RO → EDI → 抛光混床 → 终端UF → 用水点。EDI 承担的是 1-17.8 MΩ·cm 这个最难爬升的陡坡段。一旦 EDI 产水不达标,后面抛光混床的负担会陡增 3-5 倍,树脂寿命直接砍半。
落到具体项目上,70% 卡点的根因不在 EDI 模块本身,而在它上游的三项进水指标:CO₂ 负荷、TOC、硬度。下面分别拆解。

二、半导体 UPW 各工段水质标准对照
| 工段 | 电阻率 | TOC | 颗粒(>0.2μm) | 主要作用 |
|---|---|---|---|---|
| 原水 | 0.005 MΩ·cm | 2-5 ppm | 数十万/mL | 进水水源 |
| 一级RO产水 | 0.05-0.15 MΩ·cm | < 0.5 ppm | < 100/mL | 预脱盐 |
| 二级RO产水 | 1-5 MΩ·cm | < 0.05 ppm | < 10/mL | 精脱盐 |
| EDI 产水 | 15-17.8 MΩ·cm | < 10 ppb | < 1/mL | 连续去离子 |
| 抛光混床产水 | 18.2 MΩ·cm | < 1 ppb | < 1/mL | 终端精制 |
| 终端UF产水 | 18.2 MΩ·cm | < 1 ppb | 0个/mL | 颗粒把关 |
三、EDI 三个进水隐形门槛
1. CO₂ 负荷必须 < 5 ppm
二级 RO 产水里溶解的 CO₂ 浓度通常是 5-30 ppm。CO₂ 在 EDI 模块里会形成 HCO₃⁻ 和 H₂CO₃,绕过阴离子交换树脂进入产水侧,直接拉低电阻率。解决方法:在二级 RO 之间加 NaOH 调 pH 至 8.0-8.5,让 CO₂ 转成 HCO₃⁻ 再被 RO 截留;或在 EDI 进水侧装脱气膜,把 CO₂ 降到 2 ppm 以下。
2. 进水 TOC 必须 < 1 ppm
EDI 的阴树脂对有机物吸附力很弱,一旦进水 TOC > 1 ppm,阴树脂会被有机物”包浆”,离子迁移通道堵死,电阻率从 17.8 直接掉到 15 以下。TOC 控制的关键在二级 RO 之前加 254nm UV + 活性炭,把 TOC 从 0.5 ppm 进一步降到 0.1 ppm 再进 EDI。
3. 进水硬度必须 < 0.1 mg/L(以 CaCO₃ 计)
硬度超标的 EDI 模块会在 3-6 个月内出现阴极室结垢,电流效率从 95% 降到 60-70%。这一项必须靠强酸阳离子交换树脂软化器把硬度从原水的 150-300 mg/L 降到 0.05 mg/L 以下。需要注意:单 RO 不能稳定把硬度做到 0.1 mg/L,必须前置软化器。

四、为什么 EDI 之后还要抛光混床
完整的 UPW 工艺是:原水 → 预处理 → 一级RO → 二级RO → EDI → 抛光混床 → 终端UF。EDI 是连续去离子的主力,但它的产水电阻率上限就在 17.8-18.0 MΩ·cm,受电化学平衡限制。要稳定达到 18.2 MΩ·cm,必须在 EDI 后面再串联抛光混床(核子级混床树脂)。
抛光混床的负担越轻,树脂寿命越长。EDI 产水稳定在 17.5+ 是混床 18.2 达标的必要条件。终端UF 是最后一道防线,过滤掉 EDI/混床出口可能夹带的颗粒和微生物,保证产水颗粒 < 1 个/mL(>0.2μm)。
五、12寸晶圆厂 UPW 项目验收数据
广东某 12 寸晶圆厂 UPW 项目(产能 200 m³/h):
1. 调试 3 个月后 EDI 电阻率稳定在 17.5-17.8 MΩ·cm
2. CO₂ 经脱气塔后降到 2-3 ppm
3. TOC 控制在 0.3-0.8 ppb(UV + 抛光混床双把关)
4. 颗粒稳定 < 0.5 个/mL
5. 抛光混床树脂更换周期从原设计的 12 个月延长到 22 个月
关键经验:EDI 的进水三项指标合格 + 抛光混床把关到位,UPW 系统才能稳定运行 24 个月以上——这条经验适用于绝大多数 8 寸/12 寸晶圆厂 UPW 改造和新建项目。
六、UPW 选型 3 条避坑建议
1. 别省脱气塔:EDI 进水 CO₂ 降不下来,脱气膜/真空脱气塔是大多数项目最终都要补的,省掉就是验收返工。
2. 别只看电阻率:TOC 和颗粒才是验收卡点,仪表预算要给到电阻率仪 + TOC 在线表 + 激光颗粒计数器三位一体。
3. EDI 留 20% 余量:连续运行 3 年后 EDI 性能会下降 10-15%,选型按峰值 1.2 倍流量配,避免后期卡产能。
半导体晶圆厂 UPW 系统的核心是 EDI 进水三项指标——CO₂ < 5 ppm、TOC < 1 ppm、硬度 < 0.1 mg/L。三项全合格,加上二级RO+EDI+抛光混床+终端UF的完整链路,18.2 MΩ·cm 达标率可以从行业平均的 70% 提升到 95% 以上。
