精细化工产品(催化剂、表面活性剂、染料中间体、电子化学品等)的合成反应对进水纯度极其敏感——反应釜里 1 ppm 的 TOC 波动,可能直接导致催化剂失活、晶型异常甚至整批返工。本文复盘一个染料中间体厂超纯水站半年内的真实数据异常,给同样做精细化工的同行提个醒。

一、TOC 飙升的真实代价

这家位于华东的染料中间体厂,纯水站配置是「砂滤+碳滤+软化 → UF → 一级RO → 二级RO → EDI → 终端精制」,产水电阻率长期稳定在 18.0-18.2 MΩ·cm。半年前开始,工艺员发现产水 TOC 从 5 ppb 缓慢爬升到 30 ppb,再到 80 ppb,并伴随电阻率轻微下降到 17.5 MΩ·cm 左右。

1. 批产品杂质超标,整批返工损失 23 万

问题暴露在 QC 环节——某主力产品连续 3 个批次的 HPLC 杂质峰比正常多出 0.3%,被判不合格。返工成本(原料+人工+折旧)单批 7.6 万,3 批合计 23 万。

2. EDI 模块电流异常升高

运维发现 EDI 模块工作电流从 2.8 A 涨到 4.1 A,淡水室电阻下降明显。这是典型的「有机物进入 EDI 模块」症状,长期运行会缩短膜片寿命——原设计 5 年的 EDI 模块,按此电流衰减速度估计撑不过 2 年。

3. GMP 飞检被开 3 项观察项

季度 GMP 复检时,工艺用水记录与产水 TOC 趋势出现 2 周以上的「解释不清期」,被开了 3 项观察项,要求 30 天内整改。整改失败则面临停产风险。

二、3 个前置预处理盲区(核心)

后来我们做了一次完整的水质溯源,发现问题出在前三段预处理。这三个盲区在精细化工行业(有机原料种类多、原水波动大)特别常见:

盲区 1:活性炭吸附饱和未按周期更换

该厂活性炭罐设计吸附周期是 6 个月(按碘值 800 mg/g 计算),但实际运行 11 个月没换。原水中的腐植酸、消毒副产物、表面活性剂残留物早就把炭层「吃满」,从吸附变成释放。

盲区 2:软化器再生周期凭经验,硬度穿透

软化器是钠离子交换树脂,理论上每再生 8 小时或处理 30 m³ 就要再生一次。但现场没装在线硬度仪,靠「出水流量+经验时间」估算,再生滞后导致硬度穿透,RO 进水 Ca²⁺+Mg²⁺ 从 0.5 mg/L 短暂升到 8 mg/L,有机物+硬度耦合下,膜污堵加速。

盲区 3:UF 反洗周期不严,SDI 波动

UF 设计反洗周期 30 分钟一次,实际有时 2-3 小时才反洗一次。UF 产水 SDI 从稳定的 1.5 涨到 3.5,RO 进水有机物负荷突然翻倍。

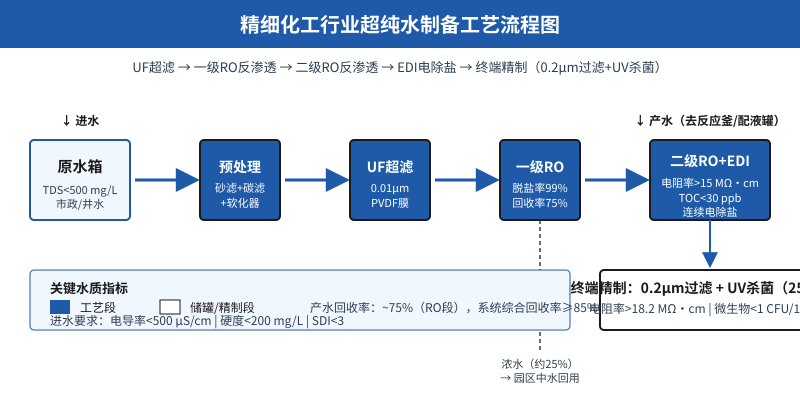

精细化工超纯水制备工艺流程图,UF+RO+EDI多级纯化系统示意
Fine chemical plant industrial water treatment facility

三、整改后的工艺参数对比

我们把整改前后的关键参数整理成下表。整改措施:活性炭 6 个月强制更换 + 软化器加装在线硬度仪(自动再生)+ UF 反洗周期接入 PLC(30 min 强制反洗)+ EDI 前置加装 UV 杀菌(185 nm,光氧化降解 TOC)。

工艺段关键参数失控前整改后行业基准
原水 TOC进水有机物负荷3.8 mg/L3.5 mg/L< 5 mg/L
活性炭产水UV254 吸光度0.085 cm⁻¹0.012 cm⁻¹< 0.020 cm⁻¹
软化水硬度Ca²⁺+Mg²⁺8 mg/L(穿透)0.4 mg/L< 5 mg/L
UF 产水SDI153.51.4< 3
一级 RO 脱盐率电导率下降98.2%99.4%≥ 99%
二级 RO 产水电导率2.8 μS/cm0.8 μS/cm< 5 μS/cm
EDI 产水电阻率15.6 MΩ·cm17.8 MΩ·cm> 15 MΩ·cm
终端精制产水TOC80 ppb6 ppb< 20 ppb
终端精制产水电阻率17.5 MΩ·cm18.2 MΩ·cm> 18 MΩ·cm
表 1:精细化工厂超纯水站整改前后关键工艺参数对比

四、给精细化工同行的 3 条避坑建议

1. 把活性炭和软化器当成「耗材」而不是「设备」

很多厂把活性炭罐和软化器算在固定资产里,运行 3-5 年都不换。这在精细化工里是危险的——精细化工原水的有机物种类比电子半导体还复杂。建议按「累计产水量」或「运行时间」二选一做强制更换触发,并加装在线 UV254 表直接看吸附效果。

2. UF/RO/EDI 任何一个段都别「凭感觉」调周期

反洗周期、清洗周期、再生周期必须接入 PLC 或 SCADA,靠人工经验 + 纸质记录必然失控。软化器必须装在线硬度仪(电极法 0.1 mg/L 精度),EDI 必须装电导/电阻 + 电流双监控。

3. 末端 TOC 异常时,逆向排查 4-5 个段位

EDI/终端产水 TOC 异常时,多数同行会直接换 EDI 模块或混床,但 EDI 本身不「产生」TOC,它是「透过」TOC 的镜子。问题一定在前 4-5 段(活性炭、软化、UF、RO),逐段取样测 TOC(用在线 TOC 仪更佳)才能定位。我们这次耗时 11 天才定位到活性炭+软化器耦合问题。

五、结语

精细化工超纯水站的稳定性,本质上是「预处理决定上限,膜系统只是下游过滤器」。活性炭不饱和、软化器硬度穿透、UF 反洗不严——任何一段「软失效」都会让 RO+EDI 替它背锅,半年下来批产品返工+膜元件提前报废+GMP 整改,单家厂的损失轻易超过 30 万。

对精细化工项目,昌海环保建议把「超纯水系统年度水质审计」列为常规采购项目,由专业工程师对预处理段做 3-5 天的连续监测 + 膜元件拆检,给出整改优先级清单。整改周期一般 2-3 周,单次成本不到一次批量返工损失的 1/5。
