某化工厂 2025 年 12 月上一套 D 系列软化器做锅炉补水,调试出水硬度稳定在 0.02 mmol/L,按 GB/T 18300 签字验收。投运第 47 天给水硬度跳到 1.2 mmol/L,3 个班次超标。停机排查发现根子不在树脂罐,而是三个进水监测盲区没堵上——总硬度合格但钙硬度异常、再生液浓度未测、流量型/时间型选错。”调得好好的,运行就反弹”在 90% 软化水项目里都出现过,本文把三个盲区拆开讲清楚。

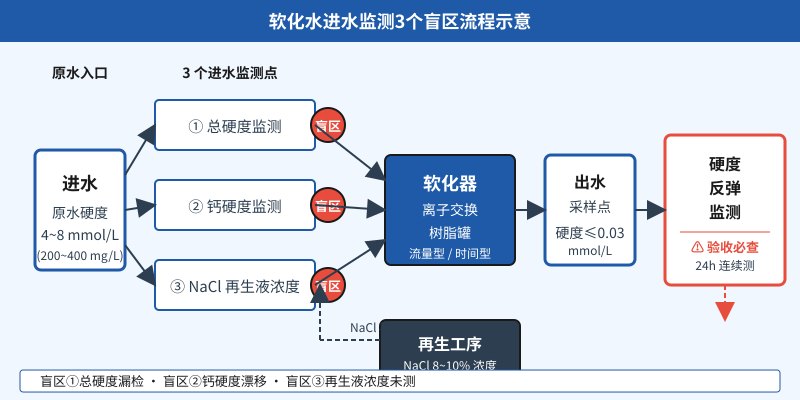

一、软化水硬度反弹的核心原因:3 个进水监测盲区
软化水是用 Na 型阳离子交换树脂把 Ca²⁺/Mg²⁺换成 Na⁺,只去硬度不去 TDS。理论上树脂再生充分、流量在额定范围内,出水硬度应稳在 0.03 mmol/L 以下。但现场反弹几乎都发生在投运 30~60 天,根源不是树脂性能下降,而是进水侧监测信息不全。
1. 盲区一:只测总硬度,漏掉钙硬度的异常变化。很多项目只配一支总硬度电极,进水总硬度稳定在 4 mmol/L 就以为没问题。但原水钙硬/镁硬比例并非固定,地下水与循环回用水切换时钙硬可能从 60% 突涨到 85%。钙离子对树脂”亲和力”比镁更强(选择性系数 Ca²⁺ ≈ 0.8、Mg²⁺ ≈ 0.5),钙硬占比上升意味着等量总硬度下树脂负担更重、出水更早穿透。建议每周 EDTA 滴定单独测钙硬,比例异常时缩短再生周期。
2. 盲区二:再生液浓度监测缺失,8% 浓度下的”假再生”。软化器再生用饱和食盐水,标准浓度 8~10%。但盐箱水位低、补盐不及时、冬天盐结晶底部结块时,吸入再生液浓度可能掉到 3~5%。低浓度再生看似完成整个流程,但树脂实际只恢复 40~60% 交换容量,下一周期前半段就开始漏硬。”假再生”在投运初期看不出来,要等第 2~3 个周期才暴露。建议在盐箱出液管加密度计或电导率电极,浓度低于 8% 立即报警并补盐。
3. 盲区三:周期中后期出水硬度爬升,流量型/时间型选错。全自动软化器分时间型(按小时数强制再生)和流量型(按累计流量触发)。时间型在进水硬度波动大的项目里极易”早衰”——进水硬度突升把树脂提前吃透,但时间没到不启动再生;流量型则相反,硬度波动大时反而可能晚触发,导致周期末段硬度长期爬升。4 mmol/L 波动到 7 mmol/L 的原水误配时间型,是 90% 项目中后期反弹的直接原因。正确做法是按进水硬度上限计算周期,优先流量型 + 阶梯式再生逻辑。

二、软化水监测项目对照表
把 6 项进水侧关键指标列成对照表。总硬度、钙硬度、NaCl 浓度必须日测,pH、浊度、电导率作为辅助项周测即可。
| 监测项目 | 进水标准 | 出水标准 | 监测频次 | 异常处理 |
|---|---|---|---|---|
| 总硬度 | < 8 mmol/L(推荐 < 4) | ≤ 0.03 mmol/L | 在线 + 每日 1 次 | 超标立即强制再生 |
| 钙硬度 | 占总硬 50~80% | ≤ 0.02 mmol/L | 每周 2 次 EDTA 滴定 | 占比异常缩短周期 |
| NaCl 浓度 | 8~10% | — | 每次再生前测 | 低于 8% 强制补盐 |
| 浊度 | < 5 NTU | < 1 NTU | 每周 1 次 | 超标加装预处理 |
| pH | 6.5~8.5 | 6.5~9.0 | 每周 1 次 | 偏离加中和调节 |
| 电导率 | — | TDS 漂移 ≤ 10% | 在线连续 | 漂移查漏硬度 |
三、3 个验收必查指标,99% 软化水项目栽这里
验收只看”出水硬度 ≤ 0.03 mmol/L”远远不够,三个动态指标必须在现场测出来留档。
1. 24 小时硬度稳定性测试。从再生完成开始,连续 24 小时每 2 小时取样一次,画硬度-时间曲线。合格曲线应前 80% 周期稳定在 0.01~0.03 mmol/L,最后 20% 缓慢爬升到 0.05 左右。如果前 30% 就开始爬,说明再生不充分;中段突然跳到 0.1 以上,说明树脂”沟流”或布水器偏流。
2. 再生周期峰值硬度。累计流量达到设计值 95%~100% 时强制再生,再生完成后第 1 小时出水硬度必须 ≤ 0.03 mmol/L。这一项检测”末段穿透”——峰值超标说明流量型控制参数漂移或流量计失准,必须重新标定或更换控制阀。
3. 进水硬度波动下的缓冲能力。人为把进水硬度从 4 mmol/L 阶跃到 8 mmol/L(持续 2 小时),观察出水硬度响应和恢复时间。合格缓冲能力应在 30 分钟内恢复稳态,否则意味着树脂装载量不足或流速偏高,需按上限硬度重新核算罐体规格。
四、监测 SOP:4 步把盲区堵上
第 1 步:补钙硬度监测。每周 2 次 EDTA 滴定单独测钙硬,建立 Ca²⁺/Mg²⁺ 比趋势表,钙硬占比连续 3 周上升超 10% 立即缩短周期 10%。
第 2 步:装盐箱浓度电极。盐箱吸液管加装电导率电极(量程 100~200 mS/cm),与控制阀联动,浓度低于 8% 自动报警并锁定再生流程。
第 3 步:流量型优先 + 阶梯周期。新项目默认按进水硬度上限计算周期并选流量型,将再生 + 软洗时间从固定值改成根据上一周期曲线动态调整,反弹期自动延长 15%。
第 4 步:建立三表一档。把”日硬度表””周钙硬度表””再生液浓度表””周期曲线图”强制归档,3 个周期数据形成基线,后续反弹对比就有依据。
软化水硬度反弹并非树脂质量问题,而是监测盲区造成的”信息黑洞”。90% 项目栽在 3 个盲区:只盯总硬度漏了钙硬、不测再生液浓度被”假再生”骗了、时间型/流量型选错让周期末段失控。补上 6 项监测、3 项验收、4 步 SOP,软化水设备就从”调得好好的”变成”长期稳得住”。
