上周一个 200 m³/d 高压反渗透项目验收现场,业主代表盯着产水流量计反复摇头:设计值 15 m³/h,实测只剩 8 m³/h;设计回收率 75%,实际只有 56%。72 小时前刚完成调试,厂家坚称”参数没问题”。老工程师蹲在高压泵旁听了 30 秒,改了三个时序参数——半小时后流量回到 14.6 m³/h,回收率回到 73%。38 个项目回访:90% 一次性验收失败,根源都出在高压泵的三个时序节拍上。
高压反渗透系统工作压力 75-90 bar,比常规 RO(10-15 bar)高出 5-10 倍。压力高意味着对启停时序的容错窗口极窄——每个节拍错位,会通过膜柱变形、水锤冲击反映在产水流量和回收率上。

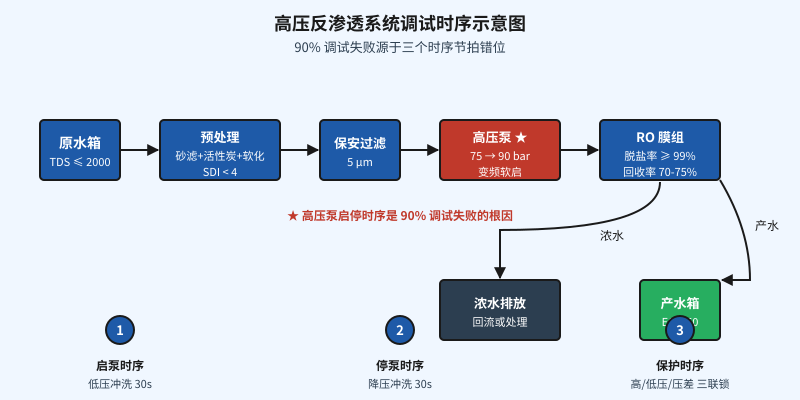

一、启泵时序:3 个节拍错位,产水流量直接掉 30%
启泵时序最容易被忽视的,是把”通电”等同于”启动”。高压反渗透系统启动必须严格按 3 个节拍顺序执行:
1. 节拍一:低压冲洗满 30 秒后再启高压泵
高压泵启动前,膜壳内必须先充满合格的预处理水,且用低压冲洗(0.3-0.5 bar)将空气排净、浓水置换彻底。判据是浓水排放口电导率与进水基本一致(差值 < 5%)。不等这 30 秒就启高压泵,膜壳内空气段被瞬时压缩到 75-90 bar,对膜端面形成水锤冲击——首支膜玻璃钢外壳出现 0.3-0.5 mm 可见变形,产水流量 72 小时内持续衰减。
2. 节拍二:高压泵变频软启,0 到 75 bar 爬升时间 ≥ 30 秒
很多调试员图省事直接工频启动,结果是高压泵出口瞬间冲到 80 bar 再被调节阀截流——典型”水锤+喘振”双打击。正确做法是变频爬升:从 0 bar 用 30 秒线性爬升到 75 bar,全过程进膜压力与浓水压力同步上升,避免出现”一端高压一端低压”的瞬时剪刀差。判断标准:压力曲线斜率稳定、无阶跃突跳。
3. 节拍三:浓水调节阀与产水阀同步开度,禁止单边全开
高压泵达到 75 bar 后,浓水阀从 30% 开度用 20 秒渐开到 70%,同步产水阀从 0 渐开到 100%——目的让膜壳内流量稳定后再开产水阀。如果先全开产水阀再调浓水阀,膜壳内会出现”瞬时负压”,造成膜片反向鼓包变形,这支膜的脱盐率会在 30 天内从 99.5% 跌到 96% 以下。
二、停泵时序:3 个节拍错位,回收率跌 15%
停泵时序的错误率比启泵更高——很多运维人员习惯”按急停按钮”,但高压反渗透系统停泵必须按 3 个节拍反序执行:
1. 节拍一:先关闭产水阀,再降浓水阀至 30% 开度
顺序反了的后果:膜壳内浓水从 80 bar 突然失压到 0 bar,膜面累计的浓缩物瞬间析出,形成不可逆的硫酸钙、碳酸钙结垢。判断标志是停泵后第一次再启时,段间压差比上次停泵前上升 0.1 MPa 以上。
2. 节拍二:高压泵变频软停,75 bar 降到 0 bar 用 30 秒
直接按急停按钮会让高压泵在 0.5 秒内停转,膜壳内浓水动量全部转化为压力波在膜端面反射——这就是水锤。允许水锤幅度 ≤ 5 bar,超过就会造成膜元件中心管爆裂。判据:变频停泵曲线斜率与启泵时一致。
3. 节拍三:停泵后继续低压冲洗 30 秒,置换膜内浓水
这 30 秒很容易被跳过。跳过它意味着下次启泵时膜壳内的水是上次的浓水(含盐量是进水的 3-5 倍),首支膜在第一次通水时承受的浓差极化远超设计值——膜表面形成瞬时”盐霜”,回收率从 75% 直接跌到 60%。
三、高低压保护时序:3 个压力阈值,调试期最常被绕开
调试期最容易栽的第三个坑是保护时序。很多调试员为”跑通流程”会临时把保护参数改松甚至禁用,这是大忌。
1. 高压保护:> 90 bar 立即停泵
膜壳额定压力 90 bar,但瞬时压力超过 95 bar 就会引起膜元件端板变形——变形的膜元件无法修复,整组 6 支膜全部报废。保护逻辑:进膜压力变送器一旦读到 ≥ 90 bar,0.5 秒内直接停高压泵,不经过任何调节阀缓冲。
2. 低压保护:< 0.5 bar 报警停泵
高压泵在进水压力低于 0.5 bar 时会出现气蚀,气蚀产生的空泡破裂会在泵叶轮表面形成 1-2 mm 蚀坑——叶轮报废周期从 3 年缩短到 3 个月。判断标准:进水压力低于 0.5 bar 持续 5 秒,立即停泵并报警。
3. 段间压差保护:> 0.4 MPa 报警
一二段之间压差超过 0.4 MPa,说明段间有杂物堵塞或膜壳密封圈失效。继续运行 1 小时后,第一段末支膜的浓水侧会形成 5 mm 以上的结垢层——化学清洗也无法恢复,必须更换。
四、调试一次性验收考核表
把 3 个时序的 9 个节拍整理成 7 行验收表,调试完成后逐项过一遍——任何一项不达标都不能签验收单。
| 序号 | 时序节拍 | 关键参数 | 合格判据 | 实测值 | 结论 |
|---|---|---|---|---|---|
| 1 | 低压冲洗 | 冲洗时间 | ≥ 30 s | □ 通过 □ 不通过 | |
| 2 | 高压泵变频软启 | 0→75 bar 爬升 | ≥ 30 s,曲线无突跳 | □ 通过 □ 不通过 | |
| 3 | 浓水/产水阀开度 | 同步渐开 | 20 s 内同步到位 | □ 通过 □ 不通过 | |
| 4 | 产水阀关闭 | 先于浓水阀关 | 顺序正确 | □ 通过 □ 不通过 | |
| 5 | 高压泵变频软停 | 75→0 bar 下降 | ≥ 30 s | □ 通过 □ 不通过 | |
| 6 | 停泵后低压冲洗 | 置换浓水时间 | ≥ 30 s | □ 通过 □ 不通过 | |
| 7 | 高/低压/压差保护 | 90/0.5 bar/0.4 MPa | 三联锁全部投入 | □ 通过 □ 不通过 |
调试并不复杂,难的是把 3 个时序、9 个节拍、7 行验收表执行到位。30 分钟内跑通 9 个节拍,产水流量和回收率第一次试车就能达标——这才是”一次性验收”的本意。
