UF+RO+DTRO 组合工艺在废水回用项目里非常常见,但很多项目调试运行 3 个月左右就出现膜通量大幅衰减——从设计值掉到只有 60% 甚至更低。这时候业主往往先怀疑膜本身质量问题,但根据十多年工程调试经验,绝大多数通量下降 60% 的案例,问题出在 3 个调试参数:膜柱级数与回收率匹配、浓水回流比例、CIP 清洗时机。本文把这 3 个核心调试点讲清楚,并给出可直接抄写的参数监控表。

第一个调试点:膜柱级数与回收率匹配

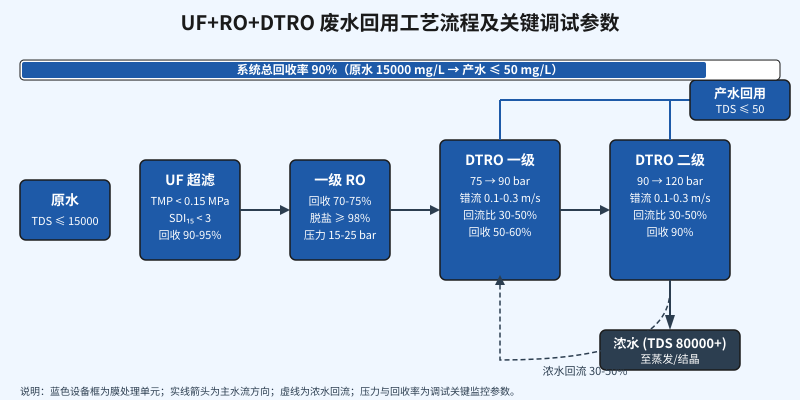

DTRO 膜柱级数设计是整个高压段的基础。级数不够,浓差极化严重,末级膜通量必然衰减。DTRO 膜柱级数计算公式:级数 = log(进水 TDS/浓水 TDS) / log(1/(1-回收率))。以典型垃圾渗滤液场景为例,进水 TDS 15000 mg/L,回收率 90%,浓水侧 TDS 需达到 150000 mg/L,代入公式:log(150000/15000)/log(1/(1-0.9)) = log(10)/log(10) = 1.0,理论上需要 1 级,但考虑到浓差极化和实际工程裕量,应配置 2 级 DTRO。压力梯度按 75→90→120 bar 递增(一级进水 75 bar,级间 90 bar,二级进水 120 bar)。
常见错误:把单级设计套到多级项目上,导致末级压力不足;或把多级设计压成单级,靠提高单支回收率硬扛,结果浓差极化在两周内就把末段膜堵死。判断级数是否合理:监测二级浓水侧电导率,若持续低于设计值 1.5 倍以上,说明级数偏少或级间压力不足。
第二个调试点:浓水回流比例与错流速度
DTRO 膜片采用宽流道(2 mm)开放式设计,对错流速度非常敏感。错流速度应保持 0.1-0.3 m/s,低于 0.1 m/s 时膜面污染指数急剧上升;高于 0.3 m/s 则能耗得不偿失。错流速度由浓水回流比例和循环泵流量共同决定,浓水回流比例应控制在 30-50%(即浓水总量中 30-50% 返回循环槽),不可为追求高回收率把回流比调到 0%——那样膜面流速会骤降,污染物在 2-3 周内就在流道淤堵。
关键监测指标:浓水侧 SDI(淤堵密度指数,每 4h 测一次)、跨膜压差 TMP(实时)、实际回收率(每日核算)。当 TMP 在一周内上升超过 15%,或浓水 SDI 超过 5,必须立即调整回流阀或检查循环泵扬程——而不是等到月底清洗。
第三个调试点:膜清洗时机与 CIP 程序
清洗时机是通量恢复的关键。标准 CIP 周期:调试期(投运后 3 个月内)1 次/月,稳定运行后 1 次/季度。清洗触发条件不是看日历,而是看归一化通量——当实际通量降至初始通量的 70-75% 时就必须清洗,再低就损伤膜面。
CIP 化学清洗顺序(每一步之间必须用产水冲洗至中性):第一步碱性清洗(pH 11-12,0.1% NaOH + 0.1% Na₄EDTA,温度 35℃,循环 60-90 min),针对有机物和生物污染;第二步酸性清洗(pH 2-3,0.2% 柠檬酸或盐酸,温度 35℃,循环 60 min),针对无机结垢(CaCO₃、CaSO₄);第三步杀菌剂(非氧化性,如异噻唑啉酮 0.05%,浸泡 30 min),针对生物膜。
通量恢复判断标准:清洗后通量应恢复至初始通量的 ≥ 90%。若恢复率 < 90%,说明膜已不可逆损伤。DTRO 的优势在于膜片可单独更换——单片成本约为整支更换的 1/8-1/10,通过压力容器分段检测定位失效膜片,能避免整支报废的高额损失。
废水回用系统关键调试参数速查表
| 工艺段 | 关键参数 | 设计值 | 调试期监控频率 | 异常处理 |
|---|---|---|---|---|
| UF | TMP | < 0.15 MPa | 每 2h | 反洗+CEB |
| UF | SDI₁₅ | < 3 | 每 4h | 加强预处理 |
| 一级 RO | 回收率 | 70-75% | 每日 | 调整浓水回流 |
| 一级 RO | 脱盐率 | ≥ 98% | 每日 | 排查膜污染 |
| DTRO | 进水压力 | 75-90 bar | 实时 | 检查高压泵 |
| DTRO | 浓水回流比 | 30-50% | 每 4h | 调整回流阀 |
| DTRO | 错流速度 | 0.1-0.3 m/s | 每 4h | 检查循环泵 |
| DTRO | 归一化通量 | ≥ 75% | 每日 | 触发 CIP |
通量掉 60% 时的验收清单
如果项目调试 3 个月通量已掉到设计值 60%,按以下顺序逐项排查:① 核对膜柱级数与设计压力梯度(查设计图纸 vs 现场压力表读数);② 检测浓水回流比例与错流速度(用流量计实测循环量);③ 复盘 CIP 周期与化学清洗执行记录(查清洗台账,是否按碱→酸→杀菌剂顺序、pH 与温度是否达标)。三项参数全部核对后仍找不到原因,再考虑膜本身质量问题或进水水质突变(如来水 COD 突然升高 50% 以上)。调试期的核心不是设备不坏,而是早发现、早干预——把上面这张监控表打印贴在值班室,通量衰减 60% 的问题就能在 1 周内定位、1 个月内解决。
