软化水器周期制水量从800吨掉到300吨?老师傅拆解3个再生参数

化工厂 5 m³/h 全自动软水器运行 8 个月后,周期制水量从设计的 800 吨骤降到 300 吨,月耗盐从 1.2 吨涨到 2.6 吨。仪表、阀头、控制器逐个检查都没问题,老板差点决定整套树脂报废。

老工程师到现场没看设备,先翻控制器的再生时序表——四步工序的时长总和比设计值少 22 分钟。问题不在树脂,在参数顺序。

一、4 阶段再生时序:顺序错一位,制水量掉一半

软化水器再生分四步:反洗 → 吸盐 → 置换(慢洗) → 正洗,顺序是硬性约束。每一步有明确的功能和时长区间,参数调整必须在区间内,错位或缩短都会连锁反映到周期制水量上。反洗松散被压实的树脂层,为吸盐阶段的均匀接触创造条件;吸盐完成 Na⁺ 与 Ca²⁺/Mg²⁺ 的交换;置换把浓盐水缓慢顶出;正洗把残留 Cl⁻ 和硬度冲洗至达标。任何一步缺失或时长不足,下游所有指标都会出现偏差。

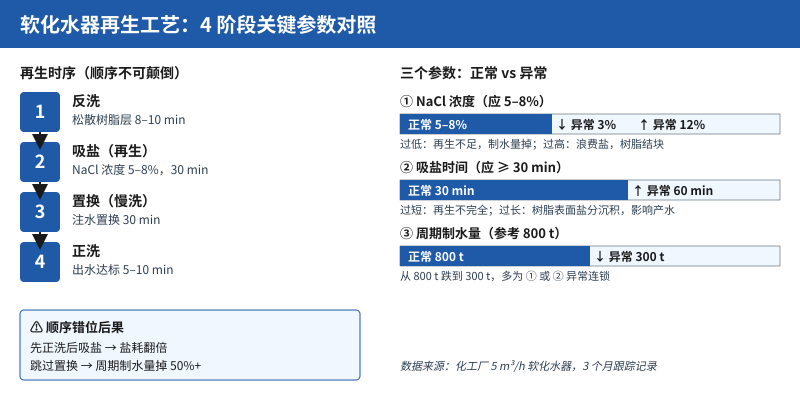

软化水器再生工艺4阶段关键参数对照示意图

二、3 个被忽视的再生参数

1. NaCl 浓度:5–8% 是底线,不是经验值

NaCl 浓度直接决定树脂再生的深度。低于 5%,Na⁺ 推动力不足,树脂上的 Ca²⁺/Mg²⁺ 残余多,下次产水周期很快耗尽;高于 8%,盐水黏度上升,树脂表面盐分沉积,反而形成”局部过饱和、整体欠再生”。化工厂现场检测发现,盐罐稀释阀卡在 3% 已运行两周,制水量从第 5 天起阶梯式下滑。检测方法很简单:用比重计测盐罐出口盐水比重,对应 5% 应在 1.034 g/mL 左右,3% 仅有 1.020 g/mL,差距一目了然。

2. 吸盐时间:≥ 30 min 是下限,60 min 是上限

吸盐时间反映 Na⁺ 与树脂的接触时长。低于 30 min,再生反应未完成就转入下一阶段,Ca²⁺/Mg²⁺ 残余率上升 15–25%;超过 60 min,盐水在树脂层中停留过久、黏附在颗粒表面,正洗时难以洗脱,初期产水即出现 Cl⁻ 偏高。化工厂把吸盐时间从 30 min 误调到 18 min,单次再生看似节省 12 分钟,制水量却掉了 30%。这个”省时间”的代价是 60% 的制水量损失。

3. 置换(慢洗)水量:1.5–2 倍树脂体积

置换阶段把树脂层中残留的浓盐水缓慢置换出来,水量不足会使浓盐水滞留在树脂层中,正洗时 Cl⁻ 拉高、出水硬度提前反弹。化工厂控制器的置换时间被人为缩短 40%,看似省水,实则牺牲了下一次产水周期。判断标准:置换结束时应排出肉眼可见的淡盐水,电导率与进水接近;若仍有明显咸味或电导率偏高,说明置换水量不足。

三、参数对照:正常 vs 异常

参数设计区间现场实测对周期制水量的影响
NaCl 浓度5–8%3%−45%
吸盐时间30–60 min18 min−30%
置换水量1.5–2 倍树脂体积0.9 倍−25%
正洗流量3–5 m/h正常无显著影响
周期制水量800 t300 t−62%

四、调参验证:3 步恢复周期制水量

调参顺序按工艺时序走:先把盐罐稀释阀修回 6%,再把吸盐时间从 18 min 调回 30 min,最后把置换水量调至 1.5 倍树脂体积。每调一步观察 3 个完整再生周期,看周期制水量变化,再决定下一步是否继续。

化工厂案例中,三步调完第 9 天,周期制水量回到 720 t,月耗盐从 2.6 吨回落至 1.4 吨,接近设计值。整个过程未更换树脂、未更换阀头,省下整套树脂预算。这次复盘也提醒了运维:控制器的时序参数一旦被改动,必须在交接班记录里写明原因和数值,否则下一个夜班人员接手后又可能再次”优化”成错值。

五、结语:先查控制器,再决定换不换树脂

软化水器出问题,第一反应不该是”换树脂”。先查控制器的四步时序:步骤是否齐全,每步时长是否在设计区间,浓度/流量是否到位。大部分周期制水量异常的根因,都在控制器的几个数字里。把控制器当黑箱直接换树脂,往往花了钱却没解决根本——三个参数顺序调对,制水量和盐耗能同时回到设计值。
