一、为什么验收现场电导率会”忽高忽低”?
做过 RO 系统验收的工程师都熟悉:电导率”忽高忽低”几乎不来自反渗透主机,而是来自被忽视的软化水预处理。现场实测显示,进水硬度从 0.5 mmol/L 波动到 1.5 mmol/L 时,RO 产水电导率从 8 μS/cm 跳到 25 μS/cm,相差 3 倍,完全够得上”验收不通过”。

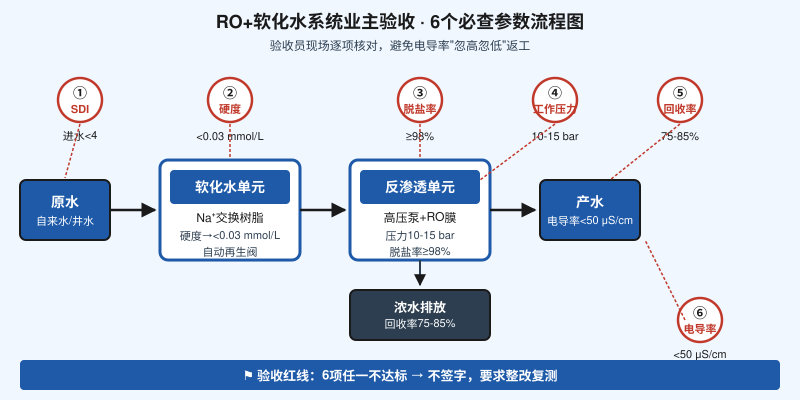

二、反渗透系统验收 6 个必查参数
1. 进水 SDI(污染指数)
用 SDI 测定仪在 30 psi 压力下测 15 分钟通过 0.45 μm 滤膜的阻塞率。进水 SDI 必须稳定小于 4,理想值小于 3。大于 5 表示预处理不够,RO 膜 3-6 个月内明显污染。
2. 软化水单元出口硬度
用 EDTA 滴定或硬度比色盒取样测总硬度,必须小于 0.03 mmol/L(即 1.5 mg/L 以 CaCO₃ 计)。这是验收现场最容易翻车的点——装机时再生周期设错,硬度已超标,RO 主机还在跑,业主签字后才暴露。
3. 系统脱盐率
按公式 脱盐率 = (1 – 产水电导率 / 进水电导率) × 100% 计算,正常运行应稳定 ≥ 98%。新膜可达 99% 以上,低于 96% 多半是膜元件受损或 O 型圈泄漏。
4. 工作压力
自来水水源 RO 系统正常运行压力 10-15 bar,进水 TDS 每升高 1000 mg/L 需增加约 1.5 bar。压力偏低可能泵故障或膜污染;偏高(超设计值 20%)表示浓水堵或膜结垢。
5. 系统回收率
按流量计实测产水和浓水流量,回收率 = 产水 /(产水 + 浓水)× 100%,自来水水源应稳定在 75-85%。过低浪费水,过高(>90%)易造成膜结垢。
6. 产水电导率
验收签字的最终依据。工业纯水应稳定小于 50 μS/cm,电子级前处理要求小于 10 μS/cm。电导率随水温变化,现场必须用温度补偿模式测,或换算到 25℃ 标准温度,报告中注明水温便于后期对比。

| 序号 | 参数名称 | 合格标准 | 现场测试方法 | 不达标常见原因 |
|---|---|---|---|---|
| ① | 进水 SDI | < 4(理想 < 3) | SDI 测定仪 15 min 阻塞率 | 砂滤堵塞 / UF 膜污染 |
| ② | 软化水硬度 | < 0.03 mmol/L | EDTA 滴定 / 比色法 | 树脂饱和 / 再生周期过长 |
| ③ | 脱盐率 | ≥ 98% | 电导率换算 | 膜元件受损 / O 圈泄漏 |
| ④ | 工作压力 | 10-15 bar(自来水) | 高压泵后压力表 | 泵故障 / 浓水堵 / 膜结垢 |
| ⑤ | 回收率 | 75-85% | 流量计实测 | 调节阀开度错误 / 膜污染 |
| ⑥ | 产水电导率 | < 50 μS/cm | 在线电导率仪(温度补偿) | 软化水失效 / 膜脱盐率下降 |
三、软化水单元验收的两个补充要点
1. 树脂再生周期与盐耗:核对自动控制阀的再生周期设定。工业级软化器再生一次盐耗约 100-160 g/L 树脂,周期通常按产水量触发(如每产出 50 m³ 再生一次)。周期设错会导致硬度穿透,验收时合格、运行 1-2 周后硬度飙升。
2. 树脂层高度与布水:检查罐体内树脂层高度是否达到设计值(通常 1000-1500 mm),布水帽/布水管是否居中、水平。高度不足或布水偏斜会出现”短路”,部分水未经充分交换直接流出。
四、业主验收 5 步法
1. 设备到货先核清单:核对膜元件型号(4040/8040)、树脂装填量、高压泵规格是否与合同一致。
2. 单机调试先查软化水:不要上来就跑 RO 主机。先让软化水单独运行 24 小时,出口硬度稳定达标后再启动 RO。
3. 连续运行 4-8 小时再测:避开开机前 30 分钟不稳定期,等系统进入稳态后再测 6 项参数。
4. 三组数据取平均:每项参数至少取 3 次测量值取平均并标注最大偏差,偏差 >10% 需复测。
5. 不达标项必须整改复测:6 项参数任一不达标都不能签字,要求供应商整改后重新验收。
五、写在最后
电导率”忽高忽低”真正的原因 90% 藏在两道前置环节:软化水是否把硬度降到 0.03 mmol/L 以下,以及进水 SDI 是否稳定低于 4。建议验收通过后每月记录一次 6 项参数建立趋势曲线,半年后哪项参数漂移一眼可辨。
