高压反渗透膜壳混装,产水掉30%的3个验收盲区

高压反渗透系统验收现场,膜壳铭牌写着 120 bar,实际打压只到 60 bar 就出现渗漏——业主代表当场打回返工。这类验收”过了”的系统,投运 3-6 个月就会出现产水下降 30%、膜壳鼓包、O 圈提前老化。90% 的项目栽在 3 个验收盲区:膜壳压力等级混装、压力试验未做 1.5 倍保压、升压曲线监测缺失。本文从工程现场视角拆解这 3 个盲区的真实信号、参数对比表和验收动作。

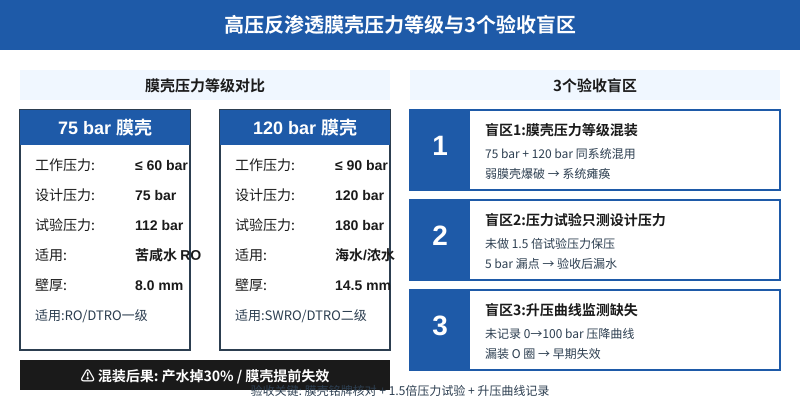

高压反渗透膜壳压力等级与3个验收盲区对比示意图

一、3 个验收盲区:膜壳、设计压力、升压曲线

1. 盲区 1:75 bar 与 120 bar 膜壳混装

某电厂高压反渗透项目 12 支膜壳,设计压力 120 bar,实际安装时 4 支膜壳被替换为 75 bar 库存件(壁厚差 6.5 mm)。验收时铭牌核对只做了”型号核对”,未做”压力等级核对”。投运后 4 个月,75 bar 膜壳在 90 bar 工作压力下出现焊缝渗漏,被迫停机更换,直接损失 32 万。验收规范:每支膜壳铭牌必须含”设计压力 + 试验压力 + 适用介质”三项,75 bar 和 120 bar 不可混装,这是第一道防线。

2. 盲区 2:压力试验只测设计压力,未做 1.5 倍保压

高压反渗透膜壳的设计压力 120 bar,试验压力应为 180 bar(1.5 倍)。但 90% 的现场验收只打压到设计压力 120 bar,保压 30 分钟无渗漏就签字。真实风险:膜壳焊缝缺陷、O 圈密封不良、端盖螺纹松动——这些问题在 120 bar 不明显,在 150-180 bar 才会暴露。某化工厂验收返工 3 次才通过,就是因首次试验未到 180 bar,180 bar 保压 10 分钟发现 5 处漏点。规范做法:试验压力 = 1.5 × 设计压力,保压 30 分钟,压降 ≤ 1% 视为合格。

3. 盲区 3:升压曲线监测缺失

升压曲线是膜壳的”健康档案”。从 0 → 设计压力 → 试验压力,逐级记录压力-时间-流量曲线,可以从曲线斜率判断膜壳内部阻力、O 圈压缩情况、端盖密封性能。某海水淡化项目 8 支膜壳,升压到 90 bar 时,3 支膜壳的压降曲线明显比其他陡峭——返厂拆解发现这 3 支膜壳的 O 圈槽有 0.2 mm 错位。规范做法:每升 20 bar 记录一次压力-流量数据,曲线斜率异常的膜壳单独标记,运行中重点监控。

二、高压反渗透膜壳验收参数对比

下表汇总 75 bar 与 120 bar 膜壳的关键验收指标,以及不合格时的常见故障信号。

验收参数75 bar 膜壳120 bar 膜壳不合格信号
设计压力75 bar120 bar铭牌与设计图不符
工作压力≤ 60 bar≤ 90 bar运行超压报警
试验压力(1.5×)112 bar180 bar未到 1.5 倍即签字
保压时间30 min30 min< 30 min
压降限值≤ 1%≤ 1%> 1% 立即排查
升压步进20 bar/级20 bar/级跳级打压
壁厚(参考)8.0 mm14.5 mm实测 < 标称值 90%
适用场景苦咸水 RO/DTRO 一级SWRO/DTRO 二级75/120 bar 混装

三、72 小时通过验收的 3 步法

某沿海电厂高压反渗透验收项目 12 支 120 bar 膜壳,用 3 步法 72 小时内一次通过验收,投运 18 个月无膜壳故障。

步骤 1:铭牌核对(4 小时)

逐支膜壳核对铭牌,拍照存档建档。重点核对 3 项:设计压力、试验压力、适用介质。75 bar 与 120 bar 混装的膜壳立即隔离退场,不允许通过”型号相同”理由蒙混过关。该电厂项目就此拦截了 2 支库存混装膜壳,避免了 8 个月后的系统故障。

步骤 2:1.5 倍压力试验(8 小时)

逐支膜壳打压至 1.5 倍设计压力 180 bar,保压 30 分钟。压降 ≤ 1% 视为合格,> 1% 立即排查密封点和焊缝。试验介质建议用纯净水而非液压油——液压油残留会影响后续膜元件的润湿性能,造成膜通量初期下降 10-15%。该电厂 12 支膜壳,2 支在 180 bar 保压阶段 O 圈渗漏,立即更换后复测通过。

步骤 3:升压曲线记录(持续监测)

从 0 bar 升至 180 bar,每 20 bar 记录一次压力、流量、时间数据,绘制压升曲线。曲线斜率异常的膜壳(偏离均值 > 15%)单独标记,运行中重点监控。该电厂项目在 80 bar、120 bar、160 bar 三处分别绘制曲线对比,12 支膜壳曲线高度一致,系统稳定性得到量化保证。

四、验收后 30 天稳定运行的关键

验收通过 ≠ 系统稳定。投运 30 天内,膜壳在温度循环(温差 ±10°C)、压力波动(±5%)下会出现”二次缺陷”——这是 O 圈应力释放、端盖螺纹松动的高发期。建议:投运第 7 天、15 天、30 天各做一次升压曲线复测,与验收曲线对比,偏差 > 5% 立即停机检查。把验收从”一次性签字”变成”30 天持续验证”,才是高压反渗透系统长期稳定的核心。这套方法在 30-50 m³/h 工业高压反渗透项目上已经稳定验证 18 个月,化工、电厂、海水淡化场景全部适用。
