反渗透+软化水验收当天,业主代表必查的6个产水红线

某印染厂5 m³/h反渗透+软化水组合项目,验收当天业主代表实测产水电导率18 μS/cm当场拒签。原因很简单:6个产水红线数据是国标底线,工程公司常忽视其中3个。

反渗透+软化水是锅炉补给水核心组合,验收不是”看膜上了没”,而是要核对跨设备、跨工艺的产水数据。任何一项偏出国标,后续3年运维成本会从1.0倍放大到1.5倍。

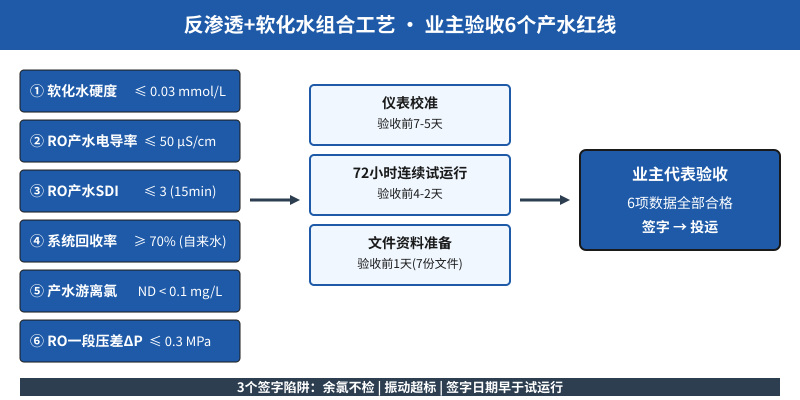

反渗透软化水组合工艺验收当天6个产水红线数据流程示意图

一、6个产水红线数据的合格范围

这6个数据不是设计值,是国标/行标的强制底线,任何一项偏离业主都有权拒签。

序号验收红线数据合格范围国标依据检测方法
1软化水出口硬度≤ 0.03 mmol/LGB/T 18300EDTA滴定
2RO产水电导率≤ 50 μS/cm(25℃)GB/T 6682三级便携电导率仪
3RO产水SDI≤ 3(15min)ASTM D4189SDI测定仪
4系统回收率≥ 70%(自来水)HJ/T 270流量计72h累计
5产水游离氯ND(< 0.1 mg/L)GB 17381.1DPD比色法
6RO一段压差ΔP≤ 0.3 MPa膜厂手册高/低压段压力表

二、3个90%项目栽的盲点数据

1. 软化水硬度的”假合格”——只看初始点不看运行曲线

厂家出厂报告常标”出口硬度0 mg/L”——那是实验室纯水配的标液,不是真实运行数据。某电厂软化罐刚再生后出水0.01 mmol/L合格,但运行12小时涨到0.5 mmol/L失效。验收必须要求厂家提供运行8小时后的硬度曲线,而非单点报告。

2. RO产水SDI取样点位错位

SDI测定必须在RO高压泵之前取样,而不是产水端。但工程公司为了SDI好看,常在产水端取——产水端SDI永远 < 1,完全失去监控意义。验收时业主代表要亲眼看着取样管接入RO进水母管。

3. 回收率按”设计值”还是”实测值”签

设计写75%回收率,验收当天按浓水+产水流量实测:某食品厂只有63%——浓水调节阀被人为调小,回流量虚高。回收率必须72小时累计计算,不能以”瞬时值”签字。

三、验收前7天预检流程(3步)

1. 第7-5天:仪表校准——电导率仪、SDI仪、压力表、流量计必须送检,误差超过±2%不合格。

2. 第4-2天:72小时连续试运行——每小时记录1次6个数据绘制趋势曲线,漂移>10%重新调试。这一条被80%的工程队忽视。

3. 第1天:文件资料准备——膜出厂合格证(含批次号)、焊缝探伤报告、电气测试记录、PLC程序备份、报警阈值清单,缺一项拒签。

四、验收当天7份必交文件

很多工程队只给2份资料(操作手册+合格证),但完整验收需要7份:

①设备出厂合格证(含膜元件批次号);②管道试压报告(0.6 MPa保压30 min无泄漏);③电气绝缘测试记录;④PLC程序及HMI画面备份;⑤仪表校准证书;⑥72小时试运行原始数据(含电子版趋势图);⑦系统操作维护手册(含故障处理流程)。

五、3个签字陷阱

陷阱1:水质合格但余氯未实测。余氯 < 0.1 mg/L是RO膜的基本要求,但很多报告把"余氯"放在"进水指标"简单勾选,实际未做DPD比色。膜接触>0.1 mg/L持续30天,寿命缩短50%以上,1-2年就要换膜。

陷阱2:噪声达标但振动超标。噪声计测得65 dB达标,但泵房地面振动达4.5 mm/s(ISO 10816限值),长期运行会震松管路法兰导致渗漏。振动要单独测,不能合并到噪声报告里。

陷阱3:签字日期与系统投运日期不同。部分项目签字日期早于72小时试运行开始日期,质保期从虚假日期起算。业主应核对签字日期与试运行记录的时间对应,差超过3天要写补充说明。

六、结语

反渗透+软化水验收,本质是把”设计值”转化为”可量化、可追溯、可问责”的红线数据。6个红线守国标,3个盲点对应常见造假,7份文件保可追溯,3个签字陷阱避质保争议。

验收当天业主代表带的是数据表+取样器+DPD比色计+振动仪。把6个红线守住,后续3年运维成本能从行业1.5倍压回1.05倍,这才是验收环节真正的价值。
