广东某电镀产业园每天产生500m³含重金属废水,按当地环保部门要求,60%必须回用到清洗槽。但很多项目调试时,RO系统回收率死活卡在70%上不去——要么RO浓水产量太大,要么回用水电导率超标。问题出在哪?我们拆了三个真实项目,发现卡点是三个隐形参数没设对。

一、RO回收率不是越高越好,而是要和浓水出路挂钩
很多工程师调RO系统的第一反应是把回收率往高了拉。但电镀废水的TDS通常5000-15000 mg/L,回收率超过70%时,浓水侧结垢风险指数级上升——硫酸钙、硫酸锶在膜面析出,3-6个月就要化学清洗一次。
广东这个项目一开始把回收率调到75%,结果3个月后膜压差从0.2 bar涨到1.2 bar,产水量掉40%。后来我们把一级RO回收率锁定在70%,剩余30%浓水送DTRO碟管式处理。
DTRO的工作压力是75-90 bar,流道宽2mm,专门对付高浓高污染水源,可以把TDS浓缩到120-150 g/L,最终废液量降到进水量的5%以内。这一步的关键是:回收率不是孤立的数字,要和下游浓水处理能力匹配设计。
二、UF前处理不是”过水就行”,SDI降不到3是膜污染的起点
电镀废水的浊度高(>50 NTU)、重金属含量波动大。如果UF段只是”过水”,RO进水SDI常常>5,膜污染速度翻倍。广东项目一开始用传统砂滤+碳滤,SDI只能降到4-5,运行半年就要换膜。
后来改成曝气除铁锰+砂滤+UF超滤(PVDF 0.01μm)三段预处理,SDI稳定<3,RO膜已经稳定运行3年没换。
关键点:UF膜的TMP跨膜压差要监控,超过0.15 MPa就要CEB化学加强反洗,不要等到0.2 MPa才处理——很多项目栽在这里是因为没装在线TMP传感器。
另一个常被忽略的是UF前的pH调节——电镀废水pH波动2-4,UF膜耐受范围一般是2-11,看似够用,但低于3的强酸性进水会腐蚀膜壳端盖,长期下来O型圈失效导致产水侧漏水。所以UF前必须有pH调节到4-9的中和段,这一段往往被”节省成本”砍掉。
三、回用水电导率不是”越低越好”,要和清洗工艺匹配
很多业主追求回用电导率<50 μS/cm,结果浪费能耗。但电镀清洗工艺对水质的要求是”重金属不超标、浊度低”,并不是超纯水。广东项目最终回用水电导率控制在<200 μS/cm,重金属<0.1 mg/L,完全满足清洗槽补充水要求。
如果盲目追求<50 μS/cm,要么上EDI(投资翻倍),要么用二级RO(回收率掉到60%)。回用率95%的设计逻辑是:把产水侧水质匹配到下游工艺要求,把浓水侧做减量处理,两者平衡才能算总账。
另一个隐性成本是回用水输送——如果回用水到清洗槽距离超过200米,管路投资和泵浦能耗会吃掉部分节水收益,需要在设计阶段做水力学平衡。
四、长期运维的三个隐形指标:TMP、SDI、回收率日均漂移
很多项目验收时数据漂亮,运行半年后回收率悄悄下降5-10%,业主3年后才发现膜已经报废。建议每班次记录三组关键数据:UF段TMP(>0.15 MPa触发CEB)、RO进水SDI(>3预警)、RO回收率日均漂移(>2%预警)。
昌海交付的项目都标配这三套数据看板,运维人员不用翻日志就能看到趋势。这比事后修膜便宜得多——一次RO换膜成本占设备总投资15-20%,而一套在线监测仪表的投入不到总投资的2%。

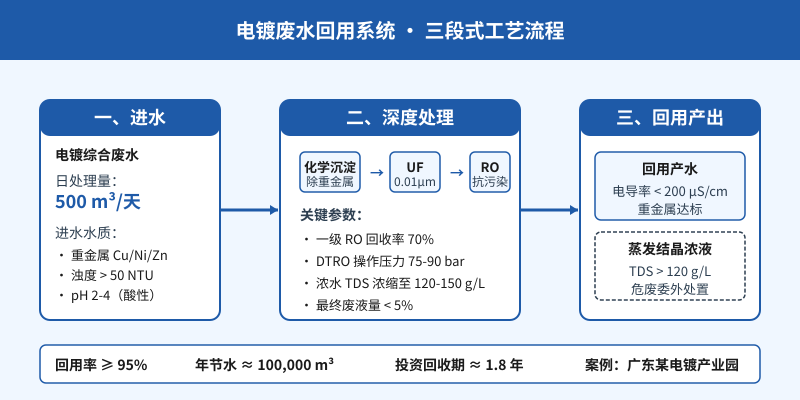

昌海环保的废水回用系统,覆盖预处理-UF-RO-DTRO的全流程工艺段。
我们的方案不是单一设备,而是按水质水量做工艺组合——比如电镀废水按”化学沉淀+UF+抗污染RO+DTRO”配,印染废水按”混凝气浮+UF+RO+浓水处理”配,钢铁冶金按”高密度沉淀+RO+浓水再浓缩”配。每个项目都按实际水质做中试,不靠经验拍参数。
广东电镀项目一期500m³/天已稳定运行3年,年节水10万吨,最终废液量<5%,投资回收期约1.8年。这套设计方法同样适用于垃圾渗滤液DTRO减量、煤化工浓水处理、锂电材料废水回用等场景。
