软化水设备硬度降不下来?90%工程师先调错这个进水指标

调试现场经常听到一句话:”盐加够了、树脂也是新的,为什么硬度还是降不下来?”按经验,90% 的问题出在排查顺序上——很多工程师反复调盐液浓度,但真正的根源往往在最上游的进水水质。

昌海环保结合多个现场调试经验,把排查顺序固定下来:先查进水水质 → 再查树脂状态 → 再核对再生工艺 → 最后检查控制阀门。按这个顺序查,90% 的问题都能在 1–2 小时内定位。

一、调试失败的三个典型表现

软化水设备调试阶段,常见以下三类异常:

1. 产水硬度始终不达标

从调试运行开始,产水硬度就稳定在 0.5 mmol/L 以上,远高于 0.03 mmol/L 的验收标准。这种情况多为进水水质或树脂本身的问题。

2. 运行初期合格,后期快速穿透

开始时产水硬度合格,但运行不到 4 小时就出现硬度爬升、产水量减少。这通常是树脂装填量不足或再生参数错误。

3. 再生后短期合格,再生周期缩短

每次再生后产水硬度合格,但运行周期明显短于设计值(设计 8–12 小时,实际 4–6 小时)。这是盐耗不足或树脂污染的典型信号。

二、四大排查方向(按顺序检查)

先看总览图:

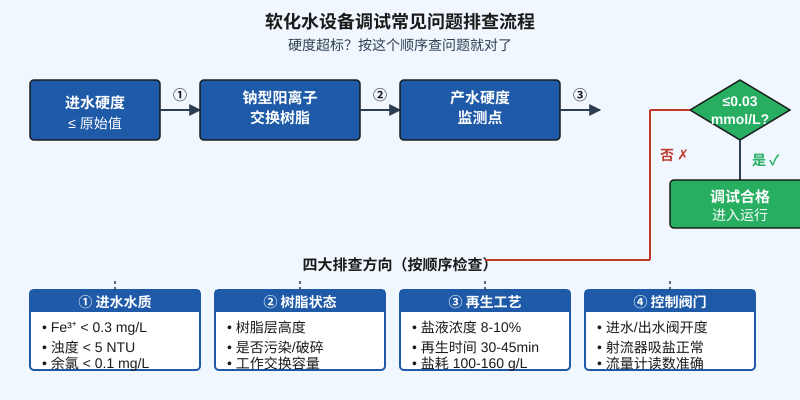

软化水设备调试硬度超标排查流程图:进水→树脂→产水监测→四大排查方向

2.1 第一步:查进水水质

这是最容易被忽略的一步,但也是最高频的故障源。重点核对三个指标:

1. 进水硬度:对照原水分析报告,确认实测硬度值在设计范围内。北方地下水的硬度经常超过设计值,需要重新选型或加预软化。

2. Fe³⁺(铁离子)含量:要求 < 0.3 mg/L。铁离子会不可逆地污染阳树脂,造成树脂”中毒”(颜色变深褐、再生后无法恢复)。地下水中铁含量经常超标。

3. 浊度和余氯:浊度 < 5 NTU,余氯 < 0.1 mg/L。浊度过高堵塞树脂层,余氯氧化树脂骨架。调试初期必须检测,不能凭经验估算。

2.2 第二步:查树脂状态

1. 树脂装填高度:对照设备铭牌和设计图纸,现场测量树脂层高度。装填不足(低于设计高度 10% 以上)会直接导致工作交换容量下降。

2. 树脂外观:取出少量树脂观察颜色。新树脂应为金黄色或淡棕色,颜色发黑、有明显碎屑说明已被污染或氧化。

3. 树脂层压实度:反洗时观察树脂层膨胀情况。正常反洗膨胀率 50–80%,如果膨胀不起来或树脂板结,说明树脂已污染需要更换。

2.3 第三步:核对再生工艺参数

1. 盐液浓度:8–10%。过低再生不彻底,过高浪费盐且增加反洗负担。

2. 再生时间:30–45 分钟。过短树脂再生不充分,过长盐液被稀释影响效率。

3. 盐耗:每升树脂每次再生耗盐 100–160 g。低于 100 g/L 树脂交换容量恢复不足;高于 200 g/L 则造成盐浪费。

4. 正洗时间:10–15 分钟。正洗不彻底会导致产水氯离子和 TDS 偏高。

2.4 第四步:检查控制阀门

1. 进水/出水阀开度:全开才能保证设计流量。阀门半开流量不足,再生吸盐量也不够。

2. 射流器吸盐:观察盐液桶液位下降速度。如果下降太慢或根本不下降,射流器堵塞或吸盐管路漏气。

3. 流量计读数:核对与设计流量的偏差。偏差超过 ±10% 需重新标定或更换。

三、调试参数对照表(验收标准)

下表列出软化水设备调试阶段的验收参数和判定标准,供现场工程师参考:

参数验收标准调试阶段合格范围不合格处理方向
进水硬度设计值 ±20%实测值重新选型或预软化
进水 Fe³⁺< 0.3 mg/L< 0.3 mg/L加装除铁装置
进水浊度< 5 NTU< 5 NTU加装预处理过滤器
树脂层高度设计值≥ 设计值 90%补充新树脂
盐液浓度8–10%8–10%调整盐液配比
再生时间30–45 min30–45 min调整控制器参数
盐耗100–160 g/L实测记录调整盐液用量
产水硬度≤ 0.03 mmol/L≤ 0.03 mmol/L按四大方向排查
产水流量设计值 ±10%实测检查阀门/射流器
再生周期8–12 h≥ 设计值 80%加盐或检查树脂

四、典型故障案例

案例 1:进水铁超标

北方某工厂,工程师反复调整盐液浓度(5%→8%→12%),硬度始终 0.5 mmol/L。最后检测进水 Fe³⁺ = 1.8 mg/L(超标 6 倍),加装锰砂过滤器后立即降至 0.02 mmol/L。

案例 2:树脂装填不足

南方某锅炉补水项目,调试初期合格,运行 3 天后产水硬度从 0.01 升至 0.8 mmol/L。检查发现树脂装填高度仅设计值的 70%,补充树脂后故障排除。

案例 3:再生盐液浓度不足

医药行业纯化水前处理,调试时反复出现再生后短期合格的情况。现场检测发现盐液浓度仅 4%,调整至 9% 后再生周期从 4 小时恢复至设计值 10 小时。

五、调试合格后的日常巡检要点

调试阶段排查顺序很重要:先查进水水质(特别是 Fe³⁺ 和余氯),再看树脂状态(装填高度和外观),然后核对再生工艺(盐液浓度和时间),最后检查阀门和射流器。这个顺序能从最上游定位问题,避免下游反复试错。

调试合格后建议建立日常巡检:每周检测进水水质和产水硬度,每月记录盐耗和再生周期,能提前发现树脂污染或设备异常。
