废水回用系统验收总是不达标?90%业主栽在这4个核心水质指标,先对照表再签字

废水回用系统的工艺逻辑和验收盲区

昌海G系列废水回用系统的标准工艺路线为:预处理(格栅+调节池+气浮) → UF超滤 → RO反渗透 → 产水回用。这条路线跑通后,产水要回到生产车间用于冷却、清洗、冲厕等场合。一旦回用水质不达标,下游工序就会出问题:电镀线槽液起泡、印染车间色差、喷涂线花斑。所以验收不是膜没坏就过关,而是要看产水能否真正替代自来水进入生产流程。验收本质上是验证产水能不能跨过产线端的第一道质量关。

4项核心水质指标的达标线与不达标信号对照

水质指标达标线不达标信号建议检测频率
COD化学需氧量≤ 50 mg/L产水发黄或异味每周1次送实验室
BOD5五日生化需氧量≤ 10 mg/LCOD达标但回用管路堵塞每月1次送实验室
电导率≤ 200 μS/cm回用槽液起泡或喷涂花斑在线连续监测
余氯0.1~0.3 mg/L回用管路绿藻或生物黏泥每日1次

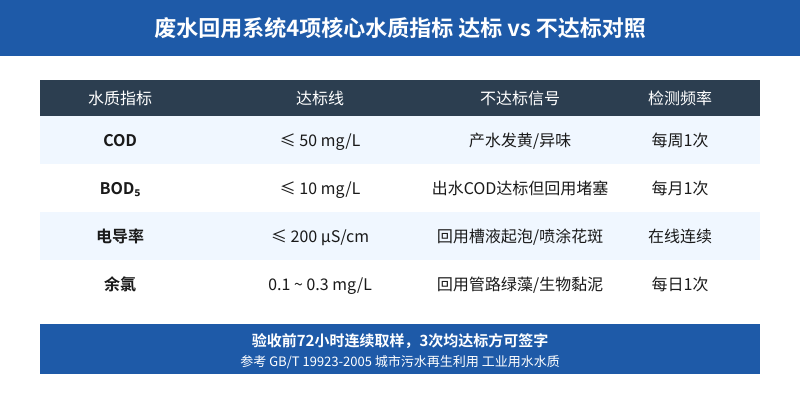

废水回用系统4项核心水质指标达标线与不达标信号对照表

现场验收5个易错点(90%业主栽在这)

第1个易错点:只测COD不测BOD。COD达标但BOD超标的产水回用后,生化池会爆生物膜、回用管网一周内堵塞,运维成本直接翻倍。COD和BOD必须双达标,缺一不可,两者反映的是不同维度的污染负荷。

第2个易错点:电导率只测一次。RO膜刚投运时产水电导率能压到30 μS/cm,但运行72小时后结垢开始,电导率会反弹到300 μS/cm以上,远超达标线。必须连续72小时在线监测,不能取瞬时值签字,这是90%项目签字后才发现问题的根因。

第3个易错点:余氯测个大概就行。便携式DPD比色计读数0.5 mg/L,实验室滴定法实测0.05 mg/L,误差能到10倍。验收现场必须用实验室滴定法复核,不能只信便携表读数。

第4个易错点:UF膜只看不漏就过关。UF断丝肉眼看不见,但产水浊度会从0.1 NTU升到0.5 NTU,SDI同步飙升,后续RO膜污染速度翻倍。必须用压力衰减法测

调试期3类常见问题与处理思路

问题1:产水COD时高时低,连续3天波动超过20%。根因大概率是UF反洗不彻底,膜面积污被RO高压冲脱后周期性释放。处理:UF化学加强反洗频率从每天1次提到每8小时1次,NaOH和NaClO交替投加,反洗水温提到30℃提升清洗效率。

问题2:RO一二段压差异常升高,24小时内上升超过0.3 bar。根因是前处理PAC聚合氯化铝投加过量,导致RO膜面铝离子沉积,形成胶体污染。处理:停PAC、加酸调pH至6.5~7.0,改用非铝混凝剂如PAM或生物絮凝剂。

问题3:余氯从0.1 mg/L突然飙升到0.5 mg/L。根因是上游自来水中余氯波动,活性炭过滤器饱和未及时更换。处理:立即更换活性炭,同时启动亚硫酸氢钠应急还原,把ORP压回200 mV以下。

业主自检Checklist(验收签字前最后1遍)

第一项:UF产水SDI ≤ 3。便携SDI仪现场测3次取最大值。第二项:RO产水电导率 ≤ 200 μS/cm,取连续72小时均值。第三项:RO产水COD ≤ 50 mg/L,以实验室检测数据为准,便携COD仪只做参考。第四项:RO产水BOD₅ ≤ 10 mg/L,以实验室检测数据为准。

第五项:回用管路末端余氯稳定在0.1~0.3 mg/L,在线电极加便携表双监测。第六项:UF压力衰减 ≤ 0.05 bar/5min,完整3次取最差值。第七项:浓水处置方案签字确认,DTRO或蒸发或外委,任选其一并明确责任方。

第八项:PLC自动控制逻辑现场演示一遍,操作员现场独立操作一次确认能上手。第九项:72小时连续运行无报警,报警记录签字确认。第十项:操作人员培训记录签字,设备厂家签字盖章,确保售后责任清晰。
