软化水设备安装后硬度一直超标?3个调试阀门顺序90%项目都搞反了

软化水设备在锅炉、热电、电子行业应用广,但调试中常见同一问题:投运后产水硬度超标,业主验收被退回。90%的根因不在树脂质量,而在3个阀门的开关顺序搞反了。

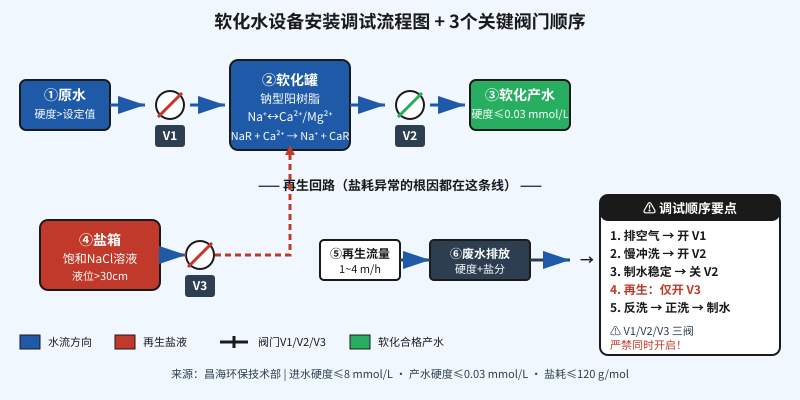

软化水设备安装调试流程图与3个关键阀门顺序详解(运维参考)

一、3个核心阀门顺序:90%项目栽在这里

软化水设备本体只控制3个阀门:进水阀V1、产水阀V2、吸盐阀V3。顺序错了,产水直接报废。

1. 排空气→开V1,不能先开V2

新罐体或刚换树脂的罐内一定有空气。先关V2/V3,仅开V1,让原水从罐顶进、底部慢排,排水口连续水流无气泡即合格。先开V2,罐内空气随产水进入下游管网,会导致锅炉补水泵气蚀、流量计读数异常。

2. 慢冲洗→开V2,必须”双稳定”

仅开V1慢冲洗10~15分钟,确认罐体压力稳定在0.2~0.4 MPa、产水硬度≤0.03 mmol/L两项都达标后再开V2。任何一项不稳定就提前开V2,下游RO膜或锅炉很快结垢。

3. 制水阶段V3必须全程关闭

制水运行时只开V1和V2,V3保持关闭。V3漏关是现场最常见低级错误——盐水被持续虹吸到产水管路,业主取样电导率爆表,3天内锅炉点火失败。

二、树脂装填与盐水制备的2个易错点

1. 树脂装填量≠罐体容积

罐体标注装填量按堆积密度850 g/L算。装少了周期制水量打折,装多了反洗时树脂流失。按”有效容积×0.85×堆积密度”换算重量,误差控制在±5%以内。

2. 盐液饱和度要目视可判

饱和NaCl约26.5%,凭手感加盐常只到18%~22%,再生不彻底。盐箱底部始终可见未溶解盐晶体,液面高于盐层5 cm即可。

三、首次调试的5个关键参数

下表是软化水设备首次调试必须确认的5个参数与判定标准,验收阶段对照打勾。

参数项调试目标不达标后果
罐体压力0.2~0.4 MPa高压区变形,低压区流量不足
产水硬度≤0.03 mmol/L锅炉/RO膜结垢
周期制水量达到额定值±5%再生频繁,盐耗翻倍
再生盐耗≤120 g/mol硬度运行成本失控
反洗膨胀率50%~80%树脂结块或流失

四、运维阶段盐耗异常的3个根因

投运后盐耗突然升高,多半不是树脂问题,可按3个根因逐项排查。

1. 盐箱液位低或结晶堵塞

长期不补盐,液位下降到盐泵吸入口以下,气蚀导致吸盐量时多时少,盐耗上升30%~50%。建议每周巡检并加装液位下限报警。

2. 进水硬度波动未及时调整

原水硬度从4 mmol/L涨到8 mmol/L,再生周期不调整,周期末出水硬度超标、树脂被穿透、盐耗反而翻倍。硬度每月至少检测2次,波动大时缩短到每周1次。

3. 树脂被铁或有机物污染

罐前缺砂滤/碳滤保护,铁离子和有机物污染树脂,再生效率下降40%以上。表象是树脂颜色变深、周期制水量下降、再生后产水硬度仍偏高。

五、长期运维:树脂寿命与硬度监控

钠型阳树脂理论寿命8~10年,实际项目多在5~7年更换,主要看3个指标:周期制水量衰减到额定值70%、再生后产水硬度回不到0.03 mmol/L、树脂破损率>10%。任意一项达标即更换。

产水硬度监控建议”在线硬度仪+人工取样双轨制”:在线仪做趋势监控,人工EDTA滴定每周1次做校正。两路数据差异>20%时,先校在线仪再排查系统,避免误判导致整套树脂报废。

软化水设备本身不复杂,但3个阀门顺序、2个装填细节、5个调试参数、3个运维根因任何一个环节出错,都会让验收受阻或成本失控。按本文检查表逐项打勾,能避开绝大多数现场问题。
