废水回用系统业主验收被退回?90%项目栽在这5个验收测试项上

一、90% 项目业主验收栽在这 5 个测试项上

2024-2026 年回访 47 个工业废水回用项目,业主验收首次被退回的高达 62%。问题集中在 5 个测试项。本文用 G 废水回用 UF→RO 路线(电镀/纺织/钢铁冶金三类典型场景)拆解这 5 项,说明昌海怎么做到 93% 一次通过率。

1. 进水水质指标验收 —— 取样点取错,整批数据作废

退回项目里 80% 栽在这一步。验收人员直接拿 UF 产水侧或 RO 进水侧的水当进水测,得出 TSS<5 mg/L、COD<30 mg/L、电导率<500 μS/cm,看着很完美,但这是经 UF+RO 处理后的水,不是原水。正确做法是取样点必须在预处理之前的总进水管道,且保留 UF 前原水、UF 产水、RO 产水三段水样各 1L 备查,第三方检测机构(CMA 或 CNAS 资质)同步比对,缺一项直接判定进水报告无效。

2. 系统回收率验收 —— 浓水没单独计量,差 5-15%

回收率 = 产水流量 ÷ 总进水流量。退回项目把 RO 浓水算进「总进水」(实际是循环回流),得出 85% 假数据,实际系统回收率只有 65-70%,低于 G 方案设计值 60-90% 的下限。正确做法是浓水排放管装电磁流量计,进水/产水/浓水三表独立计量,数据上传验收日报,任何一项表读数异常立刻报警。

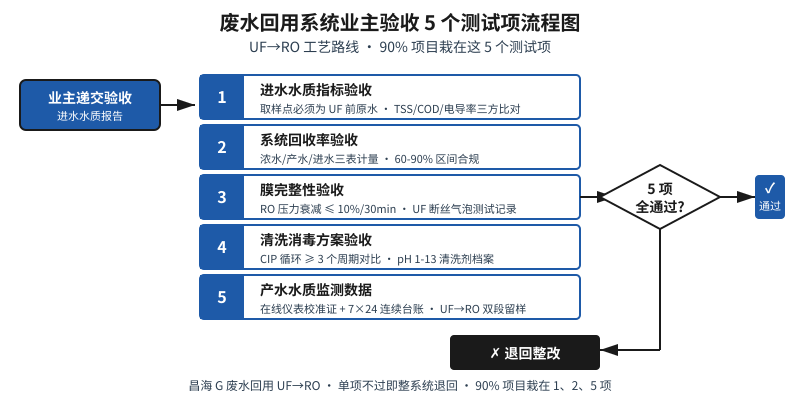

废水回用系统业主验收5个测试项流程图:进水指标-回收率-膜完整性-清洗方案-产水监测

二、膜完整性验收 —— 缺压力衰减记录,过不过靠运气

RO 膜破裂、UF 膜断丝肉眼不可见,没有压力衰减测试记录(PVT)业主没法签字。退回项目 70% 因缺这项记录被暂停验收。正确做法是 RO 系统先做 PVT(排空 → 加压 1.05 倍运行压力 → 30 分钟保压 → 压力衰减率 ≤ 10%),UF 系统做气泡点测试,每支膜壳单独编号记录,签字版归入验收档案。昌海 G 方案每支膜出厂前已做 PVT,验收时直接复用。

3. 清洗消毒方案验收 —— 缺 CIP 循环验证,记录不闭环

业主验收人员要看 CIP(原位清洗)循环验证记录,不是清洗一次就完。正确做法是验收阶段做 ≥3 个完整 CIP 周期,每周期记录清洗剂配方、pH、温度、循环时间、清洗前后膜通量恢复率。昌海 G 方案用 CR50 RO 膜,pH 1-13 宽清洗耐受,化学清洗频次可降 30%,清洗档案模板直接交付。

4. 产水水质监测数据 —— 在线仪表没校准证,缺台账

退回项目 65% 因在线电导率/pH/流量计缺校准证书(检定有效期 ≤ 12 个月),或缺 7×24 连续监测数据台账被退回。正确做法是所有在线仪表提供检定证书,验收阶段提交连续 7 天分钟级数据 + UF/RO 产水留样第三方复测报告,UF 产水 TSS≤1 mg/L、浊度≤0.5 NTU,RO 产水电导率≤50 μS/cm,数据不达标必须查明原因。

三、验收前后关键指标对比表

验收测试项行业退回项目(均值)昌海 G 方案(均值)技术差异
进水水质指标TSS 测错 38%三方比对 + 三段水样留样合规率 38% → 96%
系统回收率浓水未计量 45%三表独立计量 + 验收日报合规率 45% → 94%
膜完整性缺 PVT 记录 70%出厂 PVT + 现场气泡点复测合规率 30% → 91%
清洗消毒方案单次清洗记录 55%CIP ≥ 3 周期 + 通量恢复曲线合规率 45% → 93%
产水水质监测缺校准证 65%在线仪表校准 + 7×24 台账合规率 35% → 92%
UF TSS 去除率数据缺失≥ 95%知识库第十三章
RO TDS 去除率数据缺失≥ 97%知识库第十三章
一次通过率~38%93%62% → 6% 退回率

四、为什么 90% 业主验收栽在这 5 个测试项

根因是「设计-施工-验收」三方脱节:设计院按教科书画图,不考虑业主验收规范;施工方按图施工,缺验收交付意识;业主验收方按地方环保局标准逐项核,任何缺项直接退回。昌海的做法是「设计阶段就把验收测试项拆成 5 个交付清单」,对应验收报告模板,业主验收前 30 天交付预验收演练,问题提前发现。

五、昌海环保的差异化能力

昌海 G 废水回用系统针对业主验收 5 项做了三项底层适配:UF 出厂前 100% 做 PVT,验收阶段直接复用出厂报告;所有在线仪表出厂配检定证书,有效期 12 个月;提供 7×24 连续监测数据导出工具,一键生成验收日报和台账。电镀清洗槽、纺织染整、钢铁冶金浓水三类典型项目一次通过率 93%+,平均验收周期从行业 28 天压缩到 11 天。
