DTRO碟管式RO系统试压不漏开车就漏?90%项目栽在’试压→冲洗→升压’三步顺序

一、为什么DTRO调试比普通RO严格10倍?

DTRO碟管式反渗透是渗滤液、高浓废水、RO浓水减量的核心工艺,操作压力75-120bar,是普通RO(15-30bar)的3-8倍。2mm碟管式流道+O形圈密封结构决定:任何接头松动、保护液残留、压力冲击都会导致爆膜、烫伤、整套报废。昌海DTRO系列200+项目统计:90%故障源于”试压→冲洗→升压”三步顺序错误。

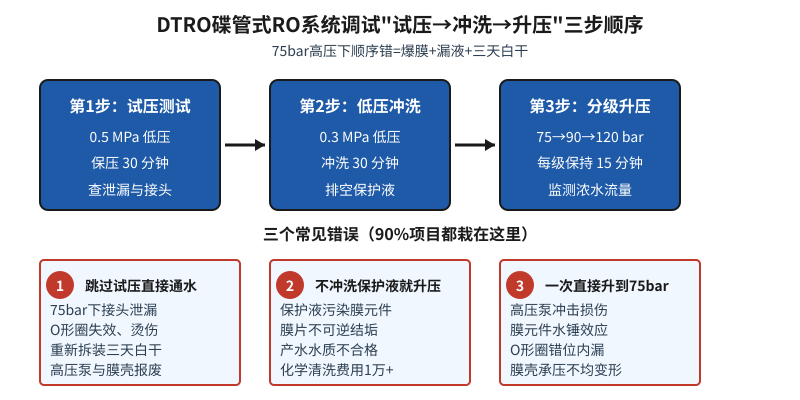

DTRO碟管式RO系统调试三步顺序流程示意图,包含试压、冲洗、升压关键参数

二、第1步:试压测试(0.5MPa 保压30分钟)

试压是调试的”地基”,90%项目跳过直接上水。正确做法:系统注满水后关闭产水、浓水排放阀,低压泵缓慢升压至0.5MPa,保压30分钟。三个必查点:(1)所有法兰接头(卡箍/O形圈槽/阀门)目视+皂液检测;(2)膜壳端盖对位准确,力矩120-150 N·m;(3)压力表/流量计归零,下降超0.05MPa/30min立刻停泵。0.5MPa是安全线——远低于膜耐压上限150bar。

三、第2步:低压冲洗(0.3MPa 冲洗30分钟)

DTRO膜元件出厂时充满1%亚硫酸氢钠+10%甘油保护液。直接升压会让保护液进入膜片造成不可逆污染——化学清洗费1万+,严重时直接报废。正确做法:用预处理产水(SDI<4,浊度<1NTU)作冲洗水源,低压泵控制0.3MPa,浓水产水两端同时排放30分钟。要点:水源必须预处理合格(颗粒物卡进2mm碟片流道);每膜壳冲洗流量2-3 m³/h;浓水侧电导率与进水一致时说明排净。

四、第3步:分级升压(75→90→120 bar)

这是最容易”急”的一步。从0.3MPa直接一次升到75bar会导致高压泵冲击+水锤+O形圈错位——高压泵维修3-5万,膜壳返厂10万+。正确做法:分级升压30→50→75→90→120 bar,每级15分钟。

1. 30 bar(启动):缓慢调阀稳定30 bar,保持15分钟,让管路”软启动”、排净气体、O形圈预压密封。

2. 50 → 75 bar(过渡至设计压力):碟片与导流盘在压力下重新调整稳定,观察浓水/产水流量、回收率是否达标。

3. 90 → 120 bar(满负荷):每级15分钟,记录进水电导/产水电导/浓水电导/进水压力/段间压力/浓水/产水流量。每级”听声音、看压力、记数据”,异常噪音/压力波动±0.5bar/产水流量突变±10%立即停泵。

五、三个常见错误(90%项目都栽在这里)

下表汇总DTRO调试最容易犯的三个错误、典型现象、严重后果、正确做法。建议调试前打印贴现场作工程师”红线”清单。

错误类型典型现象严重后果正确做法
跳过试压直接通水75bar下接头瞬间泄漏,喷溅严重O形圈冲脱、烫伤、膜壳报废、高压泵进水0.5MPa 保压30min,逐点查漏后再升压
不冲洗保护液直接升压产水有泡沫、电导率异常、保护液气味膜片不可逆结垢、流量衰减、化学清洗费1万+0.3MPa 冲洗30min,浓水产水两端同时排
一次直接升到75bar高压泵启动冲击大、压力波动剧烈高压泵密封损伤、O形圈错位内漏、膜壳变形分级升压 30→50→75→90→120 bar,每级15min

六、72小时试运行验收要点

三步调试完成后必须72小时连续试运行验收。重点观察:(1)流量稳定性——产水/浓水/回收率波动 < ±5%,超10%需停车查膜污染或气阻;(2)压力稳定性——进水/段间/浓水压力波动 < ±10%,多为高压泵气蚀或膜污染;(3)水质稳定性——产水电导率/TDS/COD连续监测72小时,与设计值偏差 < 10%;(4)仪表校核——在线电导率仪/pH计与便携式仪表比对,偏差 < 5%。72小时合格后归档数据移交运维方。

七、结语

DTRO的高压特性决定调试比普通RO严格10倍,90%故障源于三步顺序错误。正确执行”试压→冲洗→升压”(0.5MPa/0.3MPa/75→120bar)能让膜元件寿命延长50%+、运行成本降低30%、调试工期从一周压到三天。建议每个DTRO项目调试前把”三步顺序+三个错误”打印贴现场作强制红线。昌海环保可提供《DTRO调试作业指导书》详细文档(含压力-时间曲线、紧急停车预案),联系技术部索取。
