DTRO碟管式反渗透调试时高压泵一启就跳停?3个升压曲线参数90%现场第一次就调错了

DTRO 碟管式反渗透系统是垃圾渗滤液、高浓废水、RO 浓水减量等场景的核心设备,操作压力高达 75-120 bar,是普通反渗透的 3-5 倍。我们在 DTRO 调试现场发现,超过 90% 的项目第一次调试就失败——产水量偏低、膜片频繁报废、高压泵刚启就跳停。问题往往不是设备本身,而是 3 个升压曲线参数设错了顺序。

DTRO 的碟片流道只有 2mm 宽,膜片堆叠在 120 bar 的耐压容器中。错误的升压节奏会导致两种典型后果:升压太快,膜片被水流冲击撕裂(不可逆);升压太慢,膜片在低压下反复震荡,O 型圈密封失效。本文结合 DTRO-1 / DTRO-2 / DTRO-3 三个型号的现场调试经验,把升压曲线拆成三段讲透。

一、第一阶段:0 → 30 bar(保持 5 分钟)

启动高压泵后,进口压力从 0 bar 以约 6 bar/分钟的速度升至 30 bar,稳压保持 5 分钟。这一阶段的核心是排出膜柱内的空气——DTRO 耐压容器是密封结构,安装时残存的气体必须靠低压冲洗带出。

1. 升压过快 = 膜片撕裂:如果 30 bar 后直接跳到 60 bar,气体被压缩在膜片之间,会形成气锤效应,直接顶破膜片边缘。这种损伤不可逆,只能整柱更换。

2. 排气完成的判断标准:观察浓水侧流量,排出水无气泡、流量稳定,即可进入下一阶段。同时记录进口压力、浓水压力、产水流量三个参数作为本阶段基线。

二、第二阶段:30 → 60 bar(保持 10 分钟)

从 30 bar 以约 3 bar/分钟的速度升至 60 bar,稳压保持 10 分钟。这一阶段膜片开始承压运行,重点是检查段间压差——这是判断膜片流道是否堵塞的关键指标。

1. 段间压差标准:第一段压差正常在 0.5-1.0 bar,如果超过 1.5 bar,说明膜片流道内有堵塞或错位——必须停机检查 O 型圈和中心拉杆,强行升压会直接撕裂膜片。

2. 错流速度同步调整:把浓水流量调到设计值的 80%,让错流速度达到 0.10-0.12 m/s。碟片流道只有 2mm,错流速度过低会让膜面污染物无法被带走,直接导致结垢。

3. 听音判断:正常运行时,膜柱内部是低沉的”嗡”声;如果出现”嘶嘶”气流声或”咚咚”撞击声,说明内部有气阻或异物,必须停机排气或拆检。

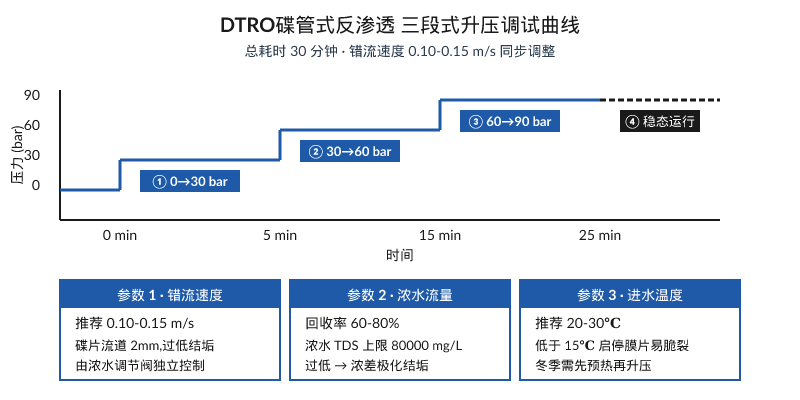

DTRO碟管式反渗透三段式升压调试曲线示意图

三、第三阶段:60 → 90 bar(保持 15 分钟)

从 60 bar 以约 2 bar/分钟的速度升至 90 bar,稳压保持 15 分钟。这一阶段接近 DTRO 的工作压力区间(75-120 bar),重点观察产水电导率和回收率。

1. 电导率与回收率判断:电导率稳定在 50-200 μS/cm(依进水水质)、回收率达到 60-80%,说明系统已经进入稳态。升压完成后,把错流速度调至 0.10-0.15 m/s 的目标值。

2. 稳态运行确认:压力、电导率、流量三项指标连续 5 分钟波动不超过 ±3%,即可判定系统进入稳态。此时记录运行参数作为膜性能评估的初始基线,后续每运行 100 小时比对一次。

四、三个配套参数必须同步调整

升压曲线设对了,配套参数设错也会失败。最常见的有 3 个:错流速度、浓水流量、进水温度。

1. 错流速度:由浓水调节阀控制,推荐 0.10-0.15 m/s。碟片流道只有 2mm,过低导致污染物在膜面沉积,过高则浪费能量(高压泵功率的 15-20% 消耗在错流上)。

2. 浓水流量:决定回收率,DTRO 浓水 TDS 上限 80,000 mg/L,超过这个值硫酸钙、碳酸钙结垢风险陡增。建议浓水侧结垢指数(SDSI)控制在 0.85 以内。

3. 进水温度:推荐 20-30℃。低于 15℃ 时启停,膜片因收缩应力脆裂;高于 35℃ 会加速膜片老化。冬季施工时,必须先预热到 20℃ 以上再升压。

升压阶段目标压力升压速率稳压时长核心检查项
第一阶段0 → 30 bar6 bar/分钟5 分钟浓水侧无气泡,流量稳定
第二阶段30 → 60 bar3 bar/分钟10 分钟段间压差 0.5-1.0 bar,错流 0.10-0.12 m/s
第三阶段60 → 90 bar2 bar/分钟15 分钟产水电导率 50-200 μS/cm,回收率 60-80%
稳态运行75-90 bar持续运行参数波动 ≤ ±3%,错流 0.10-0.15 m/s

五、调试前后必查项(90% 现场漏的 4 件事)

升压曲线设对了,升压前的检查漏一项也可能失败。以下 4 项是现场最容易漏掉的:

1. 膜柱中心拉杆扭矩:DTRO-1 / DTRO-2 用 50-80 N·m,DTRO-3 用 100 N·m。扭矩不足,高压下膜片错位;扭矩过大,拉杆螺纹滑丝。

2. 进水 SDI:必须 < 5。SDI 偏高,膜片在调试阶段就污染,稳态运行不到 72 小时就要化学清洗,等于调试失败。

3. 高压泵单向阀方向:DTRO 高压泵出口必须装止回阀,防止停泵时浓水倒流冲击膜片。90% 的现场第一次调试没装,直接烧膜。

4. 安全阀整定压力:整定 100 bar(对应工作压力 90 bar +10% 余量)。压力变送器量程覆盖 0-150 bar,避免调试时量程超限烧变送器。

调试过程中必须记录每个压力段的进/出口电导率、进/出口流量、段间压差,作为后续故障排查和膜性能评估的基线数据。昌海环保的 DTRO 系列出厂前已完成 72 小时连续运行测试,客户现场调试时只需对照升压曲线逐步执行,90% 的一次性调试失败完全可以避免。
