超纯水设备验收:电阻率达标就合格?EDI模块这5个参数别忽略

某电子厂超纯水站调试通过 7 天就接到业主投诉:现场表头电阻率显示 17.8 MΩ·cm,业主坚持判定”验收合格”,3 个月后 EDI 模块实际电阻率滑到 9.5 MΩ·cm,被迫整组更换。这不是个例,而是 EDI 验收环节普遍存在的盲区——业主只看表头补偿后的数字,验收文件没有对 EDI 模块自身关键参数做核对。本文给出 5 个关键参数 + 5 个必测动作清单,把验收从”走过场”变成”可追溯”。

一、超纯水系统验收的常见误区

验收环节最容易出现四个偏差,每一个都会让 EDI 模块后期迅速失效。

1. 只看电阻率表头数字

绝大多数在线电阻率表默认开启 25°C 温度补偿——冬季 12°C 进水被补偿成”17 MΩ·cm”,但非补偿读数可能只有 13 MΩ·cm。验收时必须明确”以非补偿读数为准”,同步标注水温。

2. 忽略进水余氯和 ORP 检测

RO 前端若用次氯酸钠做杀菌,进水余氯 > 0.05 mg/L 持续 6-12 个月就会让 EDI 树脂不可逆氧化、整组报废。验收时若不查 ORP 记录、不测游离氯,等于给整条产线埋雷。

3. 没有核对流量-压力-电压联动数据

单点数据无法判断 EDI 是否在设计工况运行,必须把”进水流量-进水压力-浓水流量-工作电压-工作电流”五个值同步打在同一时间轴比对,偏差超过 ±10% 即视为非标运行。

4. 不查膜堆批次和出厂检测报告

E-Cell MK-3/MK-5、QUA FEDI-2 都有唯一膜堆序列号,对应一份出厂测试报告。验收时必须要求厂家提供原件,现场核对序列号与铭牌一致。

二、EDI 模块验收的 5 个关键参数

下图是 EDI 验收监测点的完整配置:左侧进水监测、中间 EDI 本体、右侧产水监测、下方浓水排放,每个区对应的参数都不能省。

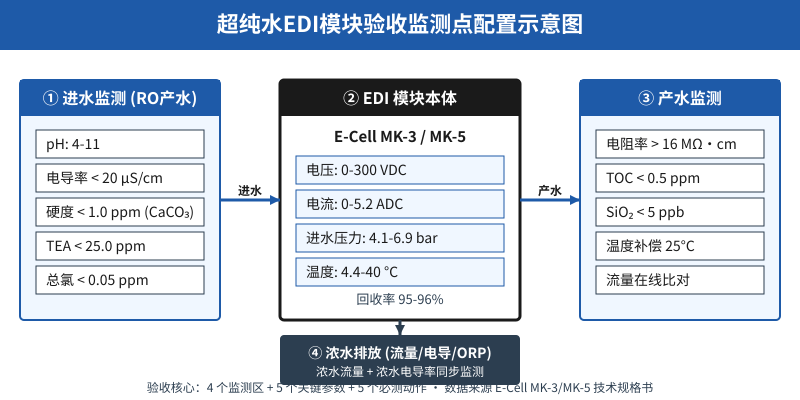

超纯水EDI模块验收5个关键参数仪表配置示意图

1. 进水水质八项指标

EDI 对进水极敏感,必须逐项核对。下表是 E-Cell MK-5 进水要求,MK-3 基本一致。

参数MK-5 标准典型问题检测方式
TEA(可交换阴离子总量)< 25.0 ppmCO₂ 穿透 RO在线电导+计算
pH4-11CO₂ 偏高在线 pH 计
硬度(CaCO₃)< 1.0 ppm钠型软化器失效EDTA 滴定
活性硅< 1.0 ppm硅污染结垢硅钼蓝法
SDI< 1.0RO 膜污染SDI 仪 15 min
TOC< 0.5 ppm树脂有机污染在线 TOC
总氯< 0.05 ppm树脂不可逆氧化DPD 法/ORP 联锁
Fe / Mn / H₂S< 0.01 ppm膜堆中毒实验室 ICP

2. 工作电压与电流

MK-3 标称 0-300 VDC / 0-5.2 ADC;MK-5 整流柜输入 460VAC / 400VAC。验收时电流应稳定在 2-4 ADC 区间,瞬时跳变或归零必须报警。

3. 产水电阻率与温度补偿

MK-5 产水 ≥ 16 MΩ·cm,QUA FEDI-2 产水 15-18 MΩ·cm。验收文件必须明确”以 25°C 补偿后还是非补偿读数作为判定基准”,签字栏同步标注水温。常见纠纷就出在这里。

4. 回收率

MK-3 标称 96%、MK-5 标称 95%、QUA FEDI-2 一般 90-95%。回收率 > 97% 意味着浓水侧结垢风险急剧升高,过低说明进水流量或压力没调到设计点。偏差应控制在 ±2% 以内。

5. 产水硅含量

电子级超纯水要求 SiO₂ < 5 ppb,半导体级进一步压到 1 ppb 以下。硅是 EDI 末端最难脱除的指标,也是验收现场最容易漏测的——必须用硅钼蓝法或在线硅表,不能只过 TOC 推断。

三、验收现场必测的 5 个动作

参数是纸面,落地靠动作。建议把以下 5 个动作写进验收 SOP,每项必须签字留痕。

1. 核对膜堆序列号和出厂报告

逐个核对膜堆铭牌序列号,与出厂测试报告一一对应,保留 PDF 复印件作为验收附件。序列号不一致的批次直接判不合格。

2. 在线仪表比对

用便携式电导率仪、ORP 仪、pH 计对进水/产水/浓水三路现场校核,偏差超过 ±5% 的仪表必须先更换或校准,不接受”以后再调”。

3. 72 小时连续运行记录

验收前必须连续运行 72 小时,每 4 小时记录一次电阻率、电压、电流、流量、压力、温度。数据稳定(电阻率波动 < 5%)方可判定调试通过。

4. 清洗和再生程序交付

EDI 清洗周期通常 6-12 个月,但很多项目交付时没给清洗手册。验收时必须同步拿到清洗化学配方、循环时间、再生电流参数,并确认操作人员接受过培训。

5. 备件清单和技术协议签字

EDI 膜堆、整流器模块、电极、密封圈、易损仪表都要列入备件清单;技术协议明确进水超标时的责任划分和应急响应时效。文件不齐不算验收完成。

四、典型验收分歧案例

下面 3 个案例来自近 12 个月真实项目,每个都因为验收环节漏项,最终要么返工、要么赔偿。

案例争议焦点现场实测结果解决路径
电阻率争议业主用 25°C 补偿后 17.5 MΩ·cm 判定合格进水 18°C,非补偿电阻率仅 13.6 MΩ·cm强制采用非补偿读数,重新调试
EDI 模块衰减运行 6 个月产水从 16 降至 12 MΩ·cm进水余氯长期 0.08-0.12 ppmRO 前加活性炭+ORP 联锁,更换膜堆
余氯损伤纠纷厂家推诿”工况正常波动”出水水质符合进水但模块已氧化调取 ORP 历史曲线取证,厂家承担膜堆更换费

这 3 个案例的共同点:验收时只看了表头数字,没核对进水水质历史曲线、ORP 记录、温度补偿状态。问题必须在验收现场卡死,事后取证业主几乎都输。

结语

超纯水 EDI 验收不是看表头数字走过场,而是 5 个进水参数 + 5 个本体参数 + 5 个必测动作的逐项核对。验收文件写清楚”补偿方式、判定基准、72 小时数据、清洗手册、备件清单”,后期运行 90% 的纠纷都能避免。把这 15 条做成验收清单,下一份合同就是你的护身符。
