恒压供水设备联动调试5步流程:90%现场栽在第3步PID参数没设对

住宅小区恒压供水调试最常见现象:业主入住3-6个月开始投诉——晚上用水高峰6楼以上花洒”像滴水”,白天无人时水泵频繁启停导致管网抖动。这不是变频器质量问题,而是调试阶段5个关键参数没设对。本文拆解调试前准备、PID参数、联动调试、故障排查、验收移交5个环节。

一、调试前 3 项必查准备

1. 基础与接地:变频器接地电阻 < 4Ω(按 GB 50169-2006);稳压罐垂直安装,进出水口法兰平行度偏差≤1mm/m。

2. 电源与控制柜:380V三相必测相序,水泵反转3秒烧机械密封。控制柜顶部散热≥300mm,环境温度5-40℃。信号线用屏蔽线单端接地,长度>50m加放大器。

3. 水源与管路:市政进水压力 0.10-0.30MPa,超范围加增压泵或减压阀。管路冲洗2次:第一次清水冲焊渣,第二次30分钟出水浊度≤1 NTU。

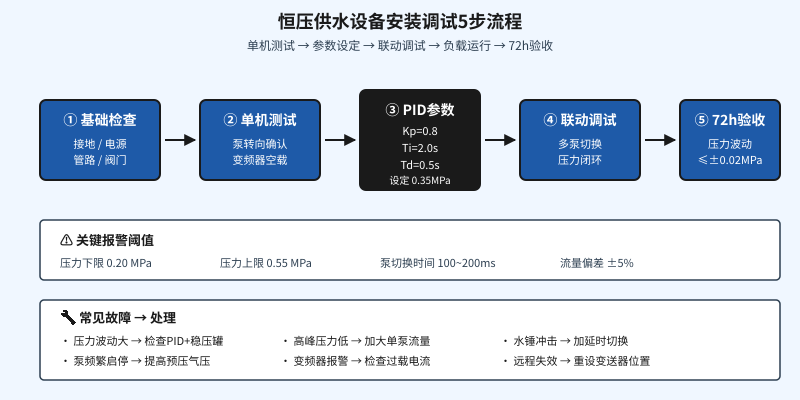

恒压供水设备安装调试5步流程图:基础检查、单机测试、PID参数、联动调试、72h验收

二、核心参数设定(PID + 切换点)

1. PID 三参数基准值:住宅小区常用 Kp=0.8-1.2Ti=2.0-3.0sTd=0.3-0.5s。某1000户小区Kp从1.5调到0.85,压力波动从±0.05MPa降到±0.015MPa。

2. 压力设定点:设定压力 = 最不利点压力 + 管路损失 + 富余量。10层住宅控制在0.30-0.45MPa,超0.50MPa触发 GB 50015节水红线且能耗飙升。

3. 泵切换阈值:变频→工频:变频泵升到 50Hz 仍达不到压力,PLC启动第二台工频泵。工频→变频:降到 30Hz 以下仍能维持,停工频泵。切换延时 ≥100ms,否则水锤冲坏法兰。某改造项目设为50ms,3个月内6个焊缝渗漏。

参数类别参数名称建议设定值常见错误正确做法
PID 三参数比例 Kp0.8-1.2设到1.5以上先小后大
积分 Ti2.0-3.0 s设为0关闭按响应调
微分 Td0.3-0.5 s设为0关闭抑制波动
压力设定设定压力0.30-0.45 MPa统一0.50MPa按管损算
预压气压 P00.10-0.15 MPa空罐未充气调试前充氮气
泵切换切换延时100-200 ms小于50ms防水锤
切换频压加泵 50Hz / 减泵 30Hz加泵 45Hz按额定功率
报警阈值压力上下限下限 0.20 / 上限 0.55 MPa未设报警超限声光报警

三、联动调试 5 步流程

1. 单机点动:每台水泵单独点动30秒,确认转向(出水侧压力上升为正确)、轴承温度≤75℃、机械密封无渗漏。

2. 单泵带载:加载额定流量扬程运行2小时,每30分钟记录电流(额定80-110%)、振动(≤4.5mm/s)、噪音(≤75dB)。某项目振动6.2mm/s,紧固地脚螺栓后降到2.8mm/s。

3. 多泵联动:模拟高峰同时开启所有用水点,测切换时间≤200ms合格、切换压力波动≤±0.02MPa合格。

4. 负载扰动:突然开大流量点压力跌落恢复≤3秒;突然关闭点压力超调≤0.05MPa。某500户小区恢复8秒,调Kp从0.6到0.85后降到2.5秒。

5. 72 小时连续运行:覆盖白天高峰、夜间低谷、午夜最低3时段,每小时记录压力/流量/电流。压力波动≤±0.02MPa、流量偏差≤±5%、无报警为合格。

四、6 大常见故障排查

1. 压力波动大:90%源自PID未优化。先查稳压罐预压(设定压力0.3-0.4倍);再调PID初值;最后查压力变送器位置——必须在管网最不利点而非水泵出口。

2. 泵频繁启停:稳压罐容积偏小或预压偏低。20层住宅应配2.0-3.0m³稳压罐,预压调到0.12MPa;若罐容正确,检查管网泄漏率(≤0.5%/h)。

3. 水锤冲击:切换时水锤压力峰值可达正常工作3-5倍。三段式延时保护必开:①变频降到30Hz进入待停;②关闭变频输出延时100-200ms;③启动工频接触器前缓启≥3秒。改造项目”精简”掉这三段是主因。

4. 高峰期压力低:单泵流量应≥最大小时用水量1.2倍。多泵并联不能弥补单泵选型偏小。某500户小区单泵流量不足,多泵满负荷仍6楼无水。

5. 变频器报警:过电流(OC)→水泵卡阻;过电压(OV)→制动电阻/减速时间;欠电压(LV)→进线电压、多台大功率同时启动。

6. 远程监控失效:90%是变送器位置错误——装在水泵出口测的是泵推力而非用户实际水压,20层楼顶可能只测到0.05MPa。应装在最高用水点或距水泵房最远的主管末端。

五、验收移交要点

1. 验收必交 3 类文件:①调试报告(72小时曲线、PID设定值、报警阈值、故障记录);②操作维护手册(每2小时巡检表、月度清洁、季度PID复测);③备件清单(机械密封/接触器/滤网型号、库存、供应商)。

2. 培训与承诺:培训物业至少3人——识别报警代码、切换手动/自动、复位变频器。书面承诺:①3个月内调试问题免费返修;②1年内PID优化;③24h电话响应,48h现场响应。

3. 节能建议:①加装峰谷电控制(低谷提压储水);②每半年清洗稳压罐;③每年管路检漏。某1000户小区加装峰谷电后年节电约12%

恒压供水调试不是”把变频器开了就行”,而是基础检查、PID参数、联动调试、故障排查、验收移交5个环节的工程化匹配。昌海环保的恒压供水设备(箱式无负压 30-150m扬程/1-200m³/h、罐式无负压 30-100m扬程/1-100m³/h),从前勘测 → 稳压罐选型 → 泵组并联逻辑 → PLC调试 → 售后运维,提供全流程服务。
