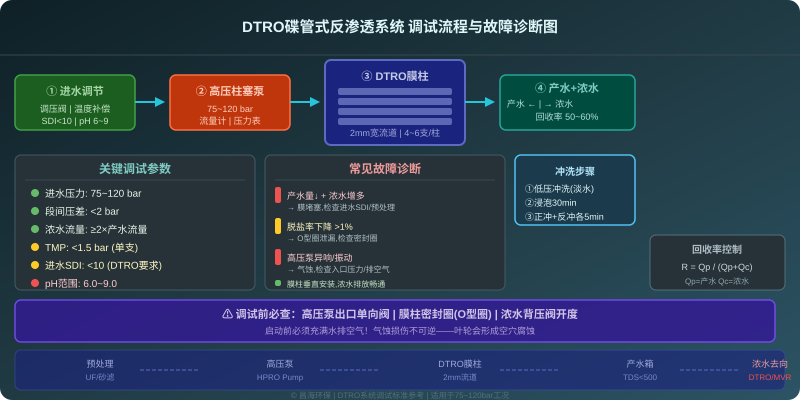

DTRO碟管式反渗透系统在工业高浓废水、垃圾渗滤液、RO浓水减量等场景中广泛应用。相比普通反渗透设备,DTRO的调试逻辑有本质区别——工作压力75~120 bar、2mm宽流道设计、高压密封要求更高。很多调试工程师沿用普通RO的经验操作DTRO,导致上线后问题不断:产水量不达标、浓水不减量、膜柱频繁堵塞。昌海环保技术团队结合多个DTRO项目调试经验,总结出6个最常见的调试失败根源,附具体排查路径。

一、预处理SDI超标,膜柱三天堵死
DTRO对进水SDI要求必须小于10,理想值小于5。某垃圾渗滤液项目,DTRO上线后第3天产水量从设计1.5m3/h跌到0.9m3/h,化学清洗后仅恢复到70%,此后持续不稳定。排查发现渗滤液来水COD波动大,生化预处理出水SDI长期在10~15之间,远超DTRO进水要求。预处理不达标,DTRO膜柱污染速度是普通RO的2~3倍。
标准排查路径:取预处理出口水样用SDI仪实测(15min)→若SDI大于10,立即停止调试→检查砂滤/碳滤/UF各单元出水水质→确认各级过滤精度和反洗周期→SDI稳定小于5后再进行DTRO升压调试。
二、高压泵气蚀:调试阶段最容易被忽视的致命问题
DTRO高压泵的工作压力是普通RO的3~5倍,气蚀问题造成的后果更严重。高压泵启动时若入口压力不足,泵内形成负压区,水在叶轮中汽化形成气泡——气泡流向高压区时突然爆破,对叶轮和泵壳造成空穴腐蚀,这种损伤不可逆。
气蚀典型表现:高压泵出口压力表指针在0.5~1秒内剧烈跳动;运行声音出现类似砂石击打金属的尖锐杂音;泵体异常振动。某项目调试时未做入口压力检测,高压泵连续气蚀运行72小时后,叶轮叶片出现蜂窝状腐蚀,厂家判定为使用不当拒绝质保,直接损失超过8万元。
气蚀预防标准操作:高压泵启动前必须检测入口压力,确保NPSH裕量大于1.5m;新系统调试必须进行至少30分钟连续排空操作(打开泵出口排气阀,淡水填充管路后再启动);若水源来自缓冲罐,确认罐内液位足够高。用手触摸泵壳——若局部温度明显低于其他部位,说明气蚀正在进行。
三、膜柱密封O型圈泄漏:脱盐率假达标的元凶
DTRO膜柱O型圈在高压(75~120 bar)下工作,任何密封缺陷都会导致高压侧与低压侧短路——进水不经过膜片过滤直接进入产水侧,脱盐率从99%直接跌到70%以下。这种泄漏在低流量运行时甚至看不出产水电导率异常,只有在高回收率或高压运行时才暴露。
判断密封泄漏的标准方法:新装DTRO膜柱调试前,必须进行干态密封测试——系统停机,向膜柱内注入淡水,保持浓水侧开放,观察浓水出口是否有淡水持续流出;若有淡水流出,说明密封圈未正确安装或已损坏。运行中若发现各膜柱产水电导率偏差超过15%,或某支膜柱产水流量明显偏大,都要立即停机检查密封状态。
O型圈选型注意:必须选用耐高压(大于等于150 bar)、耐化学腐蚀(pH 2~12)的EPDM或氟橡胶材质。普通RO的O型圈用在DTRO上,寿命通常不超过2个月就会发生永久变形和密封失效。
四、浓水背压阀调节:回收率过高的连锁反应
DTRO回收率由浓水背压阀控制。调试时若回收率设置过高,会引发连锁问题:膜柱内流速下降→浓差极化加剧→污染物在膜表面加速堆积→清洗频率被迫提高。某项目调试工程师急于看到高回收率数据,一次性把背压阀开到设计值,运行1周后膜柱压差从0.5 bar跳到2.5 bar,产水量下降30%。
正确的分步调节方法:先将背压阀设定在设计回收率的70%,运行2小时观察各段压力和产水流量;待系统稳定后再逐步提高(每次增加5%),直到接近设计值。每次调节都要记录:高压泵出口压力、膜柱段间压差、产水流量。若发现某次调节后段间压差立即上升0.3 bar以上,说明回收率提升过快,必须回退调整。
五、DTRO膜片清洗方案与普通RO的本质区别
DTRO膜片的化学耐受范围比普通RO宽(pH 2~12),但这不意味着可以套用酸碱轮洗的常规方案。很多工程师直接套用普通RO清洗方法,效果不理想甚至出现清洗后通量不升反降。
| 污染物类型 | 推荐清洗方案 | 清洗液浓度 | 温度 | 时间 |
|---|---|---|---|---|
| 有机物/生物膜 | 碱洗+表面活性剂 | NaOH pH 11~12 | 30~35摄氏度 | 60~90分钟 |
| 无机垢(硅垢/碳酸钙) | 酸洗 | 柠檬酸 pH 2~3 | 小于等于25摄氏度 | 45~60分钟 |
| 复合污染 | 先碱后酸 | NaOH到柠檬酸 | 阶梯升温 | 120~150分钟 |
清洗效果判断标准:化学清洗完成后,用纯水测定产水量,恢复率低于80%说明污染物已深入膜孔内部或膜片本身已老化,不宜继续清洗,应更换膜片。
六、调试参数速查表
| 参数 | 标准值 | 警戒值 | 危险值 | 超标处理 |
|---|---|---|---|---|
| 高压泵出口压力 | 75~120 bar(按设计) | 低于设计值10% | 低于设计值20% | 检查泵运行和入口压力 |
| 膜柱段间压差 | 小于0.5 bar(单支) | 0.5~1.5 bar | 大于2 bar | 降低回收率,增加冲洗频率 |
| 进水SDI(15min) | 小于5(理想) | 5~8 | 大于10 | 停止调试,检查预处理 |
| 系统回收率 | 55~75% | 超过设计值5% | 超过设计值10% | 回调背压阀 |
| 浓水TDS倍数 | 进水TDS的4~5倍 | 低于4倍 | 低于3倍 | 降低回收率,检查背压阀 |
| 产水电导率 | 小于设计值 | 超过设计值50% | 超过设计值100% | 检查密封圈和端板 |
总结:调试顺序不能乱
DTRO调试失败80%的原因可归为两类:预处理参数不达标就急于提升回收率,以及高压泵气蚀和密封泄漏两个关键细节被忽视。正确调试顺序是:预处理出水SDI稳定小于5→高压泵空载运行30分钟检测气蚀→低压侧密封检测(干态测试)→逐步升压至设计值→调节背压阀分步提升回收率→稳定运行72小时后进行性能验证。每一步都有明确判定标准——不满足条件就不进入下一步,这是DTRO调试的核心逻辑。
