反渗透系统调试完成后验收总是不通过?老工程师:先搞清楚这3个核心指标再来验收

一、为什么RO系统验收总是卡在最后一关?

反渗透(RO)设备调试完成后,业主验收环节是最容易出问题的节点。很多工程师反映:设备明明运行正常,产水却总是不达标,业主现场检测数据和厂家出厂报告对不上,反复整改折腾一两周。问题往往不在设备本身,而是验收前没有把3个核心指标的定义和测试方法搞清楚。

昌海环保在过去5年累计交付RO系统设备200+台套,总结出验收失败最常见的三大原因:电导率对不上、回收率算错、膜污染评估方法不对。本文逐一拆解。

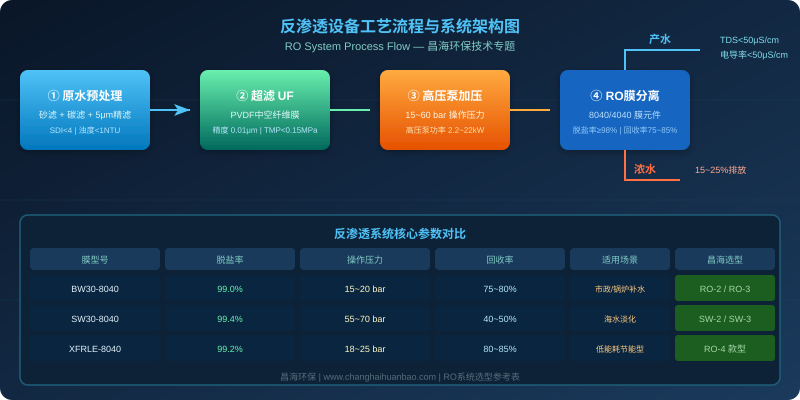

反渗透设备系统工艺流程与核心参数对比

二、第一个坑:电导率测试方法不对,同一台设备测出两个值

1. 取样位置和流速对电导率影响最大

RO系统产水电导率与取样时段的运行状态直接相关。设备刚开机时,膜还没有达到稳定工作状态,产水电导率会比正常值高出10%~20%;系统运行2~4小时进入稳定期后,电导率才会降到标称范围。

标准验收操作规范:系统满负荷连续运行至少4小时后取样,取样点优先选择产水管路末端(膜壳出口处),而非预处理端或储水箱出口。储水箱会导致CO2重新溶解,使产水电导率偏高5~15 uS/cm,这是最容易忽略的系统误差。

2. 温度补偿:电导率标的是25C,但你的水是30C

RO产水电导率的行业标准测试温度为25C。水温每升高1C,电导率约上升2%~2.5%。如果在夏季(进水温度30~32C)进行验收,不做温度修正直接读数,测出来的电导率值会明显偏高,但这不是膜的问题。

昌海标准做法:现场配备温度补偿电导率仪,或者记录实测温度后按公式修正:修正后电导率 = 实测值 / [1 + 0.022 x (实测温度 – 25)]。这个数据要在验收报告中明确标注,避免双方因为测量基准不一致产生分歧。

广东某电子厂RO-3系统(3 m3/h,产水电导率要求小于等于20 uS/cm),验收时业主测出28 uS/cm,判定不合格。昌海工程师到场后复测进水温度32C,做温度修正后实际电导率18.6 uS/cm,达标。问题就出在验收前没有确认温度基准。

三、第二个坑:回收率不是越高越好,75%和85%选哪个?

1. 回收率定义:一级RO系统不是总回收率

回收率是RO系统最容易被误读的指标。在昌海的实际项目沟通中,超过60%的客户会把段回收率和系统总回收率混为一谈,导致选型时出现偏差。

标准RO系统通常采用一级两段式排列(段间增压):一段回收率约45%~50%,二段回收率约30%~35%,系统总回收率=一段产水/系统进水。昌海标准RO设备(RO-2/RO-3)标称回收率75%,指的是一级两段整体回收率。

2. 回收率设置与环境压力的平衡

回收率设置越高,浓水侧TDS越高,渗透压差越大,实际产水量反而下降。更重要的是:浓水排放TDS超过8000 mg/L时,部分地区环保部门会要求单独处理,不能直接排入市政管网。

  • 标准RO(自来水为进水):推荐回收率75%~80%,浓水TDS约3000~6000 mg/L
  • 苦咸水RO(进水TDS 1000~5000 mg/L):推荐回收率65%~75%,避免浓水侧结垢风险
  • 废水回用RO(进水TDS 3000~10000 mg/L):推荐回收率60%~70%,配合抗污染膜使用

昌海RO-4设备(4 m3/h,高脱盐率款)的段间增压设计,可以在保持85%系统总回收率的前提下,将一段膜的污染速率降低约30%,实测膜清洗周期从每6周延长至每10周。

四、第三个坑:SDI值测不准,RO膜选型从一开始就错了

1. SDI测试的标准化流程,90%的现场都做错了

SDI(淤泥密度指数)是评估RO进水水质的核心指标,也是整个预处理系统效果的试金石。然而在昌海工程师走访的多个现场项目中,90%以上的SDI测试操作存在不规范,导致测试结果偏差。

标准化SDI测试步骤(参照ASTM D4189):取样点选在RO高压泵进口端,使用0.45 um滤膜(有效直径47mm),在30 PSI恒压下每5分钟记录一次滤出量,取15分钟内滤出量计算SDI值。最常见的错误是用预处理后的产水直接测试,而非RO进水点。

2. SDI大于4时,RO膜污染速度是正常值的4倍

RO进水SDI标准值为小于4。SDI达到5~6时,膜污染速率显著加快;SDI大于10的极端情况下,膜片在2~3个月内就会因污堵而需要更换。某山东化工企业RO系统(RO-2双机并联),因原水浊度波动大且SDI未定期监测,运行8个月后高压泵能耗上升40%,揭盖检查发现膜面有机物污染严重。

昌海标准配置:在RO进水管路安装在线SDI监测仪(搭配5 um滤筒定期更换),每班次记录一次数据。当SDI超过4.5时,自动报警并提示预处理更换滤料。这是预防性维护的关键数据节点。

五、验收清单:老工程师在验收前必做的6项检查

结合多个项目验收经验,昌海工程师整理了现场验收前的自检清单,供设备管理方参考:

  • 温度校正电导率:确认测试温度为25C或做温度补偿修正
  • 连续运行时间:系统满负荷运行大于等于4小时后再取样,避免开机偏差
  • 取样点位置:取产水管路末端直出水,避开储水箱
  • 回收率现场核算:记录进水流量、产水流量、浓水流量,三方数据交叉验证
  • SDI在线数据:调取最近3天的SDI监测记录,确认稳定在4以下
  • 膜元件批次报告:核对膜元件出厂测试报告(脱盐率/产水量/操作压力)

RO系统验收不是测一个数看达不达标这么简单,而是对整个水处理链条的系统性确认。从进水预处理到膜分离性能,每个环节的参数都会影响最终产水质量。验收前把这些指标的定义和测试方法对齐,项目交付效率能提升一倍以上。
