国内县级垃圾焚烧厂近5年高速发展——2024-2026年新批的县域垃圾焚烧项目中,超60%配套建设渗滤液处理站。但渗滤液处理站往往是项目里最容易被压缩预算、最后再补上的环节:100 m³/天级新建项目因工艺段衔接失控导致吨水成本飙到60-90元/吨、验收延误3-6个月的情况屡见不鲜。本文从一线工程实测数据出发,拆解焚烧厂渗滤液处理的3段工艺卡控点 + 1张投资测算表,讲透100 m³/天级项目怎么配工艺、怎么卡死成本。
一、90%新建项目栽在哪儿——3个”省钱”配置埋下的隐患
1. 把”应急撬装”当”永久主工艺”。很多项目用DTRO撬装车应付了环评,事后却把撬装当成了长期主工艺——撬装设备按 72 小时应急设计,膜组件寿命、能量回收、压力稳定都按短期运行配,跑 6-12 个月就要换膜。永久工艺必须按 5 年寿命、24h 连续运行配置高压泵、膜柱、控制系统,这两类设备的成本差在 30-50%之间,但出事故换膜的代价往往高达设备差的 3-5 倍。
2. 忽视焚烧厂渗滤液的水质波动峰值。焚烧厂渗滤液 COD 通常在 30000-70000 mg/L 之间,雨季与旱季、垃圾分类质量变化都会让浓度波动 2-3 倍。很多项目按”平均值”配工艺,缓冲罐、调酸加碱、保安过滤器容量都按中位值预留——结果水质峰值时沙滤堵塞、DTRO膜污堵,回收率从 75% 跌到 50%,吨水成本翻倍。
3. 浓水减量这一步”先不投”。DTRO 浓水占进水 25-30%,TDS 高达 80000-120000 mg/L,直接委外处置每吨 3000-6000 元。100 m³/天项目一年光委外处置费就要 270-550 万元。一套 MVR 蒸发器的投资 200-350 万元,1.5-2 年回本——但很多项目为压缩首期投资跳过这步,投运第 6 个月开始被委外费用掏空预算。

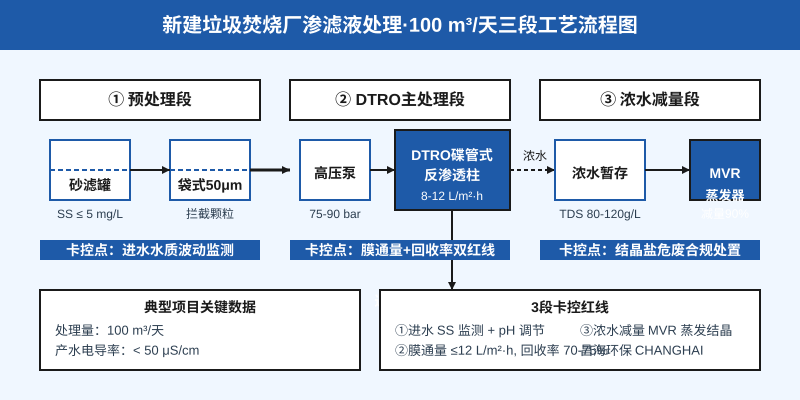

二、100 m³/天级项目的3段工艺卡控点

1. 预处理段卡控点:水质缓冲 + 颗粒拦截双保险。渗滤液进 DTRO 前必须把 SS 压到 5 mg/L 以下,否则碟管膜的 8mm 流道两小时就被堵死。建议配置:进水调节池(12-24h 缓冲)→ 砂滤罐 → 5μm 袋式过滤器 → 调酸加碱(pH 6-7) → DTRO 供水罐。这一段看似简单,但砂滤罐的反洗周期、袋式过滤器的更换频率直接决定 DTRO 的化学清洗周期——袋式滤芯 5μm 比 1μm 寿命长 3 倍,千万别图”更精细”而牺牲更换成本。
2. DTRO 主段卡控点:膜通量 + 回收率两条红线不能同时拉高。DTRO碟管式反渗透的设计参数必须卡在两条红线上:① 膜通量 8-12 L/m²·h,超过 12 L/m²·h 膜污染速度呈指数级上升,3 个月就要化学清洗;② 回收率 70-75%,超过 75% 浓水侧 TDS 飙升,膜表面浓差极化导致盐透过率增加 1-2 个数量级。这两条红线其实是耦合的——回收率每拉高 5%,膜通量必须下调 1 L/m²·h 才能保持同样的污堵速率,90% 项目没装在线监测根本发现不了这层耦合关系。
3. 浓水减量段卡控点:减量比 90% 是经济平衡点。DTRO 浓水进 MVR 蒸发器,MVR 进料 TDS 控制在 80000-120000 mg/L(不刻意浓缩到顶),运行电耗 35-55 kWh/吨,减量比能做到 90-92%,最后剩余的浓盐残液以危废处置,处置量降到进水的 2-3%。这一段是整个项目吨水成本的关键杠杆——减量比 85% 跟 92% 相比,后者 MVR 装机容量只多 15%,但委外处置费少花 40%。

三、100 m³/天级项目投资测算表
| 分项 | 规格 | 投资(万元) | 占比 | 吨水成本影响(元/吨) |
|---|---|---|---|---|
| 预处理段 | 砂滤+袋滤+调酸加碱 | 35-50 | 8% | 0.8-1.2 |
| DTRO主机 | 100m³/天双级撬装 | 180-260 | 42% | 8-14(电费+膜更换) |
| MVR蒸发器 | 10m³/天浓缩液 | 200-320 | 36% | 4-6(电费+蒸汽) |
| 自控+电气+土建 | PLC+配电+厂房 | 85-130 | 14% | 2-3 |
| 合计 | 100 m³/天 全流程 | 500-760 | 100% | 14.8-24.2 |
关键数据怎么读:① DTRO 主机是投资大头,但膜更换成本在运行期——按 5 年折旧、品牌膜 6 个月清洗周期算,膜更换年化成本约 18-30 万元;② MVR 是单笔投入大、回报周期短的环节——100 m³/天项目用 MVR 比纯委外处置每年省 200-300 万元,2 年内回本;③ 吨水成本 15-25 元/吨是正常运行区间,超出这个范围 90% 的原因是 DTRO 膜通量或回收率漂移。
四、3个最常被问的工程问题(昌海实测数据)
Q1:出水 COD 能稳定到多少?昌海环保在广东某填埋场 150 m³/天应急处理项目中,DTRO 产水 COD 稳定在 60-95 mg/L,氨氮稳定在 8-15 mg/L,达到 GB 16889-2008 表二标准,运行压力 75-90 bar。这套核心参数直接复用到了 100 m³/天级的焚烧厂新建项目,水温和水质对应做小幅调整即可。
Q2:撬装式和固定式怎么选?应急/施工期项目用撬装(交付 4-6 周),永久主工艺用撬装升级版”撬装+集装箱一体化”——同样的撬装尺寸,但集装箱外壳、内部减震、防腐全部按 5-8 年寿命设计。昌海有 12 项设备专利(集装箱海水淡化、DTRO碟管组件、能量回收装置)覆盖这个细分场景。
Q3:暴雨/雨季水量暴涨怎么处理?焚烧厂渗滤液跟降雨量直接挂钩,雨季水量是旱季的 1.5-2.5 倍。设计时进水调节池按 24 小时最大水量配置(旱季按 12h 设计),DTRO 主机按 80-85% 负荷运行留 15-20% 弹性空间。昌海普吉岛海水淡化应急运行一年的工程经验直接搬到了这套弹性设计逻辑里——应急响应速度直接沿用 72 小时出水标准。
五、写给业主的最后一段
100 m³/天级垃圾焚烧厂渗滤液处理站,本质是个”配置题”:预处理段保 DTRO 进水稳定,DTRO 主段卡两条红线,浓水减量段做就一次性投资 200-350 万、不做则每年花 270-550 万处置费。昌海环保从 2013 年起交付过 200+ 项目,DTRO + MVR 组合在填埋场应急、焚烧厂新建、改造扩容三个场景都有交付案例可参考——工艺设计阶段免费支持,48 小时内可出初步工艺方案和水质测试建议。
