一、应急 DTRO 项目最常踩的 4 个进水指标红线
DTRO 碟管式反渗透之所以被选为渗滤液应急处理主力,是因为宽流道(通常 2-3 mm)抗污染能力强,能扛 75-90 bar 高压。但”能扛”不等于”随便进”,4 个进水指标红线踩中任何一个,膜通量会在 1-2 周内从 15 L/(m²·h) 跌到 5 L/(m²·h),出水水质也同步崩盘。
1. COD 超过 15000 mg/L 就要降流速:雨季新鲜渗滤液 COD 常冲到 15000-25000 mg/L,远超 DTRO 设计承受上限。正确做法是把膜通量从 15 L/(m²·h) 强制降到 10 L/(m²·h),并加大浓水回流,把单支膜的污染负荷摊薄。否则膜面有机物凝胶层会在 30 天内形成不可逆堵塞。
2. 氨氮超过 2500 mg/L 引发膜面结垢:高氨氮条件下 pH 漂移,碳酸钙、磷酸钙垢在膜末端富集。应急项目往往只装 DTRO 没配 pH 调节,运行到第 6 周压差上涨 0.5 bar 就是典型信号,必须停车化学清洗一次。
3. TDS 超过 12000 mg/L 重新核算工作压力:进水 TDS 每涨 2000 mg/L,渗透压就涨 0.1 MPa,对应高压泵能耗上涨 8%。有些项目直接照搬 75 bar 设计值,运行电费比预算高出 40%,3 个月就把应急项目的”低成本”优势吃光。
4. pH 偏离 6.0-8.0 膜水解加速:渗滤液 pH 一旦低于 5.5 或高于 8.5,聚酰胺复合膜的脱盐率会以每天 0.5% 速度下降。应急现场最容易被忽视的是——石灰投加过量或 pH 仪表失准。某项目 60 天膜脱盐率从 99.2% 掉到 96.5%,出水 COD 反弹 200 mg/L,差点被按超标排放处罚。

二、应急 DTRO 72 小时出货的工艺核心

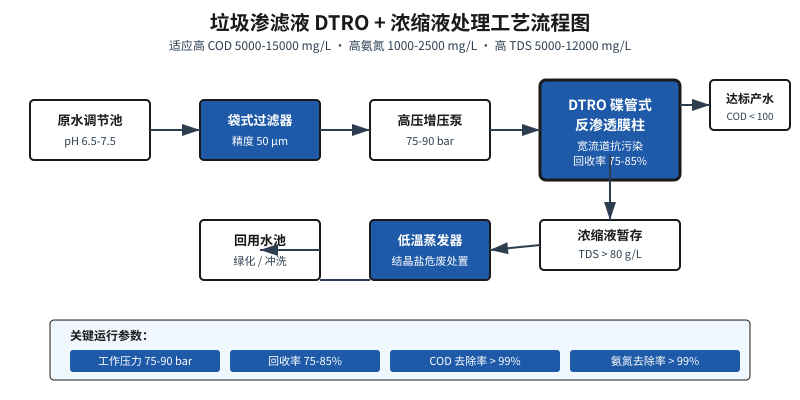

雨季应急的本质是”快”——但快不是省工艺。完整的应急 DTRO 链路应该是:原水调节池 → 袋式过滤(50 μm)→ 高压增压泵(75-90 bar)→ DTRO 碟管式膜柱 → 产水达标排放 / 浓缩液暂存。浓缩液单独处置,可走低温蒸发结晶或回喷至填埋场减量区。
关键是把”调节池容量”留够——应急现场最常见的事故是调节池不到 8 小时就把原水抽完,DTRO 在”饥饿进水”下频繁启停,膜疲劳损坏。规范做法是调节池停留时间 ≥ 24 小时,配套 pH 调节和预曝气。
| 工艺段 | 核心设备 | 关键参数 | 设计冗余 |
|---|---|---|---|
| 原水调节 | 调节池 + pH 调节 | 停留 ≥ 24 h,pH 6.5-7.5 | 按峰值 1.5 倍 |
| 袋式过滤 | 50 μm 滤袋 | 压差 ≤ 0.2 bar 切换 | 在线备 1 组 |
| DTRO 主机 | 碟管式膜柱 | 压力 75-90 bar,通量 10-15 LMH | 1 用 1 备 |
| 浓缩液处理 | 低温蒸发器 / 暂存池 | 减量 70%,TDS > 100 g/L | 独立撬装 |
| 产水 | 达标排放 / 回用 | COD < 100 mg/L,氨氮 < 15 mg/L | GB 16889-2008 表二 |
三、案例:某省会填埋场雨季应急 3 个月实战
某省会城市生活垃圾填埋场,雨季渗滤液日产量从 200 m³ 暴涨到 380 m³,原有处理站 60% 负荷超标。环保督察限期 30 天内解决——昌海接到需求后,48 小时完成方案设计,72 小时设备到场出货,连续运行 90 天稳定达标。
设备配置:DTRO-2(2 m³/h)× 2 套(1 用 1 备),撬装式安装在 12 米半挂车上,进场只需接电接管道。进水水质:COD 8000-14000 mg/L,氨氮 1500-2200 mg/L,TDS 7000-11000 mg/L。产水水质:COD 稳定 < 80 mg/L,氨氮 < 10 mg/L,满足 GB 16889-2008 表二标准。浓缩液:体积减量 70%,最终 TDS 达 120 g/L,单独危废处置。
运行 3 个月膜通量衰减控制在 12% 以内(行业一般 25-30%),关键是把第 1 段(进水 COD 红线)控死在 12000 mg/L 以下——当周来水 COD 飙到 15000 时立即切换到 50% 通量运行,避开膜污染高峰期。

四、应急 DTRO vs 自建永久站:怎么选才不踩坑
很多业主把应急 DTRO 当”权宜之计”,雨季一过就停机封存,第二年再启动发现膜已经报废——应急设备的折旧逻辑和永久站完全不同。如果年应急需求 ≥ 4 个月,或单次应急 ≥ 60 天,建议直接评估自建永久 DTRO 站(处理量 50-300 m³/天 区间),回收率从应急的 75% 提升到 85%,3 年投资回报更优。
反过来说,如果年应急需求 ≤ 2 个月,撬装应急 DTRO 才是正解——快速部署、灵活调度、用完封存,避免一次性大额投入。昌海在 4 月-9 月雨季高峰期保有 12 套 DTRO 撬装备货,覆盖 50-500 m³/天 处理量,48 小时全国可达。
五、选择 DTRO 应急供应商的 3 个硬指标
1. 出货时效:72 小时是底线。雨季应急每多等 1 天,原水调节池溢流风险就上涨 8%。供应商必须本地有备货库、整机预装、到场只接水电。纸面 7 天到场基本等于出事。
2. 膜组件库存:5 支以上随时可换。DTRO 应急运行 30 天以上必换一次膜(通量衰减到 70%)。如果供应商备膜不到 5 支,等膜周期可能拖到 2-3 周,设备停摆直接环保违规。
3. 远程监控 + 24 小时响应。应急设备通常在偏远填埋场,工程师到现场动辄 4-6 小时。带远程监控的供应商能在 30 分钟内识别故障(压差异常 / pH 漂移 / 高压泵过载),电话指导操作工先处置,再决定是否派人。昌海所有应急 DTRO 设备标配远程监控,运行 3 年累计处理 50+ 个应急项目,未发生一起 24 小时未响应的故障。
雨季已经来了,环保督察不会等。DTRO 应急是”快反部队”,但快不等于省——4 个进水指标红线 + 完整的浓缩液处置链 + 可靠的供应商响应,缺一个都会被督察盯上。
