每年 6-9 月雨季,垃圾填埋场的渗滤液水量会突然翻 2-3 倍,但永久处理站往往 8-12 个月才能建成。这中间的”空窗期”怎么办?是咬牙扛着被环保督察罚?还是花 80-120 元/吨租一套 DTRO 撬装设备应急?这是 90% 填埋场场长都绕不开的决策。

更扎心的是——很多场长在选完方案后才发现:DTRO 浓水到底去哪?应急出水能稳定多久?雨季一过设备闲置费怎么算?下面把这 3 个最容易被忽略的”坑”拆开讲清楚,附真实项目数据。

一、应急租赁 vs 自建永久站:3 个关键决策维度

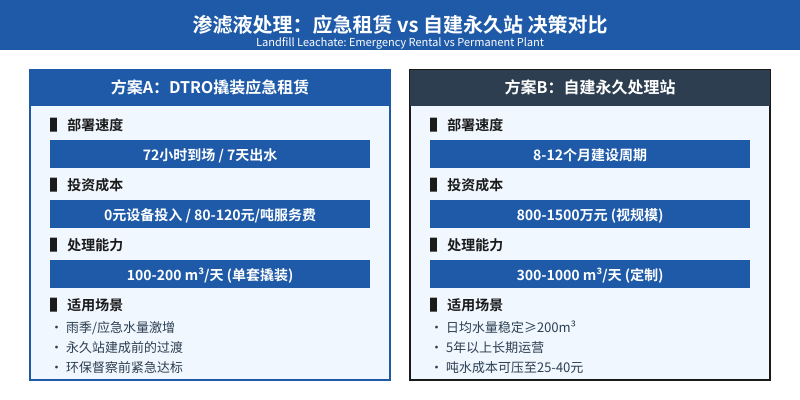

渗滤液处理应急租赁与自建永久站方案对比决策图

1. 部署时间差 10 倍以上

应急 DTRO 撬装设备出厂即用,72 小时到场、7 天内即可出水(昌海 DTRO 应急项目实测数据)。自建永久站从设计、土建、设备采购到调试投产,常规 8-12 个月,雨季根本等不起。这是雨季环保超标的填埋场最直接的痛点。

2. 资金占用模式完全不同

应急租赁 0 设备投入,按 80-120 元/吨支付服务费(含膜耗、药剂、人工、运维),日处理 150 吨的填埋场一个月服务费约 36-54 万元。自建永久站前期 800-1500 万元(土建+设备+安装),但吨水成本可压到 25-40 元,长期看 3-5 年更划算。

3. 决策核心:水量稳定性

日均渗滤液产量稳定 ≥ 200 m³ 且 5 年以上持续运营——直接自建永久站;水量波动大(旱雨季差 3 倍以上)或临时性应急——优先 DTRO 撬装租赁。这条线是昌海环保服务过 20+ 填埋场后总结出来的”分水岭”。

二、DTRO 应急方案 3 个最容易被忽略的”坑”

1. 浓水”最后一公里”没想清楚

DTRO 出水确实能稳定达到 GB 16889-2008 表二标准(COD<100mg/L,氨氮<15mg/L),但浓水去哪?很多场长忽略了这块。常规方案:DTRO 浓水(30% 体积)回灌调节池循环浓缩,或进入蒸发结晶系统(成本 200-400 元/吨)。昌海在某省会应急项目中,把 DTRO 浓水进一步浓缩至 TDS 120-150 g/L,最终废液体积压到原水 5% 以内。

2. 膜通量随时间衰减,雨季 3 个月是个坎

很多场长以为 DTRO 上了就能稳定跑半年,实际上渗滤液水质波动大(COD 5000-15000 mg/L 随机波动),膜通量会在第 3 个月明显下降。昌海建议:DTRO 应急项目按 3 个月为一个运维周期,提前备好化学清洗药剂和备用膜组件,避免因膜污染导致出水超标被督察。

3. 设备闲置费,雨季一过才浮现

租赁合同里的”最低服务量条款”是隐藏成本。某中部填埋场签的合同是按 150 m³/天保底,雨季过后实际只有 80 m³/天,闲置费每月多掏 20-30 万。签合同前必须明确:旱季最低处理量、闲置费上限、设备撤场时间表。昌海建议合同里写”浮动保底 50%-100%”条款,避免旱季被反噬。

三、垃圾渗滤液处理关键水质指标对照

下表是填埋场场长最关心的几个核心指标,昌海 DTRO 设备在某省会应急项目中的实测数据:

水质指标进水(渗滤液原水)DTRO 出水GB 16889-2008 表二标准
COD(化学需氧量)5000-15000 mg/L< 100 mg/L≤ 100 mg/L
BOD₅(生化需氧量)2000-6000 mg/L< 30 mg/L≤ 30 mg/L
氨氮(NH₃-N)1000-2500 mg/L< 15 mg/L≤ 25 mg/L
总氮(TN)1500-3000 mg/L< 40 mg/L≤ 40 mg/L
悬浮物(SS)200-800 mg/L< 30 mg/L≤ 30 mg/L
TDS(总溶解固体)5000-12000 mg/L
pH6.5-8.56-96-9

四、昌海环保的渗滤液处理方案能力

Horton Leachate Treatment Plant reed beds, photo from Wikimedia Commons, CC BY-SA 2.0

1. 应急 DTRO 撬装方案

DTRO-2 撬装设备(2 m³/h),可车载运输,到场 72 小时出货。宽流道碟管式膜专门针对高污染高盐分渗滤液设计,工作压力 75-90 bar。已在某省会填埋场连续应急运行 3 个月,COD 出水稳定 <100 mg/L。

2. 永久处理站定制方案

针对日处理 300-1000 m³ 的大型填埋场,昌海提供”预处理 + DTRO + 浓水蒸发结晶”全流程工艺。设备包括 UF 超滤预处理、DTRO 膜浓缩、矿化调 pH、浓水 MVR 蒸发等模块,整体设计使用寿命 10 年以上。

3. 渗滤液全量化处理(近零排放)

广东某电镀产业园的废水回用案例可参考——通过”UF + 抗污染 RO + DTRO 浓水 + 蒸发结晶”组合,最终废液体积压到原水 5% 以内,实现近零排放。这一路线同样适用于高浓度渗滤液场景,吨水成本可控制在 60-90 元。

五、给填埋场场长的 3 条决策建议

1. 雨季前 3 个月启动应急方案

不要等环保督察通知函到了再去找设备。DTRO 撬装虽然 72 小时到场,但合同谈判、进场勘察、电源水路对接至少要预留 3-4 周。昌海建议每年 4 月底前完成应急方案招标,确保 6 月雨季来临时设备就位。

2. 永久站建设期同时启动”过渡期预案”

永久站从立项到投产 8-12 个月,这期间的合规风险由 DTRO 应急方案兜底。两者并行不矛盾:应急方案处理当下,永久站投产后应急设备撤场或转作备用。昌海多个填埋场项目都是这个”双轨制”思路。

3. 浓水出路必须在合同里写死

DTRO 浓水占进水 30%,处理费用往往被低估。签合同前必须明确:浓水是回灌调节池,还是进入蒸发结晶,还是外运处置。昌海会在技术方案里同步给出浓水出路的三套对比方案,避免业主”半路卡壳”。

渗滤液处理不是”上了设备就万事大吉”,应急 vs 永久、浓水去哪、运维周期——这 3 个变量必须同时算清楚。昌海环保深耕渗滤液处理 12 年,DTRO 撬装和永久站两条线都有成熟案例可参考。具体的设备选型和吨水成本测算,可以根据您填埋场的日均水量、雨季峰值、水质报告来定制方案。
