一、为什么废水回用系统调试期比运行期更关键
废水回用系统的典型工艺路线是「预处理 → UF 超滤 → RO 反渗透 → 产水回用」。其中 UF 通常采用 PVDF 中空纤维膜(孔径 0.01 μm),RO 段要求 SDI < 4、回收率 75-85%、脱盐率 ≥98%。
调试期一般指设备首次启动后的 30-90 天。这一阶段是设计参数与现场水质「真刀真枪」磨合的窗口:原水波动、预处理滤料成熟、膜元件浸润、化学品投加比例、阀门开度、仪表校准——任何一项偏差都会在调试期集中暴露。运行期反而稳定,因为设备已经过了「考试」。
老工程师把调试期比作「体检」:运行期是日常,调试期是入职体检——错过了,再发现就晚了。一个工业废水回用项目(电镀、印染、冶金、电厂化水),如果调试期参数没盯紧,后期膜污染往往在 6-12 个月内集中爆发,膜寿命从设计的 5 年掉到 2-3 年,清洗频率从季度级变成月度级。
二、老工程师紧盯的5个运行参数

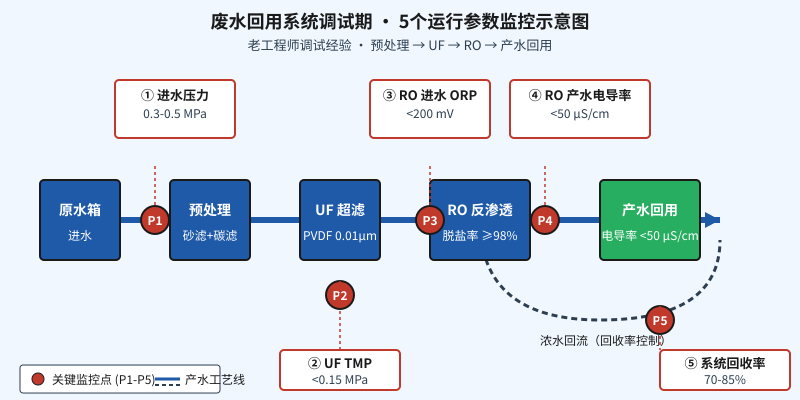

老工程师不靠「感觉」盯设备,他们盯的是仪表盘上 5 个数字。这 5 个参数是 UF+RO 工艺的「五脏六腑」信号,任何一个异常都意味着某个工艺段开始出问题。

下面这 5 个参数,是调试期最容易踩坑、也最容易忽视的:
1. 进水压力(0.3-0.5 MPa):预处理段是否健康的第一信号。预处理堵塞、原水泵异常、保安过滤器压差上升都会让进水压力持续下降或异常波动。调试期如果进水压力稳定在 0.3-0.5 MPa 区间,预处理是过关的;如果频繁波动或低于 0.25 MPa,要立刻查预处理段。
2. UF TMP(< 0.15 MPa):跨膜压差(TMP)是膜污染的「体温计」。新膜 TMP 通常 0.05-0.08 MPa,连续 3 天高于 0.15 MPa 意味着膜污染已经发生。常见原因是气洗失败、化学清洗延迟、进水水质突变。TMP 不控制住,会把污染传到下游 RO 段。
3. RO 进水 ORP(< 200 mV):氧化还原电位是 RO 膜的「氧化损伤探测器」。进水余氯过高会快速破坏主流聚酰胺复合膜的脱盐层,脱盐率每年下降 5-10%。ORP < 200 mV 是安全线,超过 300 mV 必须排查活性炭过滤器失效或加 NaHSO₃ 还原。
4. RO 产水电导率(< 50 μS/cm):RO 性能最直观的「成绩单」,对应脱盐率 ≥98%。如果持续上升,常见原因是膜脱盐率下降(污染、氧化损伤)、O 圈泄漏、产水管路污染。以杜邦 FilmTec Fortilife CR50 等工业废水回用膜为例,在标准测试条件下稳定脱盐率可达 99.6%,调试期偏离这个基准就要警惕。
5. 系统回收率(70-85%):回收率 = 产水流量 / 进水流量。工业废水回用典型 75-85%。回收率过低(< 70%)意味着高压泵出力不足、浓水阀开度过大;回收率过高(> 85%)会加速膜污染、缩短膜寿命。波动 ±10% 是异常信号,要查浓水调节阀、高压泵频率。
三、典型故障对照表
把 5 个参数的异常表现、可能原因、处理动作整理成对照表,方便调试现场快速对号入座:
| 监控参数 | 正常范围 | 异常表现 | 可能原因 | 处理动作 |
|---|---|---|---|---|
| 进水压力 | 0.3-0.5 MPa | 持续下降 | 预处理堵塞/原水泵异常 | 检查保安过滤器 |
| UF TMP | <0.15 MPa | 持续上升 | 膜污染/气洗失败 | 化学清洗/检查气源 |
| RO 进水 ORP | <200 mV | 持续偏高 | 余氯穿透活性炭 | 更换活性炭/加 NaHSO₃ |
| RO 产水电导率 | <50 μS/cm | 持续上升 | 膜脱盐率下降/O 圈漏 | 取样检测/CIP 清洗 |
| 系统回收率 | 70-85% | 波动 ±10% | 浓水阀/高压泵异常 | 检查调节阀开度 |
这张表是现场调试的「急救包」。参数出现异常,先对照表格定位原因,再决定是工艺调整、CIP 清洗还是停车检修,避免「头痛医头」的盲目操作。
四、调试期到运行期的过渡验收清单
调试期结束不靠时间,靠验收清单。一份老工程师用的清单应该包含这 8 项:
1. 三天连续运行数据合格:进水压力、UF TMP、RO 进水 ORP、产水电导率、系统回收率 5 个参数连续 72 小时稳定在正常区间,无异常报警。
2. 化学清洗预案已落地:CIP(化学清洗)系统试车完成,清洗药剂(NaOH、柠檬酸、盐酸等)已备货,清洗流程图张贴现场。
3. 仪表校准证书齐全:压力变送器、流量计、电导率仪、ORP 探头、pH 探头必须有第三方或厂家校准证书,并在有效期内。
4. SDI 测定合格:RO 进水 SDI < 4(理想 < 3),连续 3 天测定合格。如果 SDI > 4,预处理段需要强化。
5. 余氯/ORP 联锁测试:活性炭过滤器失效或 NaHSO₃ 投加中断时,系统应能自动报警或停机,保护 RO 膜。
6. 浓水排放合规:浓水水质、排放量、处置方式(回用 / 处理 / 排放)符合当地环保要求。
7. 操作人员培训完成:操作人员熟悉启停、清洗、应急流程,考核合格。
8. 运行记录表格已建立:每班次记录 5 个参数 + 进水水质 + 加药量 + 异常情况,至少保存 3 年。
这 8 项都签字确认后,调试期才算正式结束,系统进入稳定的运行期。调试期跑出来的数据,也是后期膜寿命预测、清洗周期优化、能耗分析的基础——调试期留的每一行记录,都在为运行期省钱。
结语:废水回用系统的调试期,是把图纸变成稳定运行的「最后一公里」。盯紧 5 个参数——进水压力、UF TMP、RO 进水 ORP、产水电导率、系统回收率——把异常苗头扼杀在调试期,比后期补漏要省 3-6 个月时间和几十万到上百万的改造费用。
