DTRO碟管式反渗透进场顺序搞反?75-120bar调试周期翻倍

DTRO碟管式反渗透的操作压力高达75-120 bar,比常规反渗透(15-30 bar)高出近一个数量级,宽流道碟片式结构对安装精度极其敏感。某垃圾渗滤液项目调试现场,因为进场顺序错误,整整多花了14天才完成联动调试。

一、DTRO调试现场的真实困境:75-120bar容错率为零

DTRO碟管式反渗透的设计压力区间在75-120 bar,这意味着任何密封缺陷在升压阶段都会被放大。膜柱与高压管路之间的对中偏差如果超过0.5 mm,120 bar保压时一定会泄漏;焊缝内部气孔在75 bar试压时可能不显,但在120 bar阶段会出现渗漏点。这与传统反渗透系统(10-30 bar)的容错窗口完全不同。

碟管式膜柱由多组碟片叠装组成,每片之间靠O型密封圈承压。一旦进场顺序颠倒、二次返工,密封圈反复拆装就会失去弹性,这种损伤是不可逆的。

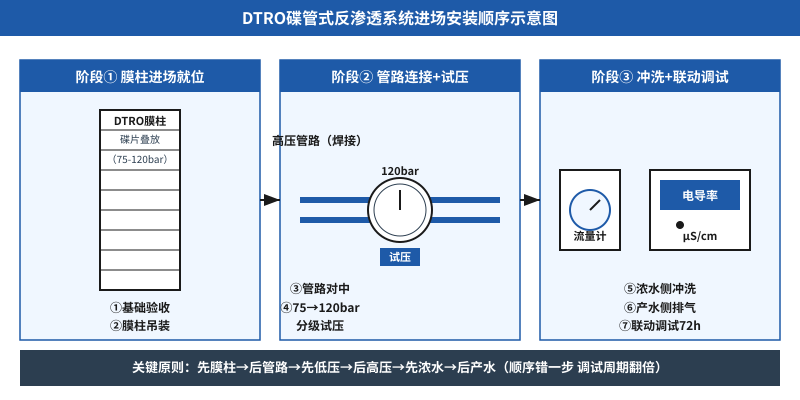

DTRO碟管式反渗透进场顺序搞反?75-120bar调试周期翻倍示意图

二、3个进场顺序错误,90%项目栽过

1. 进场就位顺序:先吊装膜柱还是先接管路

很多项目为了赶工期,先把高压管路焊接到钢结构上,再吊装膜柱。这种顺序会导致膜柱与管路法兰对中困难,密封圈压不紧,升压后必然泄漏。

正确顺序:基础验收→膜柱吊装定位→管路对中焊接→二次灌浆固定。某广东垃圾渗滤液项目正是因为颠倒了这个顺序,调试返工11天,损失工时和材料费约8万元。

2. 试压节点顺序:75 bar vs 120 bar

DTRO出厂前厂家已经做过120 bar水试压,但现场接管后的系统必须重新分级试压。先升到75 bar保压30分钟,检查所有法兰、焊缝、仪表接口;验收合格后再缓慢升到120 bar保压15分钟。一次直接升到120 bar会顶坏低压段的密封件,损失惨重。

分级试压的核心是”先暴露低压段缺陷,再验证高压段完整性”。0.1 MPa下的微漏在12 MPa下会放大120倍,分级试压让问题在可控阶段被发现。

3. 冲洗排气顺序:浓水侧 vs 产水侧

碟片之间的2 mm宽流道容易滞留气体,正确的冲洗顺序是先开浓水侧低速冲洗(0.5 m/s,5分钟),让气体从产水侧排出;然后切换产水侧正常流量。如果先开产水侧,碟片间气阻会造成压力波动,膜片受冲击后缩短使用寿命。

冲洗排气阶段还要注意观察浓水电导率曲线,当曲线趋于平稳(波动<5%)时方可进入联动调试,跳过这一步直接联动会导致流量计读数虚高、回收率失真。

三、调试现场分阶段验收清单

阶段关键控制点验收方法不合格处理
进场就位膜柱垂直度 ≤1 mm/m水平仪校准重新调平
75 bar试压30 min无泄漏压力表+皂液紧固或更换密封圈
120 bar试压15 min无泄漏压力表+听音焊缝返修
浓水侧冲洗电导率稳定(波动<5%)在线电导率仪延长时间
产水侧排气流量稳定 ±5%转子流量计检查碟片
联动调试产水流量达标72小时连续记录排查故障点

四、避免调试周期翻倍的5个关键控制点

1. 设备基础验收记录

混凝土强度、地脚螺栓、预留孔位必须三方签认(建设方、总包、监理),作为膜柱进场的前提条件。

2. 膜柱出厂前水试压报告

要求厂家提供120 bar出厂试压合格证和运输记录,避免运输损伤导致现场升压失败。

3. 高压管路焊接质量

所有焊缝做100%外观检查+20%探伤(RT或UT),不合格必须返工,这是120 bar系统不可省的步骤。

4. 仪表校准证书

压力变送器、流量计、电导率仪在进场前必须有第三方校准证书,避免数据失真导致联动调试误判。

5. 联动调试72小时数据记录

产水流量、回收率、脱盐率、电导率每2小时记录一次,作为验收的硬性数据依据,缺一不可。

DTRO进场顺序错一步,调试周期至少多7-14天。掌握”先膜柱→后管路→先低压→后高压→先浓水→后产水”的核心顺序,才能避免现场返工,让碟管式反渗透按设计压力区间稳定运行。
