高压反渗透系统验收产水电导率超标?90%项目栽在3个核心测试环节

一、为什么高压反渗透系统验收90%项目栽在测试环节

高压反渗透系统(15-30bar操作压力)主要用于锅炉补给水、电子超纯水预处理、化工高纯水等场景。相比普通反渗透,高压反渗透的膜壳数量多(8-12支8040)、段间压差敏感、回收率要求高——这3个特征决定了一旦验收测试走过场,整个项目就要返工。

老工程师手里有个数据:国内大型工业反渗透项目,验收一次性通过率不到60%。其中90%的验收失败集中在3个核心测试环节——压力测试、水质测试、回收率测试。本文基于20+项目调试经验,整理出高压反渗透系统验收必须死磕的3个测试环节。

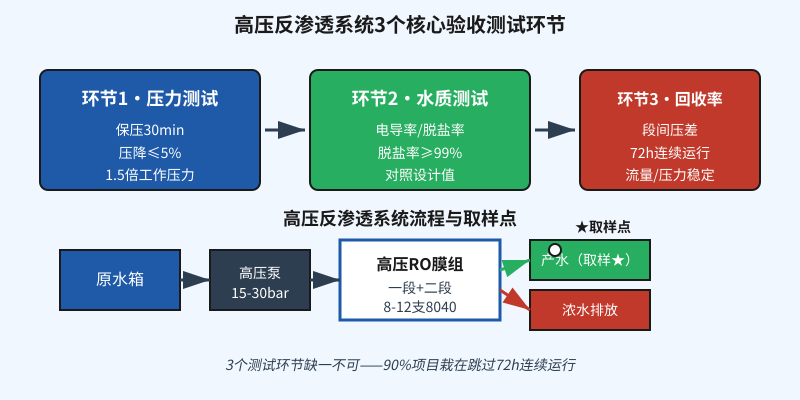

高压反渗透系统3个核心验收测试环节与流程示意图

二、3个核心测试环节详解

1. 系统压力测试(保压试验)

高压反渗透验收的第一步,必须做保压试验。但90%项目都简化成”通水试压”——这根本不是保压试验。正确做法:关闭产水阀和浓水阀,从进水侧缓慢加压至1.5倍工作压力(一般取20-45bar),保压30分钟,观察压力衰减。合格标准是压降≤5%。如果压降超过5%,就要分段排查泄漏点——阀门、管路接头、膜壳密封、压力表根部都是高发泄漏点。

为什么必须保压30分钟?因为短时间试压(5-10分钟)塑料管路会热胀冷缩掩盖泄漏点。30分钟保压才能暴露真实密封状态。

2. 产水水质测试(电导率/脱盐率)

水质测试是验收的核心,但取样点的设置大有讲究。高压反渗透产水取样必须设在产水母管上、流量计之前的位置,而不是产水箱入口。原因是产水箱入口通常有回流混合,取样不准。验收时业主代表最容易栽在这个坑里——看完产水电导率合格就签字,结果运行一周发现产水箱水质超标,扯皮开始。

脱盐率验收标准:对比进水电导率与产水电导率,脱盐率≥99%。如果脱盐率达不到99%,先排除仪表误差,再检查膜元件是否装反、密封圈是否漏装。高压反渗透的膜壳多(通常8-12支),一支装反就足以让脱盐率掉到95%以下。

3. 回收率测试与72h连续运行

这是90%项目栽得最深的环节。很多项目验收只测了1-2小时的稳定运行数据——这远远不够。高压反渗透膜需要72小时连续运行才能达到性能稳定。原因是新膜元件需要充分浸润、压实,初始1-2小时的产水量会比设计值高10-15%,脱盐率反而偏低。

正确的验收流程分3阶段:阶段1(0-24h)观察流量、压力稳定情况,每4小时记录一次;阶段2(24-72h)持续运行,每8小时取样测电导率、SDI、pH;阶段3(72h)取最终验收数据,对照设计值签字。72h连续运行同时考验高压泵、阀门、仪表、控制系统——任何环节有缺陷都会在72小时内暴露。

三、高压反渗透系统验收标准对照表

下表为高压反渗透系统验收时各核心参数的合格标准。实测值对照设计值签字,任何一项偏差超允许范围都不可放行:

验收项目设计值/合格标准偏差允许不达标处理
进水SDI< 4±0.5调整预处理
进水压力15-30 bar±5%检查高压泵
段间压差≤ 0.5 MPa/段±10%检查膜壳堵塞
产水电导率< 目标值(如<10 μS/cm)±10%检查膜元件
脱盐率≥ 99%±0.5%检查密封圈/装反
回收率75%±5%±3%调节浓水阀
系统压降(保压30min)≤ 5%排查泄漏点
72h连续运行无故障重启调试

四、3个老工程师不会告诉你的避坑要点

1. 取样管路材质

必须用不锈钢或PVDF,不能用普通PVC。普通PVC会析出离子污染水样,导致产水电导率虚高20-30%。这个细节不注意,验收数据全失真。

2. 验收前72小时不要清洗膜元件

新膜元件有保护液,清洗后反而影响初始脱盐率。很多项目”好心办坏事”——验收前主动清洗膜,结果脱盐率从99.5%掉到97%。

3. 验收数据要在72h中间时段取

建议在36-48h时段取最终验收数据。0-24h膜还在浸润压实期,48h后可能进入稳定期但部分项目会有缓慢衰减,中间时段最能反映真实性能。

五、验收失败的成本账

一个10m³/h高压反渗透系统验收失败,返工成本包括:膜元件重新拆卸检查5-7天、重新调试药剂消耗约8000元、工期延误导致锅炉无法投运每天损失3-5万元。所以省掉72h连续运行看似省了3天时间,实际上承担了几十万元的返工风险。

高压反渗透系统验收不是走过场——3个核心测试环节,每一个都不能省。压力测试查硬件、水质测试查膜、72h运行查系统稳定性。三者齐备,验收才能真正闭眼签字。

AI 客服

AI 客服

您好!我是昌海环保的AI客服小海,有什么可以帮到您的?您可以问我产品选型、工艺方案、项目案例或任何水处理相关问题,我会尽力为您解答。
