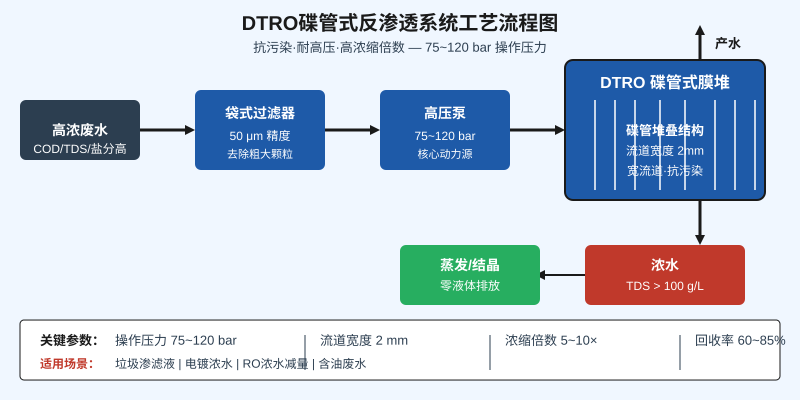

高压反渗透(高压RO)和废水回用项目验收,是业主最容易”翻车”的环节——调试期数据看着漂亮,验收期一测就掉链子。90%的验收争议,都集中在5个核心数据上。本文把这5个数据怎么测、合格线在哪、签字前要核对哪些细节,全部拆开讲清楚。

一、为什么验收数据总是和调试数据对不上?
高压RO和废水回用系统调试时,进水往往是经过”特殊调配”的水样——水质稳定、温度合适、SDI压到最低。这种水样跑出来的脱盐率、回收率、能耗数据,业主签字时往往觉得”这就是系统性能”。但验收期用的是真实生产废水:水温波动、COD波动、SS冲击、停机再启动的膜状态变化,这些都会让数据掉一档。
1. 调试期的数据是”出厂模特图”,验收期的数据才是”日常素颜照”——这是工程现场老工程师最常挂在嘴边的一句话。合同里如果只写”按调试数据验收”,业主基本必输。
二、5个核心验收数据,缺一不可
1. 脱盐率(核心中的核心)
高压RO的脱盐率必须 ≥ 98%,苦咸水RO ≥ 99%。验收时不要看瞬间峰值,要看72小时连续运行的平均值。瞬时脱盐率99.5%不代表系统合格,72h均值98.2%才说明膜元件状态稳定。
2. 系统回收率
废水回用项目回收率一般要求 ≥ 65%,高压RO浓水回用 ≥ 70%。验收时要分清水回收率和盐回收率两个概念——前者是产水体积比,后者是脱盐总量比。合同里只写”回收率”不写明哪个,验收时必起争议。
3. 吨水产水能耗(kWh/m³)
高压RO吨水电耗 4-6 kWh/m³ 是合理区间,超过 7 kWh/m³ 就要查原因(膜污染、高压泵老化、回收率虚高等)。验收前单独跑一次能耗测试,记录累计电表读数除以累计产水流量,不要相信厂家报的数据。
4. 段间压力与压差稳定性
一段压力、二段压力、段间压差是判断膜污染的核心指标。验收时要求系统连续运行72h,每8小时记录一次压力数据。段间压差上升超过15%即视为膜污染预警,此时签字风险极大。
5. 72小时连续运行无故障
高压RO系统验收前必须通过72小时连续运行考核(含至少2次自动启停循环)。期间出现高压泵跳停、产水电导率超标、自动阀失灵等任意一项故障,考核时间清零重跑。这条是业主最该记住的硬条款。
三、调试期 vs 验收期 数据对比(参考表)
| 核心指标 | 调试期典型值 | 验收期合格线 | 业主必查的差异 |
|---|---|---|---|
| 脱盐率 | 99.0-99.5% | ≥ 98%(72h均值) | 瞬时 vs 均值 |
| 系统回收率 | 70-75% | ≥ 65% | 水回收率口径 |
| 吨水电耗 | 4.5-5.5 kWh/m³ | ≤ 7 kWh/m³ | 电表实测 |
| 一段压力 | 30-45 bar | 波动 ≤ 5% | 72h趋势 |
| 段间压差 | 1.5-2.5 bar | 上升 ≤ 15% | 污染预警 |
| 产水电导率 | ≤ 30 μS/cm | ≤ 50 μS/cm | 在线表 vs 实验室 |
四、签字前必查的5个细节
1. 查自动控制逻辑(90%项目栽这):高压泵自动启停、冲洗时序、产水/浓水流量配比、产水电导率高报警联锁——这些PLC程序要在验收时现场演示一次,业主方不能只看文档。
2. 查膜元件出厂证明 vs 安装清单:每支膜元件都有唯一序列号和出厂检测报告,业主必须现场核对安装到位的膜元件序列号与清单一致,防止以次充好。
3. 查化学清洗方案的可执行性:合同附带的CIP清洗方案必须明确清洗药剂、浓度、温度、循环时长。验收现场让操作工实际配药、跑一遍空机清洗流程,看是否真的能执行。
4. 查在线仪表的校准证书:电导率、压力变送器、流量计必须提供有效期内的第三方校准证书。未校准的仪表数据不可作为验收依据,这是很多项目验收后扯皮的根源。
5. 查备品备件清单:高压泵密封件、膜元件、阀门密封圈、化学清洗药剂——这些必须有明确的备件清单和供货周期承诺,否则验收后停机一次损失就是几十万。
五、出现验收争议怎么办?
验收数据不达标时,先不要急着签”让步接收”协议。常见的三类争议处理思路:
1. 数据争议:业主测的数据和厂方测的不一致,必须第三方检测机构(CMA资质)现场取样复测,以第三方数据为准。
2. 工艺争议:脱盐率不达标,先排查是膜污染、密封件泄漏还是进水水质波动,不要直接换膜。72h连续清洗+冲洗后数据仍未恢复,再走索赔流程。
3. 工期争议:延期交付的违约金要在合同里写明每日罚款比例,验收阶段出现延期,按合同执行,避免口头承诺。
高压RO+废水回用项目的验收,本质上是“用数据把厂家的承诺钉死”的过程。脱盐率、回收率、能耗、压力稳定、72h连续运行——这5个数据一定要合同写明、过程留痕、签字前核验。业主验收时多花一周时间盯数据,比运营后花三个月补救划算得多。
