废水回用UF+RO双膜系统调试5阶段流程:90%项目栽在顺序搞反让膜污染快3倍

一、工程痛点:90% 项目栽在调试顺序

在工业废水回用项目中,UF+RO 双膜系统的安装调试是典型的多阶段串联工程。任何阶段顺序颠倒或卡控指标漏检,都会让膜污染速度加快 3 倍以上,膜寿命从 5 年缩短到 2 年以内。

昌海环保在 200+ 工业废水回用项目实践中总结出一套 5 阶段标准调试流程——从设备进场验收、预处理调试、UF 超滤调试、RO 反渗透调试到稳定运行考核,每个阶段都有明确的卡控参数和验收红线。本文按调试时间线拆解关键要点。

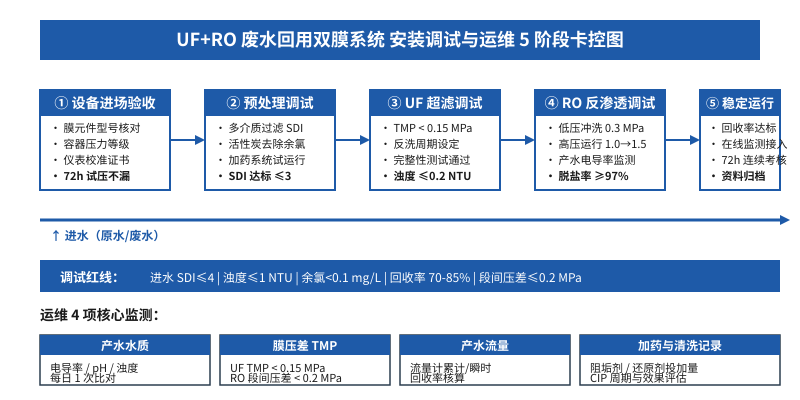

UF+RO废水回用双膜系统5阶段安装调试流程与运维监测示意图

图:UF+RO 双膜系统 5 阶段调试流程与 4 项运维监测要点

二、阶段① 设备进场验收:3 项核心资料必须当场核对

很多项目膜元件到场后直接入库,调试时才发现型号与设计不符,错装混装导致脱盐率不达标。这一阶段必须现场核对:

1. 膜元件型号与序列号:苦咸水膜(BW30 系列)和海水膜(SW30 系列)外观相似但操作压力相差一倍,混装会导致高压泵过载烧毁。

2. 压力容器 72 小时试压:FRP 容器到场后必须做 1.5 倍最高工作压力的静水试压(RO 系统一般 1.5 MPa),压力下降 ≤ 1% 方为合格。

3. 仪表校准证书:电导率仪、压力变送器、流量计必须附校准证书且在有效期内。建议调试前额外做一次第三方校准,避免仪表漂移导致误判。

三、阶段② 预处理调试:3 个红线参数决定 RO 膜寿命

预处理是 UF+RO 系统的命脉。预处理不合格,RO 膜 6 个月内可能就出现不可逆污染。3 个红线参数必须卡死:

1. 进水 SDI ≤ 3:DuPont FilmTec 膜技术手册要求 RO 进水 SDI(15min)< 5,昌海环保推荐更严格的内控 SDI ≤ 3,给 RO 膜预留安全余量。

2. 余氯 < 0.1 mg/L:1~5 mg/L 余氯几天内即可损伤聚酰胺膜,长期 0.1 mg/L 余氯也会让膜寿命缩短 50% 以上。活性炭过滤器是主流工艺,EBCT 建议 ≥ 6 分钟。

3. ORP < 200 mV:在线 ORP 是余氯控制的关键。ORP < 200 mV 对应余氯接近 ND(安全区),200~350 mV 为警戒区,> 350 mV 为危险区须立即停机检查活性炭。

四、阶段③ UF 超滤调试:TMP 与完整性测试双红线

UF 调试核心是建立稳定的反洗周期和跨膜压差基线。3 项卡控指标:

1. TMP < 0.15 MPa:UF 膜初始 TMP 一般 0.05~0.10 MPa。TMP 上升至初始值 2 倍(0.20~0.30 MPa)即触发 CEB。TMP 长期 > 0.30 MPa 会造成膜丝污堵不可逆。

2. 完整性测试:压力衰减测试初始压力 1.5 bar,5 分钟内压力下降 ≤ 0.05 bar 为合格。测试不通过说明膜丝断裂,细菌和胶体会绕过 UF 进入 RO。

3. 反洗周期 30~60 分钟:每周期包含气洗(7~12 Nm³/h/支)+ 水反洗 + 正洗。DuPont IntegraTec UF 模块 NaOCl 反洗浓度可达 2000 mg/L,每月一次 CEB 抑制生物污染。

五、阶段④ RO 反渗透调试:低压冲洗 → 升压 → 72h 考核

RO 调试必须按”低压冲洗 → 逐步升压 → 性能考核”顺序,禁一次拉到设计压力:

1. 低压冲洗(0.3 MPa,30 分钟):用 RO 产水冲洗膜内保护液,浓水阀、产水阀全开,确认无空气残留,冲洗水电导率与进水趋同结束。

2. 逐步升压(0.5 → 1.0 → 1.5 MPa):每升一档压力保持 10 分钟,观察进水压力、段间压差、产水电导率。苦咸水 RO 一般运行压力 10~15 bar。段间压差 > 0.2 MPa/段须立即停机排查。

3. 72 小时性能考核:连续运行 72 小时,每 4 小时记录产水电导率、流量、回收率。脱盐率 ≥ 97%、回收率 70~85% 为合格。昌海 SW 系列集装箱式海水淡化设备在沙特项目中 72h 考核脱盐率 ≥ 99.5%。

六、阶段⑤ 稳定运行与运维 4 项核心监测

调试合格进入稳定运行后,必须建立 4 项日常监测制度。昌海环保运维监测卡控表如下:

监测项关键参数频次告警红线
产水水质电导率、pH、浊度每日 1 次电导率波动 > ±15%
膜压差 TMPUF TMP / RO 段间压差每 4h 在线UF TMP > 0.15 MPa;RO 段间 > 0.2 MPa
产水流量瞬时流量 / 累计流量每 4h 在线流量下降 > 10% 触发排查
加药与清洗阻垢剂/还原剂投加;CIP 周期每班次记录ORP > 200 mV 报警

1. 产水水质:电导率、pH、浊度是 RO 核心指标。电导率突然上升 15% 以上往往预示膜损伤或密封圈泄漏,须立即停机排查。

2. 膜压差 TMP:UF TMP > 0.15 MPa 或 RO 段间 > 0.2 MPa 触发化学清洗。TMP 是膜污染最灵敏的早期预警,建议接入 SCADA 实时监控。

3. 产水流量:流量下降 10% 以上须排查。常见原因包括进水温度下降、预处理堵塞、膜污染,按从易到难顺序排查。

4. 加药与清洗:阻垢剂、亚硫酸氢钠投加量须按进水量比例自动调节。CIP 周期根据标准化 TMP 决定,而非固定日历周期。

七、调试失败最常见的 3 个原因

1. 跳过预处理直接调试 RO:活性炭未稳定、SDI 未达标就进入 RO 调试,3~6 个月后膜污染加速,化学清洗频繁,最终提前换膜。

2. 仪表未校准就调试:压力变送器和电导率仪未校准就启动高压泵,可能导致膜元件过压损坏或脱盐率假性达标。

3. 调试完成后未做 72h 连续考核:短期运行(1~2 小时)数据无法反映真实性能。72h 连续考核能暴露膜污染倾向、仪表漂移、自动控制漏洞。

八、结论

UF+RO 废水回用双膜系统的调试质量直接决定后期 5 年的运营成本和膜寿命。昌海环保建议严格执行 5 阶段标准流程——设备进场验收 → 预处理调试 → UF 调试 → RO 调试 → 稳定运行考核,并在运维阶段建立 4 项核心监测制度。

调试阶段每个红线参数(SDI ≤ 3、余氯 < 0.1 mg/L、TMP < 0.15 MPa、段间压差 ≤ 0.2 MPa)都不能省。栽在前 2 个阶段,后面的膜污染会呈指数级加速,再贵的化学清洗也救不回来。
