软化水设备是锅炉、电镀、印染、制药等行业的”水预处理第一关”,通过钠型阳离子交换树脂去除水中钙镁硬度,把进水硬度从 200~500 mg/L 降到 ≤ 0.03 mmol/L(约 1.5 mg/L)。但现场验收环节常被忽视——很多项目交付时只测了产水”不结垢”就签字,结果 3 个月后锅炉壁结垢 3 mm、换热管堵塞、树脂提前报废。问题根源不是设备本身,而是验收没把”6 项硬度指标”测全。

一、为什么验收环节是软化水设备的最后一道关
软化水设备出问题,90% 不是膜、不是控制阀,而是”验收时数据没测全、运行 3 个月后才发现指标不合格”。一旦锅炉结垢,传热系数下降 15%~30%,燃料消耗上升 8%~12%,每吨蒸汽成本多花 6~10 元。一台 10 t/h 锅炉 1 年多烧的燃料费,够再买一套软化水设备。
验收的本质是”用数据证明设备在设计工况下能连续、稳定、达标运行”——而不是”装上能出水”。昌海环保现场调试过 200+ 软化水项目,下面这 6 项指标,是签发验收单前必测的硬指标。

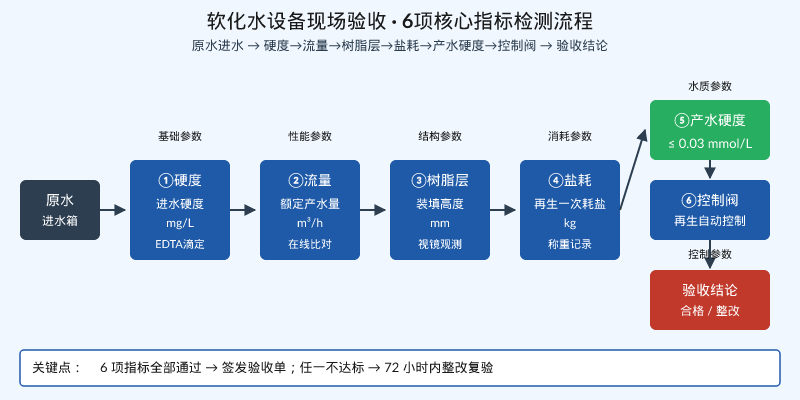

二、6 项核心验收指标(实测必做)
1. 进水总硬度(设计基准值)
用 EDTA 滴定法(GB/T 6909)测原水 Ca²⁺、Mg²⁺ 总浓度,单位 mg/L 以 CaCO₃ 计。这项是后续”树脂工作容量计算”的基准——进水 300 mg/L 的设备绝对不能用 500 mg/L 的树脂装填方案。常见问题是用便携电极”约测一个数”,误差 30% 以上,等于没测。
2. 额定产水量(m³/h)
在 0.2~0.3 MPa 进水压力下,用校验过的流量计(推荐 0.5 级精度)连续运行 1 小时,比对铭牌标称值。允许偏差 ≤ ±5%。90% 的项目只看”水泵开着、有出水”,没量化——结果实际产水量比设计低 30%,后续超负荷运行加速树脂失效。
3. 树脂层装填高度
打开人孔或视镜,用钢卷尺实测树脂层净高(注意扣除底部布水器高度和顶部膨胀空间)。对照设计图纸,偏差 ≤ ±5%。这一项漏测的代价最直接——少装 20% 树脂意味着工作容量直接缩水 20%,产水量达标但周期制水量不达标。
4. 再生一次耗盐量(kg)
用工业盐(NaCl ≥ 99%)按设计再生浓度(8~12%)配制盐液,记录盐液总质量。常见误区是用家用散装盐(含碘、含抗结剂 Fe(CN)₆),堵塞控制阀;或者凭经验”加两袋”没称重——后者会让盐耗偏高 40%,运行成本无形增加。
5. 产水硬度(核心否决项)
这是验收的”否决项”。再生后第一次产水必须取样测硬度,方法同指标 1。合格标准:≤ 0.03 mmol/L(约 1.5 mg/L 以 CaCO₃ 计)。如果第一次产水硬度就 > 0.1 mmol/L,说明树脂未充分再生或布水不均,必须重新再生 2~3 次再验收。
6. 控制阀自动再生功能
模拟一个完整再生周期(反洗 → 吸盐 → 慢洗 → 正洗 → 注水),记录每一步的时长、流量、压力。自动控制阀的常见故障:吸盐时间设定过短(< 20 min),再生不充分;正洗时间过长(> 15 min),浪费水。设定值要与设计文件一致,偏差 ≤ ±10%。
三、3 个常见验收误区(90% 现场都踩过)
误区 1:只测产水硬度,不测进水硬度
前者只是”结果”,后者才是树脂选型和周期制水量的依据。不知道进水硬度,就无法判断设备是”在设计工况下运行”还是”超负荷硬扛”。
误区 2:把”出水清澈”当合格
软化水不解决浊度问题,肉眼清澈不代表硬度达标,必须有 EDTA 滴定的检测数据作支撑。一杯看似干净的自来水,硬度可能在 200 mg/L 以上。
误区 3:再生一次就验收
必须连续运行 3 个工作周期,每周期测产水硬度都合格才能签发验收单。一次达标可能是”侥幸”,连续 3 次达标才是”稳定”。
四、验收通过后的 3 个月跟踪监测
验收通过 ≠ 一劳永逸。建议 3 个月内每周测一次产水硬度,建立趋势曲线。如果硬度从 0.02 mmol/L 缓慢爬升到 0.05 mmol/L,说明树脂接近失效周期,需提前安排再生或更换(一般 001×7 强酸阳树脂寿命 3~5 年,受进水硬度和再生频次影响)。
同步监测盐箱液位(防止吸空)、进水压力(< 0.2 MPa 时树脂未充分展开)、控制阀时间显示(防止时钟漂移),把这 4 项纳入月度巡检表。下表是 6 项指标的对照速查表,建议打印贴在设备间墙上。
| 序号 | 验收指标 | 单位 | 检测方法 | 合格标准 | 常见问题 |
|---|---|---|---|---|---|
| 1 | 进水总硬度 | mg/L (CaCO₃) | EDTA 滴定(GB/T 6909) | 实测值=设计基准 | 便携电极误差 30%+ |
| 2 | 额定产水量 | m³/h | 校验流量计连续 1h | ≥ 标称值 × 95% | 未量化比对 |
| 3 | 树脂层装填高度 | mm | 钢卷尺实测 | 偏差 ≤ ±5% | 少装 20% 树脂 |
| 4 | 再生一次耗盐量 | kg | 工业盐 ≥99% 称重 | 设计值 ±5% | 散装盐/未称重 |
| 5 | 产水硬度 | mmol/L | EDTA 滴定 | ≤ 0.03 | 一次 > 0.1 即不合格 |
| 6 | 控制阀再生 | min/步 | 全周期模拟 | 偏差 ≤ ±10% | 吸盐 < 20 min |
昌海环保软化水设备(分类 ID 139)支持来料检测、72 小时连续运行验收、第三方检测报告出具,配套提供 6 项指标验收记录表模板。软化水不是”装上就能用”的设备——把验收做扎实,后 3 年的运维才省心。
