DTRO碟管式反渗透系统业主验收,6个节点90%项目栽在第②步膜壳试压上

一、为什么DTRO验收比常规RO更难?

DTRO碟管式反渗透系统操作压力高达75~120 bar,是常规苦咸水RO的3~8倍。所有承压件、法兰、密封圈都必须按高压容器标准验收。结合30+垃圾渗滤液DTRO项目移交经验,整理出6个最容易出问题的验收节点。

1. DTRO验收三个特殊维度:压力等级高,75~120 bar是常规RO的3~8倍;进水水质恶劣,渗滤液COD通常15000~40000 mg/L;运行连续性强,验收阶段必须验证应急保护逻辑。

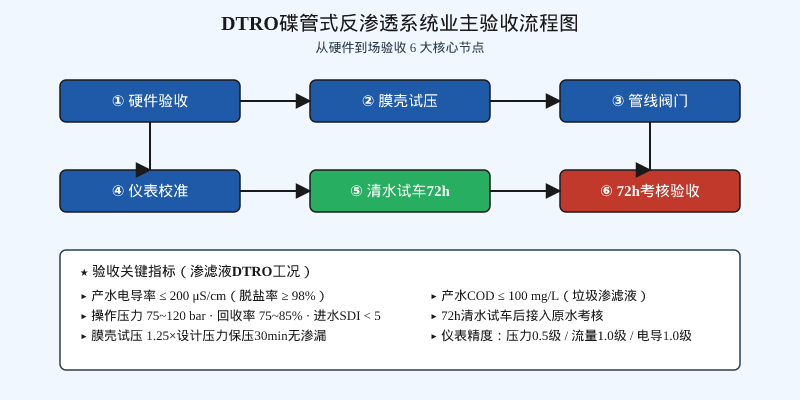

DTRO碟管式反渗透系统业主验收流程图

二、6大验收节点详解

1. 节点①硬件验收:开箱即查6样东西

到货第一时间核对装箱单:DTRO膜元件型号/序列号、膜壳数量与压力等级证书、高压泵铭牌参数、压力容器出厂合格证与试压报告、仪表清单、管路材质证明。最容易踩的坑是膜壳压力等级:渗滤液DTRO工况需要90~120 bar膜壳,若到场的是60 bar低压壳,开机压力会顶穿膜壳端盖。

2. 节点②膜壳试压:1.25倍设计压力保压30分钟

膜壳到场后必须单独试压。介质用清水,压力为设计压力1.25倍(设计90 bar试压112.5 bar),保压30分钟无渗漏、无压降为合格。三个细节:密封圈必须装到位、缓慢升压分阶段稳压、试压后立即排空封口。这步最容易被省略,移交后发现膜壳沙眼时拆装成本极高。

3. 节点③管线阀门验收:高压段材质是硬指标

DTRO高压段必须使用316L不锈钢无缝管,壁厚不低于SCH80。阀门为高压针阀或球阀(压力等级≥设计压力1.5倍)。常规段可用UPVC或304不锈钢。重点检查:高压管路焊缝拍片报告、法兰密封面无径向划痕、安全阀整定压力与设计一致。

4. 节点④仪表校准:精度不达标直接退货

所有在线仪表进场必须提供第三方校准证书且在有效期内。验收抽查三项:高压压力变送器精度0.5级以上、流量计1.0级以上、电导率仪1.0级以上。证书量程必须与现场实际量程匹配——曾有项目现场0~200 bar压力表,校准证书却是0~100 bar量程,等于无效。

5. 节点⑤清水试车72小时:跑通全流程才能接原水

清水试车是DTRO验收最关键一关。用脱氯清水连续运行72小时,验证:高压泵升压至设计压力无异常、膜壳及管路所有连接点无渗漏、控制系统逻辑正常、72小时脱盐率≥99%、产水流量稳定在设计值±5%。清水试车不通过,禁止进入原水考核。

6. 节点⑥72小时原水考核:3项硬指标全部达标

清水试车通过后切换渗滤液原水,连续运行72小时。3项硬指标全部达标:产水电导率≤200 μS/cm、脱盐率≥98%、COD去除率≥99%(原水COD 15000~40000 mg/L时,产水COD≤100 mg/L)。任何一项不达标,可要求调试方无偿整改,再考核一个72小时周期。

三、DTRO验收核心指标对照表

下表整理了渗滤液DTRO系统业主验收时必须核对的全部硬性指标。

验收节点核心指标合格标准常见不达标原因
膜壳试压试验压力1.25×设计压力保压30min无渗漏密封圈未到位、膜壳沙眼
高压管路材质/壁厚316L不锈钢SCH80以上用304替代316L
仪表校准精度等级压力0.5级/流量1.0级/电导1.0级证书量程不符
清水试车脱盐率≥99%(72h清水工况)膜元件运输破损
清水试车产水流量设计值±5%以内高压泵选型偏小
原水考核产水电导率≤200 μS/cm膜污染、回收率过高
原水考核COD去除率≥99%(产水COD≤100mg/L)有机物污染
原水考核操作压力75~120 bar稳定高压泵气蚀
控制系统保护逻辑高压停机/低压冲洗/浓水排放全通报警阈值未设置
安全阀整定压力≤设计压力1.1倍未整定或整定值错误

四、验收避坑4个提醒

1. 验收不是签字放行,是逐项实测。很多业主到场看一眼设备外观就签字,这是DTRO项目最大隐患——渗滤液DTRO一旦膜壳爆裂,停车检修动辄一周以上,渗滤液调节池会迅速溢流。每一项硬指标都必须实测、记录、拍照存档。

2. 验收文件留电子档和纸质档双份。膜壳合格证、仪表校准证书、焊缝拍片报告、72小时考核数据——后续运维、大修、膜更换都要用到。纸质档易丢,电子档也存在硬盘损坏风险。

3. 验收前让施工方提供完整调试大纲。正规调试方会提交详细调试大纲,包含每个节点的操作步骤、判定标准、应急预案。业主方应提前审阅,对不合理环节提出修改。拒绝提供大纲或明显套模板的施工方,设备质量往往难以保证。

4. 备件清单在验收阶段就锁定。DTRO系统易损件包括高压泵机械密封、膜元件密封圈、压力变送器、安全阀弹簧。建议在验收阶段就要求调试方提供备件清单及供货周期。

五、移交后第一周最容易出现的3个问题

1. 高压泵气蚀:原因通常是进水温度过高(>35℃)或进水压力不足。短期降低高压泵频率,长期方案是在高压泵入口加装增压泵。

2. 膜元件首周通量偏低:新膜元件需要2~7天稳定期,通量会逐步上升至设计值。若首周通量持续低于设计值80%,检查进水温度和回收率设置。

3. 控制系统误报警:高压停机、低压冲洗、浓水排放的报警阈值在调试阶段未优化到位。要求调试方在移交前对所有报警阈值进行3次复核,避免移交后频繁误停。

结语

DTRO系统的验收核心是”高压+原水”两个维度:高压维度验证设备硬件承压能力,原水维度验证系统在实际工况下的处理能力。两个维度都通过72小时考核才算真正验收合格。业主方在验收阶段多花一周时间,能避免移交后数月的反复整改——这是老工程师在30+渗滤液项目里总结出的最大教训。

AI 客服

AI 客服

您好!我是昌海环保的AI客服小海,有什么可以帮到您的?您可以问我产品选型、工艺方案、项目案例或任何水处理相关问题,我会尽力为您解答。
