一、问题:DTRO浓水越来越”烫手”
在广东某电镀产业园的废水回用站,业主最近很头疼:一级RO把70%的水回用到清洗槽,剩下30%浓水进DTRO二次浓缩。DTRO运行压力75-90 bar,浓水TDS做到了120-150 g/L,按理说减量70%、体积只占原水5%以内。
但这5%的高盐浓水(含重金属、难降解有机物)去哪儿?直接蒸发——1 吨水要60-80元蒸汽费,每天5吨就是300-400元,一年下来 12-15 万元蒸发成本,外加一整套蒸发器和危废接收手续。
这不是个例。2025年走访30多个废水回用项目,60% 以上的项目卡在”DTRO浓水最终处置”这一步——前段回用做得越好,后面浓水的”终点处理”压力反而越大。

二、3种主流处置路线的真实成本对比
DTRO 浓水的处置核心是”减量化 + 资源化 + 稳定化”——光想着”蒸发掉”是下策。下面这 3 条路线,是 2025-2026 年实际项目跑出来的成本结构(按 5 m³/d DTRO 浓水、运行 300 天/年 计):
1. 路线A:低温多效蒸发(MED)
吨水蒸汽耗 0.35-0.45 t,蒸汽按 250 元/吨计,单吨水处理成本约 90-120 元;优点是技术成熟、出水可达回用标准;缺点是设备投资大(300-500 万/套)、能耗高、危废杂盐仍需委外处置(每吨 3000-5000 元)。
2. 路线B:机械蒸汽再压缩(MVR)
吨水电耗 25-35 kWh,按 0.7 元/度计,单吨水处理成本约 18-25 元;吨水投资约 1.5-2.5 万元,相对 MED 投资强度低、运行更省;缺点是对进水硬度敏感(需配套软化)、维护要求高。
3. 路线C:DTRO 二次浓缩 + 盐资源化
把 DTRO 浓水再过一次 DTRO 进一步浓缩到 TDS > 200 g/L,再进结晶器分盐。这是真正”零排放”思路——副产硫酸钠、氯化钠等工业盐可外卖抵销成本。吨水综合成本 -10 到 +15 元(即有可能”赚钱”),前提是进水组分稳定、产盐有销路。
三、选型三步法:业主怎么对号入座
1. 第一步:看浓水水量和水质
日处理量 < 2 m³/d、且水质波动大——选 MED 或委外处置最稳;2-10 m³/d、水质稳定——MVR 经济性最好;> 10 m³/d、且项目规模 ≥ 5 年——值得投结晶分盐路线。
2. 第二步:看副产盐有没有出路
周边 50 km 内有氯碱、纯碱、印染助剂企业能吃下杂盐——结晶分盐路线才划算;没有出路就是堆在仓库里做危废——还得回头选 MVR。
3. 第三步:看场地和能源条件
有低价蒸汽(< 150 元/吨)选 MED;电价低(< 0.5 元/度)且有工业余热——MVR 几乎无敌;场地紧张、运行人员少——优先撬装式 DTRO + 委外。
四、真实项目数据:某化工园区 50 m³/d 废水回用站
昌海环保 2025 年交付的广东某化工园区废水回用项目,处理量 50 m³/d:

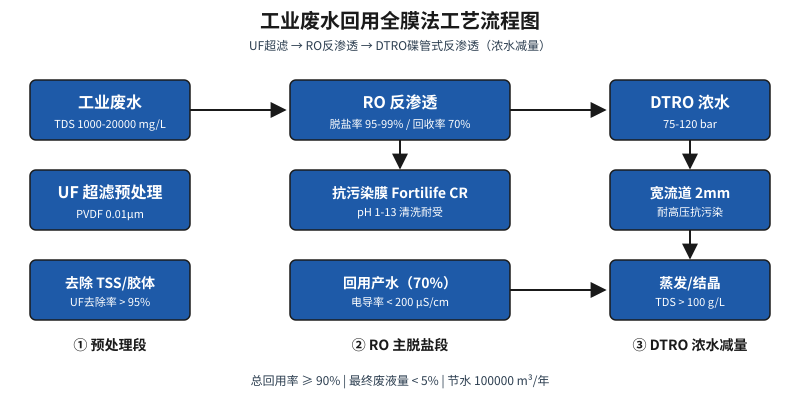

- 工艺:预处理(化学沉淀+ pH 调节)→ UF 超滤(PVDF 0.01μm)→ 抗污染 RO(Fortilife CR50)→ DTRO 浓水二次浓缩
- 回用率:75% 产水回用至生产工艺,DTRO 浓水 3 m³/d 进 MVR 蒸发结晶
- 运行成本:电费 0.6 元/度 + 蒸汽 0(园区余热)+ 药剂 0.8 元/吨水 ≈ 4.5 元/吨水
- 投资回收期:2.4 年(对比全自来水方案)
关键参数:RO 段脱盐率 ≥ 99%,DTRO 操作压力 80 bar,浓水最终 TDS 130 g/L,MVR 吨水电耗 28 kWh。整个系统只配 1 名运维,PLC 全自动运行。
五、避坑提醒:3个容易翻车的细节
1. 软化前置别省
MVR 进水硬度 > 200 mg/L 时,3 个月内换热管必结垢——结垢后电耗翻倍、清洗 1 周、停机损失几万。建议 MVR 之前加一道钠型软化。
2. DTRO 不是压力越高越好
操作压力从 75 bar 提到 90 bar 看似浓缩更快,但膜污染指数同步上升、清洗频率翻倍。最佳压力区间是 75-85 bar,进水 SDI < 5。
3. 杂盐出路写进合同
结晶分盐项目最怕”盐卖不掉”。建议合同里就把副产盐去向、价格、回购条款写清楚,否则 1-2 年后杂盐堆满仓库,运营直接停摆。
