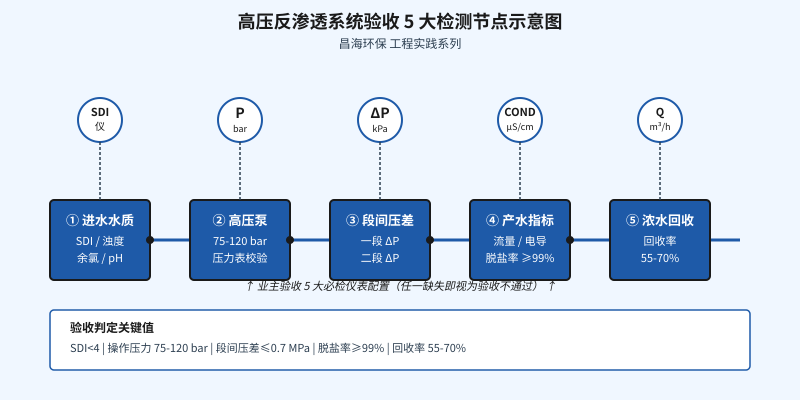

高压反渗透系统(操作压力75-120bar)现场验收是业主签字前最易翻车的环节——调试数据全合格,一到72小时运行就掉链子。验收必须覆盖5个节点,缺一个,产水量、脱盐率、回收率任何一项都可能波动。
一、5个必检节点速查

| 节点 | 检测位置 | 判定标准 | 常见不合格原因 |
|---|---|---|---|
| ① 进水水质 | 高压泵前取样阀 | SDI<4 / 浊度<1 NTU / 余氯<0.1 mg/L | SDI仪未校准 |
| ② 高压泵出口压力 | 高压泵后压力表 | 设计值±5%(75-120 bar) | 压力表未校验 |
| ③ 段间压差 | 一/二段间管路 | 一段ΔP≤0.5 MPa / 二段≤0.7 MPa | 膜污染、O型圈漏 |
| ④ 产水指标 | 产水管路取样阀 | 脱盐率≥99% / 电导率达标 | 取样口错、流量计漂移 |
| ⑤ 浓水回收率 | 浓水管路流量计 | 海水55-65% / 苦咸水70-80% | 调节阀未开、流量计口径错 |
二、节点①进水水质
多项目教训证明进水水质必须现场复测——调试和验收的水源可能不是同一批。
1. SDI必测。用15分钟SDI仪,SDI<4是基础门槛,>5时膜污染速度翻3倍以上。常见错误:只测5分钟SDI就出报告,数值差异巨大。
2. 余氯不可省。聚酰胺膜对余氯极敏感,进水余氯>0.1 mg/L时脱盐率持续下降。
3. 浊度取样口要选对。必须在高压泵前取样,不能在原水箱。
三、节点②③压力与段间压差
高压泵出口压力和段间压差是业主必看的机械参数,恰恰是”假合格”最集中的地方。
1. 压力表必须校验。现场高压表若半年没校验,读数偏差可达±5%以上,对应75-120 bar工况就是4-6 bar误差。要求施工方提供校验证书。
2. 段间压差分一/二段测。很多项目只测一段总压差——这无法发现单段污染。一段ΔP超过0.5 MPa说明前段膜污染;二段ΔP超过0.7 MPa说明浓水侧结垢。
3. 排气不充分会让压力”假高”。泵头有气体时压力表读数偏高但产水流量上不去。验收前现场启停2-3次,排气彻底后再读数。
四、节点④产水指标
产水电导率、脱盐率、流量是业主最关心的三项数据,但取样口位置不对,数据全部失真。
1. 取样口必须在产水总出口。单支膜壳产水与系统平均值偏差可达±2%,用单支代表系统是常见错误。
2. 在线电导率仪现场校准。用标准溶液(1413 μS/cm)校准,偏差>3%时判定仪表不合格。
3. 流量计稳定工况下读数。设备刚启动时流量波动大,需等稳定15-30分钟后再读数;浓水侧流量计口径通常比产水侧大一号。
五、节点⑤浓水回收率
回收率不达标是高压反渗透验收最常见的不合格项,直接意味着产水量不足,业主拒收。
1. 浓水调节阀开度决定回收率。开度过大→浓水流量大→回收率低;过小→浓水侧压力过高→膜壳爆裂风险。验收时需施工方现场调阀。
2. 浓水流量计必须量程匹配。海水RO浓水流量通常是产水的1.5-2倍,口径不匹配会导致读数偏低、回收率虚高。
3. 72小时连续运行验证。回收率必须以72小时数据为准,验收报告需附72小时运行曲线,波动<±3%才算合格。
六、签字前再核对5件事
业主最终签字前,建议对照以下5条逐项打钩。任何一项缺失,签字都应推迟。
1. 5个节点现场检测记录全部留底(含检测人、时间、原始数据);
2. 在线仪表校验证书(压力表、电导率仪、流量计、SDI仪)齐全且在有效期内;
3. 72小时连续运行报告含脱盐率、回收率、产水流量、段间压差四项曲线;
4. 设计值与实测值对比表,偏差>5%的项目必须有施工方解释说明;
5. 膜元件出厂报告和上机后运行参数对比,确保新膜上车后没有”假合格”。
高压反渗透系统验收,核心是”5个节点全检+72小时曲线合格+仪表可溯源”三重确认。按本文5个节点逐项检查,业主签字环节的纠纷可减少80%以上。
