超纯水站验收时,最让业主和工程方头疼的往往不是安装、调试,而是最后那一关——水质指标卡线。系统明明调试时跑得好好的,验收当天电阻率就是上不去;TOC 仪表显示达标,第三方复测却超了。
根据昌海多年交付电子级超纯水站的经验,90% 的验收卡壳集中在三个检测细节上:电阻率读数补偿、TOC 取样方式、颗粒物冲洗时间。这三项任一不过,整套系统就不算合格交付。本文把这三个最容易翻车的点逐条拆开。

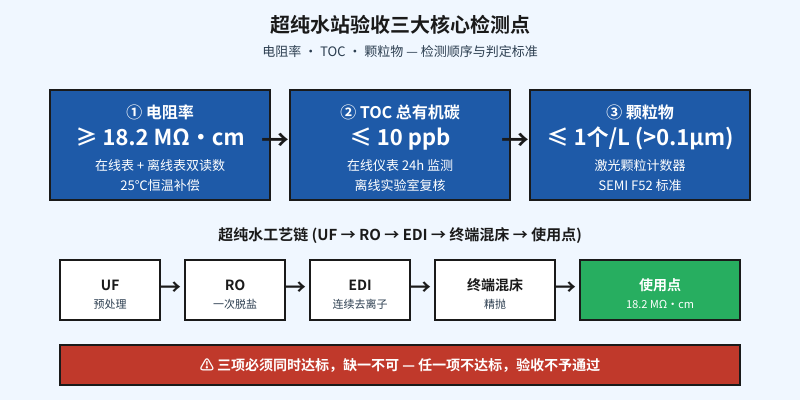

一、电阻率验收:别只看”≥ 18.2 MΩ·cm”这一行字
电子级超纯水的核心指标是电阻率 ≥ 18.2 MΩ·cm(25℃)。但现场验收时经常出现:在线表显示 18.2,业主拿便携式电导率仪一测只有 17.8,差那 0.4 直接卡住验收。下文三个细节都没做到位。
1. 温度补偿不一致
超纯水电阻率对温度极敏感,水温每升 1℃,电阻率下降约 2%。验收时如果在线表是”非温度补偿”、业主便携表是”25℃补偿”,两边数据直接对不上。昌海标准做法是在线表统一配置为 25℃补偿,并在验收报告里明确标注补偿方式。
2. 流量与流速要求
电阻率电极必须在稳定流速(通常 0.5~1.5 m/s)下读数,否则流速过低时溶解的 CO₂ 会让电导率虚高。验收前要确认阀门开度,让流量稳定运行 5 分钟以上再读数,不能刚开龙头就抄表。
3. 电极的”新鲜度”
长期浸泡在高纯水中的电极,表面会形成水合膜导致响应迟钝。新装电极调试前应用 0.1% HCl 浸泡 1 小时再冲洗。昌海 UPW 项目所有电极装车前都会做预激活处理。
二、TOC 验收:在线低 ≠ 离线低
TOC(总有机碳)是半导体/光伏超纯水的关键指标,行业普遍要求 ≤ 10 ppb,高端晶圆厂要求 ≤ 5 ppb。验收时最容易翻车的是”在线数据达标,第三方复测不达标”。
1. 取样容器是隐形污染源
普通塑料瓶本身就溶出 TOC(聚乙烯瓶最严重)。标准做法是硼硅玻璃瓶 + 马弗炉 450℃ 灼烧 4 小时,或购买厂家提供的 TOC 专用取样瓶。瓶盖内衬也要避免橡胶垫片。
2. 取样时段的把握
超纯水系统刚启动时管道冲洗不充分,TOC 会瞬时偏高。建议系统连续运行 24 小时以上、用水点阀门开启冲洗 15 分钟后再取样,第一次取样作为”润洗瓶”倒掉,第二次正式取样。
3. 在线与离线方法学差异
在线 TOC 仪表常用”UV 氧化-电导法”,实验室常用”燃烧-红外法”。两种方法对低分子量醇类、醛类响应差异显著。验收时建议同时出具在线数据 + 第三方实验室报告,并在合同里明确以”两者中较严者”作为合格判定。
三、颗粒物验收:冲洗时间是隐形杀手
颗粒物指标(通常 ≥ 0.1 μm 颗粒 ≤ 1 个/L,依 SEMI F52 等级)是验收中数据波动最大的一项。刚交付时颗粒物几乎肯定超标——原因不在系统本身,而在管道冲洗时间不足。
1. 新管道冲洗的”72 小时红线”
UPW 使用点管网(PVDF/PPH 材质)虽是高纯级,但安装中难免混入焊渣、密封件碎屑、棉絮。昌海标准作业是管网冲洗不低于 72 小时:前 24 小时大流量(≥ 1.5 m/s),后 48 小时正常流量循环。期间颗粒物从 10000+ 个/L 降到 100 个/L 以下,再持续 1~2 天才能稳定到个位数级别。
2. 颗粒计数器的校准和背景
激光颗粒计数器本身有”本底噪声”,现场验收前要先用超纯水冲洗传感器 10 分钟确认本底为零再接到使用点。否则计数器背景颗粒会算到系统头上,造成”假阳性超标”。
3. 弯头和阀门的颗粒源
如果使用点管道中有未冲洗的隔膜阀、弯头,即使主管道再干净,阀门一开颗粒物立刻爆表。验收前 24 小时要把所有使用点阀门全部开启循环冲洗,不能跳过任何一个。

四、昌海环保建议的”三同步验收”清单
为避免上述三个细节反复卡验收,昌海在 UPW 项目推行三同步验收:电阻率、TOC、颗粒物三项必须同时、同方法、同点位达标,缺一项不算合格。建议在验收报告里附上下表:
| 验收指标 | 标准限值 | 推荐检测方式 | 常见卡壳原因 |
|---|---|---|---|
| 电阻率 | ≥ 18.2 MΩ·cm(25℃) | 在线表 + 离线便携表双读数 | 温度补偿不一致、流速不稳、电极未预激活 |
| TOC | ≤ 10 ppb(半导体级 ≤ 5 ppb) | 在线仪表 + 第三方实验室复测 | 取样瓶溶出污染、冲洗时间不足、方法学差异 |
| 颗粒物 | ≤ 1个/L(>0.1μm,SEMI F52 E2) | 激光颗粒计数器在线监测 | 管网冲洗 < 72h、计数器本底未扣、阀门未开 |
| 硅(SiO₂) | ≤ 1 ppb | 在线硅表 + 实验室 ICP-MS | EDI 模块老化、抛光混床失效 |
| 细菌内毒素 | < 0.25 EU/mL(注射用水级) | 鲎试剂 LAL 法 | 紫外杀菌器功率不足、循环管路滋生 |
五、写在最后:验收不是”测一次数据”,而是”用规范守住每一个数据”
很多工程师误以为”调通了就算完事”。UPW 项目验收核心是可重复性:连续 3 天、每天 3 时段采样全部达标才通过。昌海每个 UPW 项目在业主验收前都会完成至少 7 天稳定性数据采集,移交原始数据、校验与清洗记录。
当三大检测细节(电阻率读数、TOC 取样、颗粒物冲洗)都按本文方法操作到位,验收卡壳概率会从行业平均的 60% 降到 5% 以内。
