DTRO碟管式反渗透系统调试,压差总是不稳定?先按这个诊断路径查一遍

一、问题描述:DTRO系统调试,压差总是不稳定

DTRO碟管式反渗透系统广泛用于垃圾渗滤液、高浓度工业废水等恶劣水源处理,调试阶段经常遇到一个典型问题——压差不稳定:高压泵启动后,首段与末段压差反复波动,忽高忽低,调试人员反复调整阀门、清洗膜组件,压差仍然异常。

这种现象背后通常有5类根因,逐一排查才能让DTRO系统进入稳定运行状态。本文结合昌海环保多个工程实践案例,梳理出一套压差故障诊断路径,供现场工程师参考。

二、压差基础:正常范围与测量方法

在进入故障排查之前,需要先确认正常压差范围。DTRO系统运行时,首段压差(进水段)通常应控制在3 bar以内,末段压差(浓水段)应控制在5 bar以内。超出这一范围,即视为压差异常。

压差测量方法:在膜壳进水口和出水口分别安装压力表,读数相减即为该段压差。建议在调试期间每30分钟记录一次,观察压差变化趋势。瞬时峰值意义不大,持续偏高或持续升高才是判断依据。

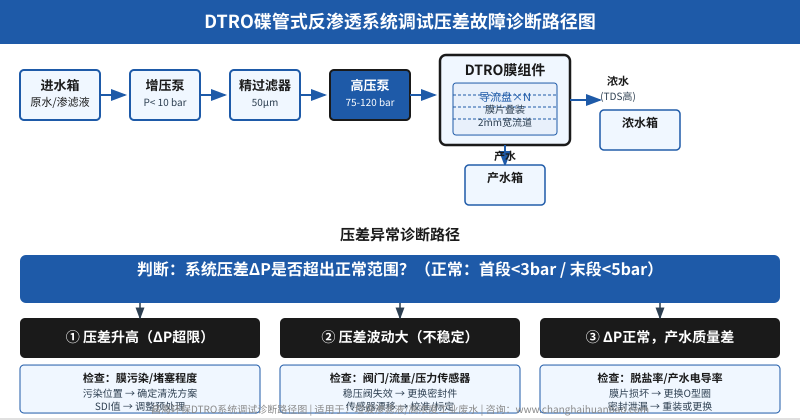

DTRO碟管式反渗透系统调试压差故障诊断路径图

三、五类典型故障及排查步骤

1. 膜组件污染或堵塞——最常见原因

进水水质不达标是DTRO调试阶段压差升高的首要原因。垃圾渗滤液或高COD废水含有大量悬浮物、胶体和有机物,进入DTRO膜壳后附着在导流盘流道(2mm宽流道)表面,造成局部堵塞。

排查方法:先测进水SDI值(污染指数),DTRO进水要求SDI < 5。若SDI超标,说明预处理(砂滤、碳滤、精过滤器)效果不足。此时应检查各预处理设备运行状态:砂滤罐反洗是否充分、活性炭是否饱和、精过滤器(50μm滤芯)是否堵塞。

2. 高压泵运行参数不匹配——调试期高频问题

DTRO系统工作压力高达75-120 bar,高压泵选型或参数设置不当会导致系统压差波动。常见问题包括:泵出口压力波动超过±5%、泵流量超出设计值、泵内发生气蚀。

排查方法:观察高压泵出口压力表,指针是否稳定。压力波动大时,检查泵前增压泵是否正常供水、泵入口管路是否有气体聚集(气蚀)。必要时在泵出口安装稳压阀,将压力波动控制在±2%以内。

3. 阀门开度与膜壳排列顺序错误——容易被忽视

DTRO系统通常有多段膜壳串联,每段阀门开度须按照设计顺序调整。调试现场经常遇到阀门全开或分段阀开度倒置,导致某段膜壳流量过大、某段流量不足,压差分布不均。

排查方法:调阅系统P&ID图,确认每段膜壳的设计流量和阀门开度。用流量计实测每段流量,与设计值对比:偏差超过±10%时,逐步调节该段出口阀,使各段流量分配接近设计值。

4. 压力传感器故障或标定漂移——隐蔽性最高的故障

自动化程度高的DTRO系统依赖压力传感器反馈信号调节高压泵和阀门。若传感器本身故障或零点漂移,显示的压差数据会严重失真,导致控制系统做出错误调节指令,压差越调越乱。

排查方法:用现场便携式压力表(精度±0.1 bar)与在线传感器读数对比。若偏差超过传感器精度范围,对传感器进行现场标定。新建系统调试前,建议在系统投入运行48小时内完成传感器标定。

5. O型密封圈损坏或膜片破损——造成压差低但产水质量差

部分调试现场反映:压差显示正常,但产水电导率偏高,脱盐率不达标。这种情况往往是O型密封圈损坏或膜片破损导致浓水与产水内漏,密封泄漏不直接影响压差,但会严重影响产水水质。

排查方法:测产水电导率,若显著高于设计值(常规DTRO产水电导率应在500 μS/cm以下),且压差正常,基本可判断存在密封泄漏。停机拆检对应膜壳,更换O型密封圈;若膜片破损,按位置更换对应膜片。

四、DTRO压差故障诊断对照表

症状表现压差特征产水电导率优先排查方向典型处理措施
压差持续升高首段/末段均超限正常膜污染/堵塞化学清洗;检查/调整预处理
压差波动大忽高忽低不稳定正常高压泵/阀门检修高压泵;调整分段阀开度
压差正常但产水差在正常范围内偏高密封/O型圈停机更换密封件;检查膜片
某段压差异常高单段超限正常该段流道堵塞拆检该段膜壳;气洗+水洗
压差显示异常数值跳动剧烈正常传感器漂移现场标定压力传感器

五、工程案例:某垃圾填埋场渗滤液DTRO调试实例

某垃圾填埋场渗滤液处理站,DTRO系统(3段膜壳,设计产水量2 m³/h)在调试阶段出现首段压差持续升高至4.5 bar、末段压差正常的情况。现场先后清洗了两次膜组件,压差短暂下降后再次升高。

经逐一排查发现:该渗滤液进水COD高达8000 mg/L,悬浮物含量高,但现场精过滤器滤芯精度仅为100μm(设计要求50μm),导致大量悬浮物进入膜组件堆积在导流盘流道。

处理措施:将精过滤器滤芯更换为50μm精度,重新调整砂滤和碳滤反洗周期,对已污染膜组件进行化学清洗(碱性清洗剂去除有机物)。调试完成后,首段压差稳定在2.1 bar,系统连续运行72小时无异常。

六、调试收尾检查清单

DTRO系统调试完成前,建议完成以下检查项后再投入正式运行:

1. 各段压差读数稳定,且在正常范围内(首段 < 3 bar,末段 < 5 bar);

2. 高压泵出口压力波动控制在±2%以内;

3. 各段膜壳流量分配符合设计值(偏差 < ±10%);

4. 产水电导率、脱盐率达到设计要求;

5. 压力传感器已完成现场标定,读数与便携表对比偏差在允许范围内;

6. 膜组件化学清洗记录归档,清洗方案(碱洗/酸洗/氧化剂)已确认。

DTRO系统调试的核心逻辑并不复杂——压差是系统健康状况的直接反映,压差异常的背后必然有明确的物理原因。只要按照”水质→泵站→阀门→仪表→密封”的顺序逐一排查,95%以上的压差故障都能在现场定位并解决。
