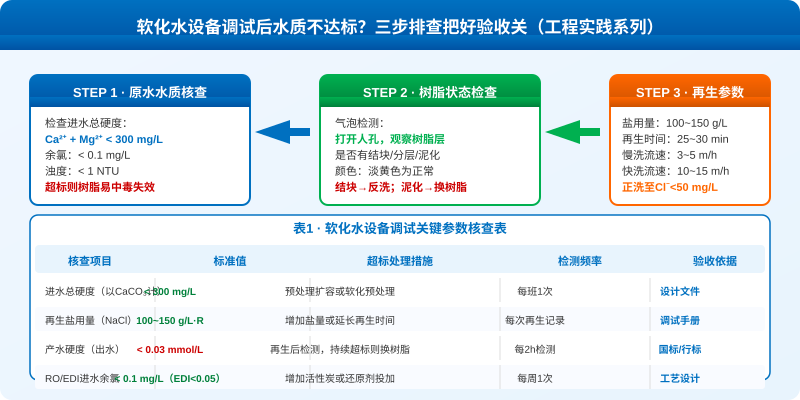

一、问题:软化水调试验收卡在哪了?
软化水设备(分类ID:139)调试完成后,产水硬度超标是工程师现场遇到最多的返工原因。很多时候,问题不在树脂本身,而在于调试流程中忽略了三个关键节点的检查。业主验收通不过,项目就无法结款——调试阶段多花20分钟做这三个动作,比后期返修省事得多。

二、第一步:原水水质——调试前必查,否则树脂白换了
调试进场第一件事,不是开设备,是拿水质报告。重点盯三个指标:
1. 进水总硬度(以CaCO₃计)
标准要求:< 300 mg/L。超过这个值,树脂的工作交换容量会快速衰减,再生频率翻倍。很多项目调试时进水水质正常,业主后续换了水源导致硬度升高,设备却没重新调整参数。现场工程师一定要核对实际进水水质,不能只看设计文件里的数值。
2. 余氯
余氯 > 0.1 mg/L会氧化树脂骨架,树脂一旦氧化失效就只能更换,无法通过再生恢复。有条件的现场用DPD比色法快速检测,没条件的看业主供水是否用过含氯消毒剂。发现余氯超标,必须先加活性炭过滤预处理,调试工作等余氯降到0.1 mg/L以下再继续。
3. 浊度
进水浊度 > 1 NTU会让悬浮物堵塞树脂层内部孔道,降低交换容量,产水硬度迟迟降不下来。预处理装了砂滤的,检查滤料是否板结;没装预处理的,建议业加装< 5μm的精密过滤器。
三、第二步:树脂状态——打开人孔看一眼,能省好几万
树脂状态是调试人员最容易跳过的一步,但也是问题最高发的地方。
1. 气泡和分层
新树脂装填时如果没有充分浸润,或者运行中进气,树脂层会出现分层:细树脂浮在上层,粗树脂沉在下层。分层会导致水短路,部分水没经过充分交换就从短路通道流出,产水硬度超标。处理方法:关泵,打开顶部排气阀,反洗10-15分钟,让树脂重新分层。
2. 颜色变化
正常树脂是淡黄色球状颗粒。如果颜色变深、发灰,说明被重金属或有机物污染了,需要做专门清洗;如果颜色变白、浑浊,可能是被氧化了,这部分树脂必须更换。现场打开人孔后,第一时间拍照留证据,方便和业主确认责任。
3. 泥化和结块
长期运行的树脂如果出现泥化(用手能捏碎的颗粒),说明树脂已经降解,必须全部更换。如果只是结块,用高压水枪反冲打散后继续使用,但要加强监测频率。
四、第三步:再生参数——这个环节没做对,产水硬度永远降不下来
再生环节是软化水调试的核心,也是现场最容易偷工减料的地方。老工程师验收必查三个再生参数:
1. 盐用量
标准值:100-150 g/L·R(即每升树脂用100-150克NaCl)。用量不足,树脂再生不彻底,交换容量只能恢复到原来的60%-70%,产水硬度肯定超标。现场检查再生盐溶解液浓度,用波美度计测定:浓度应在8-10°Bé之间。
2. 再生时间和流速
慢洗(置换)流速:3-5 m/h,时间15-20分钟;快洗(正洗)流速:10-15 m/h,时间15-20分钟。流速过快会让再生液来不及和树脂充分接触,再生效率大幅下降。很多调试人员为了赶时间,把快洗流速开到20 m/h以上,看起来省了时间,实际上树脂根本没洗干净。
3. 正洗终点判断
正洗到出水氯离子含量 < 50 mg/L(或电导率 < 200 μS/cm)才算再生完成。很多人看到出水清澈就停机,实际上树脂内部还残留着高浓度再生液,这部分会在运行初期缓慢释放,导致产水硬度短时间回升。
五、验收标准参照表(调试完成后工程师自检用)
| 核查项目 | 标准值 | 超标处理措施 | 检测频率 | 验收依据 |
|---|---|---|---|---|
| 进水总硬度(以CaCO₃计) | < 300 mg/L | 预处理扩容或软化预处理 | 每班1次 | 设计文件 |
| 再生盐用量(NaCl) | 100~150 g/L·R | 增加盐量或延长再生时间 | 每次再生记录 | 调试手册 |
| 产水硬度(出水) | < 0.03 mmol/L(相当于1.5°dH) | 再生后检测,持续超标则换树脂 | 每2小时 | 国标/行标 |
| RO/EDI进水余氯 | < 0.1 mg/L(EDI<0.05 mg/L) | 增加活性炭罐或还原剂自动投加 | 每周1次 | 工艺设计 |
六、老工程师经验:调试时多问业主一句话,能避免80%的返工
现场调试最容易忽略的一个问题:业主后续会不会换水源?很多项目设计阶段用的是政自来水,运营时业主接了自备井或者中水,水质硬度翻了两三倍,设备参数没变,产水当然不达标。
调试工程师进场后,第一件事是问业主:设备运行水源是哪个?有没有备用水源?水源会不会切换?把这三个问题写在调试记录里,后续出现水质问题责任清楚,业主也不好推诿。
另一个高频问题:调试时测产水硬度用试纸还是滴定法?试纸方便但精度差,测出来误差±0.5 mmol/L很正常,有时候明明达标了试纸显示超标,业主不认。精确测量用EDTA滴定法,现场配一套滴定试剂,业主在场测,数据透明,验收签字顺利得多。
七、结语
软化水设备调试的核心不是调设备,是调流程。原水水质、树脂状态、再生参数三个节点一步一步查过来,产水硬度还不达标的概率已经很低了。业主验收签字的那一刻,才算调试真正完成。设备带病运行看起来省事,出了问题返修成本是调试费的3-5倍,这个账要算清楚。
