验收第一步:预处理系统有效性确认

DTRO能处理普通RO无法承受的高污染水源,靠的是2mm宽流道和75-120bar高压。但这些优势的前提是预处理必须到位。很多调试人员习惯性地跳过预处理验收,直接看DTRO主机参数——这是本末倒置。

预处理验收必须检测三个核心指标:进水SDI值必须稳定在5以下(连续三次采样间隔2小时);进水浊度需低于50NTU;进水温度需要在15-35℃区间,低于10℃时膜通量会急剧下降,需要提前与业主确认冬季运行方案。

昌海环保的标准调试流程要求:预处理出水任何一项指标超标,DTRO主机不得启动。这不是苛刻,而是保护业主的投资——DTRO膜片单支价格高,一旦因预处理不达标导致早期污染,损失的是业主。

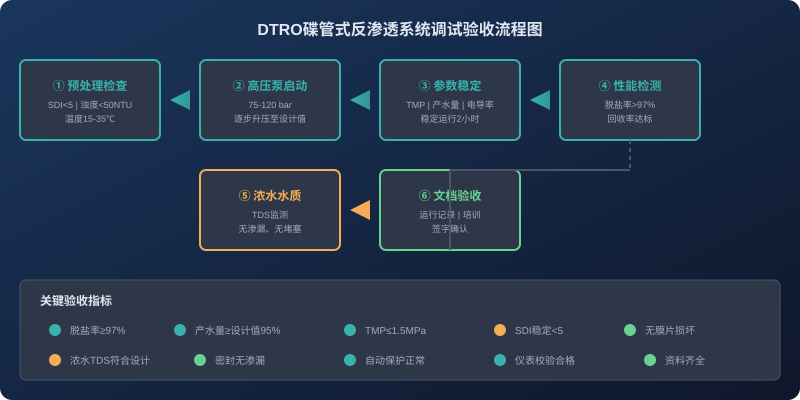

DTRO碟管式反渗透系统调试验收流程图

验收第二步:高压泵启动与压升验证

DTRO的高压泵启动有严格的压升程序:先以设计压力的30%运行30分钟,检查密封泄漏;再升至60%运行30分钟,观察膜壳震动和连接件紧固情况;最后才缓慢升至100%设计压力。全程记录泵体温度、振动值和轴承温升,这些数据要写入调试报告。

很多调试人员嫌麻烦,直接快速升压到设计值,表面上看系统运行正常,但泵的冲击载荷会在后期表现为轴承提前损坏。某化工园区DTRO项目运行18个月后高压泵频繁故障,厂家以”操作不当”拒绝质保——业主拿不出压升过程的原始记录,吃了哑巴亏。

验收第三步:独立膜元件性能检测

这是DTRO验收中最容易缩水、也最不能缩水的环节。正确的做法是:在系统稳定运行2小时后,用红外热成像仪逐支扫描膜壳表面温度分布。正常膜片温度均匀,温差超过3℃的区域往往存在膜片变形或密封损坏。同时取各膜壳的独立产水样本,检测COD和电导率——各膜壳之间产水电导率偏差不应超过15%。

如果发现某支膜壳产水电导率明显偏高,需要立即停机拆检。可能是O型圈损坏,也可能是膜片存在隐性缺陷。昌海环保在每个项目调试报告里都附有每支膜元件的独立检测数据,让业主手里有凭据、心里有底数。

验收第四步:脱盐率和回收率实测

DTRO的脱盐率是验收的核心指标。昌海环保的出厂标准是系统脱盐率不低于97%,低于这个数值膜系统存在问题。但验收时要注意:进水电导率越高,计算脱盐率时的分母越大,数值反而容易达标——这反而是一个陷阱。正确的做法是用标准测试液(已知电导率的NaCl溶液)进行校准测试,排除原水水质波动对结果的干扰。

回收率的验收同样重要。DTRO系统设计回收率通常在60-75%之间,低于设计回收率说明膜通道存在堵塞或浓差极化严重。验收时需要同时记录浓水产水流量和TDS,计算实际回收率与设计值的偏差——偏差超过5%就需要排查原因。

验收第五步:自动化与安全联锁测试

DTRO系统通常配备完整的PLC自动控制和安全联锁功能。验收时需要逐一测试:高压泵的入口低压保护(进水压力低于设定值时自动停机);出口高压保护(超过设计压力上限时自动停机并报警);膜壳间压力差保护(ΔP超过0.5MPa时触发报警)。

某危废处置中心DTRO项目验收时发现,高压保护参数被调试人员临时设宽以”方便运行”,这是一个巨大的隐患。昌海环保的标准调试要求是:所有保护参数必须严格按照设计值设定,任何调整都需要业主书面确认,并记录在调试报告中。

完整的验收文档应该包含哪些内容

  • 预处理系统逐项检测记录(SDI、浊度,温度)
  • 高压泵压升过程数据(压力、时间,温度、振动)
  • 各膜元件独立产水水质数据(电导率、COD)
  • 红外热成像膜壳温度扫描图
  • 系统脱盐率和回收率计算过程
  • 自动化保护功能测试记录
  • 调试前后的设备状态对比照片
  • 调试人员资质证明和调试日期

DTRO系统的调试验收不是走形式,而是为后续20年运维周期买保险。每一个验收数据,都是未来运维中的参照系;每一份签字确认,都是业主方主张权益的凭证。昌海环保的工程交付标准远高于行业通行做法,因为我们深知:业主的长期利益,就是我们的长期口碑。

如果您有DTRO系统或其他水处理设备的调试验收需求,欢迎与昌海环保技术团队沟通。我们可以提供现场技术指导、验收文档模板定制和驻场培训服务,确保每一套系统都能以最佳状态交付使用。
