反渗透设备与废水回用系统业主验收:三大阶段标准与常见不合格项详解

反渗透设备与废水回用系统安装完毕、调试完成后,正式移交给业主之前,有一道关键环节——业主验收。验收不仅是确认设备能否正常运行,更是锁定质保起点、明确售后责任的法律节点。在实际项目中,因验收标准模糊、检测项目遗漏导致的合同纠纷并不罕见。本文从进水水质、产水性能、文件交付三个维度,系统梳理业主验收的核心检查项与合格判定标准,帮助工程人员和业主方把好最后一关。

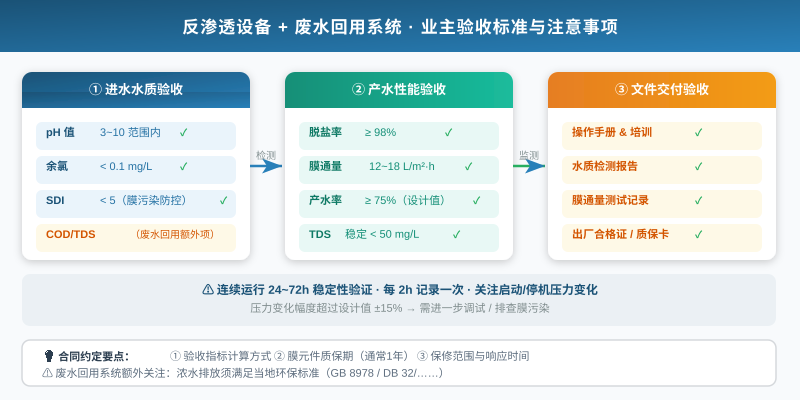

反渗透设备与废水回用系统业主验收标准流程图,涵盖进水水质、产水性能与文件交付三大阶段

阶段一:进水水质验收——不合格的进水是膜污染的根源

很多业主认为验收只看产水水质,却忽略了进水条件的确认。反渗透膜对进水水质极为敏感,一旦进水参数超出设计范围,即使产水暂时达标,膜元件的衰减速度也会远超预期。合同中必须明确约定进水水质检测项目及合格区间。

  • pH 值:标准范围 3~10。超出此范围会导致膜面水解变性,损坏脱盐层。有项目曾因上游酸洗废水未预告导致进水 pH 降至 2.5,运行 48 小时后脱盐率从 98% 骤降至 85%。
  • 余氯:须严格控制在 0.1 mg/L 以下。聚酰胺复合膜对余氯高度敏感,超过 0.2 mg/L 会引发膜面氧化穿孔,且这类损伤不可逆,只能更换膜元件。
  • SDI(污染指数):须控制在 5 以下。SDI 反映水中悬浮物与胶体浓度,超标会迅速堵塞膜通道,导致段间压差快速上升。
  • COD/TDS(废水回用场景):针对工业废水回用项目,还须检测化学需氧量(COD)与总溶解固体(TDS)。COD 过高会加速膜有机污染,TDS 波动超出设计值则影响产水率的稳定性。

建议在验收合同中约定:调试工程师须在调试报告附上实际进水水质化验单,并标注检测时间与取样点位。业主方水质波动时,应提前通知运维方重新评估系统适配性。

阶段二:产水性能验收——这四项指标必须逐项核验

产水性能验收是整个流程的核心。调试期间设备可能运行良好,但短时间稳态运行不能说明问题——连续运行 24~72 小时后,膜元件的衰减趋势、密封圈的密封效果才会真正暴露。

  • 脱盐率 ≥ 98%:标准型聚酰胺复合膜的脱盐率可达 98%~99.5%。验收时须同时测量进水电导率与产水电导率,计算公式:脱盐率 = (1 – 产水电导率 / 进水电导率) × 100%。实测低于 97% 时应检查密封圈是否损坏或膜元件安装是否存在偏差。
  • 膜通量 12~18 L/m²·h:不同型号膜元件的标准通量存在差异,验收前须核对厂家提供的设计参数。通量低于设计值 20% 以上通常意味着膜面已存在污染或堵塞。
  • 产水率 ≥ 设计值(通常 ≥ 75%):产水率反映系统整体回收效率,受浓水温度、进水压力、膜元件健康状态等多重因素影响。实测产水率低于设计值 5 个百分点以上,须排查是否存在膜元件污堵或阀门开度配置错误。
  • 产水 TDS < 50 mg/L(脱盐后):TDS 是业主最直接的感官指标。TDS 探头须在验收前完成校准,否则读数偏差可能导致误判。建议使用独立便携式电导率仪与在线仪表进行双表比对。

以上四项指标建议每 2 小时记录一次,形成连续 24~72 小时的运行曲线。运行期间应模拟实际工况的波动(如峰谷用水量变化),检验系统在负荷波动下的稳定性。

阶段三:文件交付验收——这些资料缺一不可

硬件验收合格只是第一步,完整的文件交付才能确保后续运维有据可依。昌海环保在每一个项目交付中,都会同步提交以下文件包,这也是业主验收清单中经常被忽视的部分。

  • 操作手册与培训记录:包含设备启停操作流程、日常巡检项目、异常工况应急处理步骤。培训须有业主方签字确认,证明运维人员已掌握基本操作。
  • 水质检测报告:调试期间每一次水质采样的检测数据,需第三方或有 CMA 资质实验室签字。对工业废水回用项目,报告须覆盖浓水水质指标,证明其满足当地环保排放标准(DB 32/xxxx 或 GB 8978)。
  • 膜通量初始测试记录:记录膜元件投入运行时的初始通量值,作为日后性能衰减对比的基准。建议以照片形式存档,标注测试时间、设备编号、测试人员。
  • 出厂合格证与质保卡:膜元件通常享有 1 年质保期,质保起始日期以验收签字日期为准。合格证上应标注膜元件序列号,与实际安装编号一一对应,避免质保索赔时产生争议。

合同约定要点:避免验收后争议的关键

在签订设备采购与安装合同时,建议明确以下几点,避免验收后产生纠纷:验收指标的计算方式须在合同中明确(是单次测量值还是连续 24h 平均值);膜元件质保期通常为 1 年,部分项目可延长至 2 年,须在合同中注明;保修范围须区分膜元件本身质量问题和因进水水质超标导致的损坏——后者不在质保范围内。

昌海环保技术服务团队在每个项目交付时,都会安排 2 名以上工程师驻场陪产 3~5 个工作日,协助业主方完成验收流程,并完成运维人员操作培训。如您正在进行反渗透设备或废水回用系统的项目验收准备,欢迎联系昌海环保,获取验收清单模板与技术支持。
