DTRO膜系统调试与运维管理实战:渗滤液处理常见问题与解决方案

在某大型垃圾卫生填埋场渗滤液处理站,调试工程师曾遇到这样的困境:系统通水启动后,DTRO膜组产水流量迟迟达不到设计值,高压泵运行电流频繁波动,浓水侧膜间压差在运行2小时后即超出警戒线。现场排查发现,罪魁祸首并非膜元件本身质量问题,而是预处理砂滤器滤料板结导致SDI严重超标,加上高压管道排气不充分,产生了严重的水锤效应冲击膜壳密封。

DTRO(碟管式反渗透)系统是垃圾渗滤液处理的核心工艺,其调试和运维逻辑与常规卷式RO膜有本质区别——碟片式开放流道设计赋予其更强的耐污染能力,但也意味着对预处理完整性和运行参数敏感度更高。本文结合昌海环保工程团队的现场经验,系统梳理DTRO膜系统调试与运维中的常见问题与应对方案。

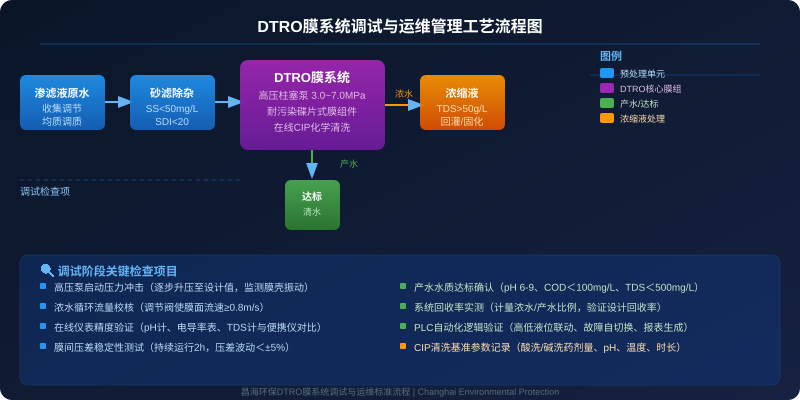

DTRO膜系统调试与运维管理工艺流程图,涵盖渗滤液原水调节、砂滤除杂、DTRO核心膜组及产水达标与浓缩液处理全流程

一、调试前系统检查:四项必查项决定调试成败

DTRO系统80%以上的调试问题根源在于预处理环节。正式通水前,必须完成以下四项检查:

  • 砂滤器滤层状态确认:检测滤料层高度是否达标(通常不低于设计高度80%),反洗后测定出水浊度应小于1NTU。若滤料结块或流失严重,会导致SDI15远超设计值(DTRO要求SDI<20),直接缩短膜组件寿命。
  • 高压管路气体排空:高压泵启动前必须全开泵体及管路排气阀,采用低压大流量方式充分排尽管路内气体。未排空的空气在高压状态下形成压缩空腔,启泵瞬间产生的水锤压力可瞬间击穿膜壳密封,造成不可逆损伤。
  • 膜堆预浸泡验证:新膜组件在安装前需用纯水充分浸泡(通常24小时以上),排除保护液残留。检验方法:测量浸泡水电导率,若电导率下降至50μS/cm以下方可安装使用。
  • 仪器仪表精度校验:使用便携式电导率仪与在线电导率表同步测量同一点水质,记录偏差值。若偏差超过±5%,需在调试报告中注明并在后续数据中修正。

二、产水流量不达标:三步排查法快速定位

DTRO产水流量低于设计值是最常见的调试问题,工程师可按以下三步逐步排查:

  • 第一步:确认高压泵实际运行压力。观察泵出口压力表,若压力已达到设计值(如5.0MPa)但产水仍偏低,说明泵的流量输出能力不足,需检查泵的转向、叶轮磨损及密封泄漏。若压力低于设计值,需检查预处理堵塞情况或浓水循环阀开度是否过大。
  • 第二步:分析膜间压差(ΔP)数据。DTRO标准运行状态下,膜间压差通常在0.5~1.5bar之间。若ΔP显著升高,往往意味着膜流道堵塞(可能是有机物凝胶层、无机结垢或机械杂质)。测量浓水侧进、出口压力,计算单膜段压差,判断堵塞发生的具体位置。
  • 第三步:检测浓水水质TDS。取样测定浓水TDS,若浓水TDS接近或低于设计值(如55g/L vs 设计58g/L),说明膜的脱盐率正常,问题可能出在膜密封或O型圈损坏导致的内漏。打开膜壳端盖目视检查密封圈完整性,是最直接的确认方式。

三、浓水循环系统压差波动:高污染渗滤液运行关键控制点

垃圾渗滤液成分复杂、高浓度有机物含量高,DTRO浓水循环系统的压差管理是决定系统稳定运行周期的核心。工程实践中有三个关键控制节点:

  • 膜面流速控制:DTRO设计要求膜面流速不低于0.8m/s,以确保浓水在碟片流道内形成湍流,冲刷膜表面沉积物。现场可通过调节浓水循环泵频率与浓水调节阀开度,将膜间压差控制在设计范围。若压差持续上升,说明流速不足,需逐步提高循环泵转速或检查流道内是否有大颗粒杂物堵塞。
  • 浓水排放比例管理:DTRO系统回收率通常控制在40%~60%之间。当处理高浓度渗滤液时,盲目提高回收率会加剧膜面污染,导致压差急剧上升。建议在高污染负荷期间(雨季渗滤液量增加、BOD>5000mg/L时)适当降低回收率运行,确保膜组安全度过峰值冲击。
  • 膜组压差预警阈值设定:建议设置两级预警:一级预警(压差超过初始值20%)提示进行低压冲洗;二级预警(压差超过初始值40%)必须启动CIP化学清洗。压差从初始值翻倍是膜组不可逆损伤的临界点,需提前预防。

四、CIP清洗规范与运维交接管理

DTRO膜组化学清洗(CIP)的规范程度直接影响膜使用寿命和系统运行成本。昌海环保在多个渗滤液处理站调试中,总结出以下实战参数:

  • 碱洗配方(去除有机物与微生物污染):0.1% NaOH + 0.02% SDS(非离子表面活性剂),温度30~35°C,低流量循环60分钟,清洗后充分冲洗至出水pH接近中性。夏季高温条件下,有机物污染风险更高,建议每7~10天进行一次碱洗维护。
  • 酸洗配方(去除无机垢如碳酸钙、硫酸钙):0.5%~1.0% 柠檬酸或0.2% HCl,调pH至2.5~3.0,温度35~40°C,循环45分钟。酸洗后必须用纯水充分冲洗,并检测产水电导率是否恢复正常水平。
  • 运维交接文档规范:调试完成后须向运营方提交完整记录:初始压差基准值、产水设计流量、浓水TDS范围、每批次清洗记录(含日期、药剂种类、浓度、温度、时长及清洗后产水恢复率)。运营期压差基准值发生20%以上偏移时,应重新评估系统状态。

DTRO膜系统的调试质量直接决定了后续3~5年运营期的稳定性和维护成本。调试阶段扎实的参数标定、运维期规律的压差监控和及时规范的化学清洗,是保障系统长周期稳定运行的三把钥匙。昌海环保专注渗滤液处理领域多年,可为客户提供从DTRO系统调试、运维培训到长期技术托管的全流程服务支持。
