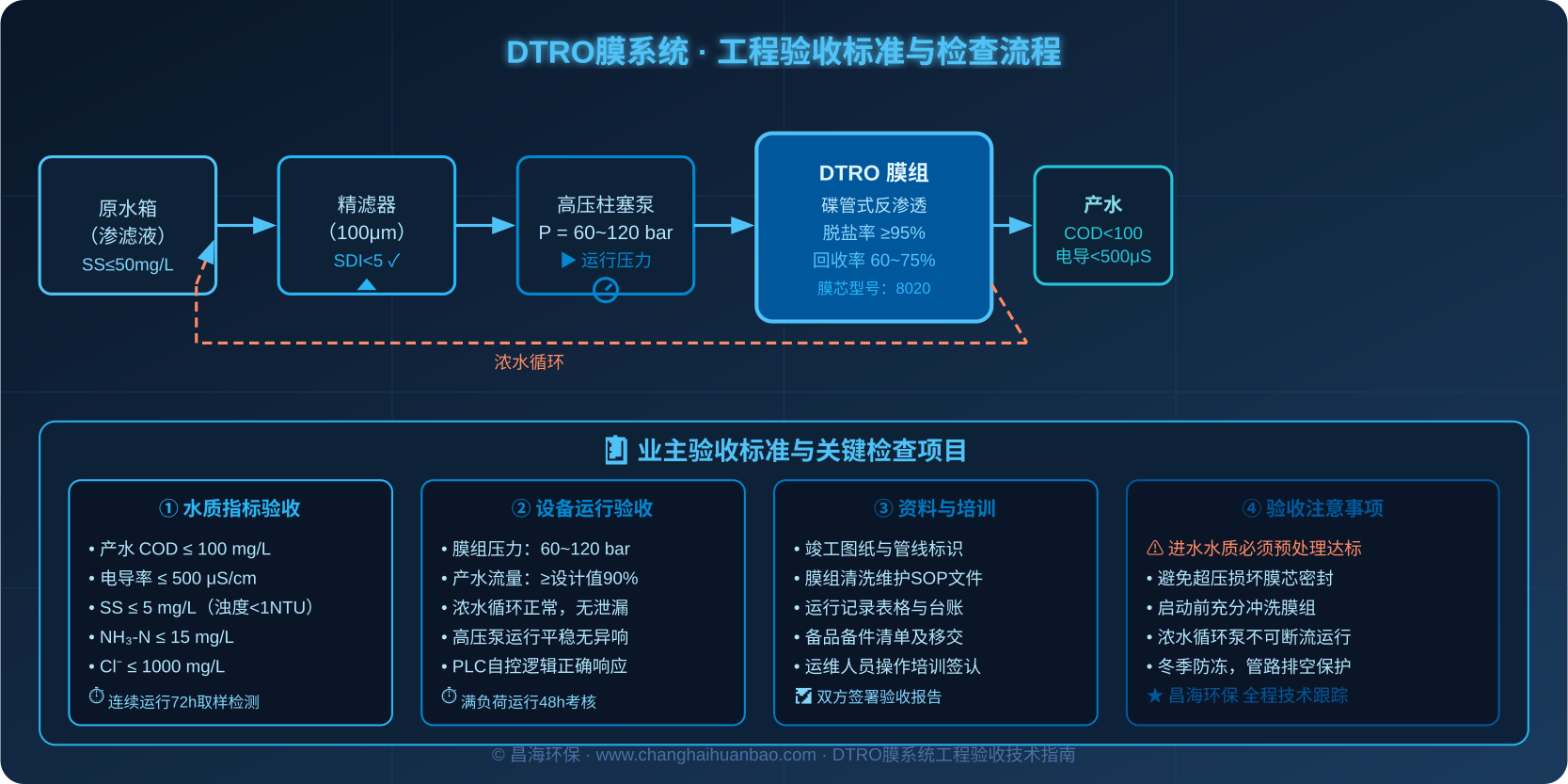

垃圾渗滤液处理项目中,DTRO(碟管式反渗透)膜系统是实现高污染负荷废水达标排放的核心工艺。然而,大量工程实例表明,业主在验收阶段常因缺乏系统性的检查标准,导致设备带病运行、膜组过早污染、系统性能快速衰减。本文结合昌海环保多个渗滤液处理项目的现场经验,系统梳理DTRO膜系统业主验收的标准框架与重点注意事项,供建设方和运营方参考对照。

一、水质指标验收:从取样到判定,三大核心数据缺一不可
DTRO系统验收的核心是确认产水水质稳定达标。验收前,业主应与施工方共同制定取样方案,选取进水水质最差的一个运行周期进行72小时连续取样检测。以下三项指标是必查项:
- COD(化学需氧量):渗滤液经DTRO处理后,产水COD应控制在100 mg/L以下。若DTRO膜组脱盐率正常(≥95%),此项指标通常最易达标;超标时应优先排查膜片是否破损或密封圈老化。
- 电导率:产水电导率应≤500 μS/cm,对应TDS约250~300 mg/L。电导率突变(尤其在浓水侧电导率正常的情况下)通常指向膜元件氧化损伤或进水含特殊有机溶剂。
- 悬浮物(SS)与浊度:产水SS应≤5 mg/L,浊度<1 NTU。此指标直接反映预处理过滤段(精滤器100μm)的运行状态,若超标则说明滤芯失效或未按规定周期更换。
二、设备运行验收:高压系统四步检查法,拒绝带病交付
DTRO系统的核心技术难点在于高压泵组与膜组的精密配合。业主在验收48小时满负荷考核期内,应重点完成以下四步检查:
- 压力稳定性检查:DTRO膜组运行压力通常维持在60~120 bar(视原水含盐量而定)。考核期间,记录每2小时的运行压力曲线,波动幅度不应超过±10 bar。压力频繁波动往往意味着高压泵气蚀或蓄能器压力不足。
- 产水流量比对:现场读取就地流量计数据,与设计文件中的额定产水流量进行比对。实际产水量不应低于额定值的90%。低于此比例时,需排查膜组堵塞程度或高压泵是否达到额定转速。
- 浓水循环回路检查:浓水循环泵严禁断流运行——这会导致膜组局部过热和膜片热熔损伤。验收时应模拟浓水循环泵意外停机的工况,验证PLC联锁保护是否在≤3秒内触发高压泵急停。
- 膜组外观与密封检查:打开膜组取样口,检查膜片表面是否有结垢、变形或明显划痕;密封圈处是否有渗漏痕迹。碟片式膜组件的导流盘间距是否均匀,有无错位现象。
三、容易被忽视的验收细节:这些地方出问题后悔莫及
在工程实践中,以下三类问题出现频率最高,却常因验收人员不熟悉而被忽略:
- 进水水质预处理不彻底:部分项目在预处理调试未完成的情况下强行启动DTRO系统,导致膜组在短期内因有机物和硬度离子污染而性能骤降。验收前必须确认进水SDI(淤泥密度指数)<5,硬度<200 mg/L(以CaCO₃计)。
- 仪表计量误差:现场的压力表、流量计和电导率仪若未经校准,数据真实性无从判断。建议要求施工方提供仪表检定证书,并在验收期间用便携式仪器进行现场比对。
- 冬季防冻留隐患:北方地区项目在冬季停机时,若膜组和管路内的水未彻底排空,结冰膨胀会直接损坏膜壳密封。验收时应确认低温保护措施(保温层或自动排空阀)已安装到位,并现场测试排空功能。
四、资料移交与运维交接:验收签字只是服务的开始
正式验收签字前,业主应确认以下资料已完成移交:膜组清洗维护SOP文件(含清洗药剂配方和膜芯取出操作规范)、竣工管线图(标注所有阀门、仪表和膜组编号)、运行记录台账模板、备品备件清单(建议膜芯按设计数量10%额外储备)。
昌海环保在为多个垃圾填埋场和危险废物处置中心提供DTRO系统建设服务过程中,始终将交得出、用得好作为验收目标。系统交付后,昌海环保技术团队可提供远程监控支持与定期巡检服务,协助业主制定膜组预防性清洗周期,确保系统长期稳定运行,真正发挥渗滤液处理设施的环保价值。
