高压反渗透与废水回用系统业主验收全流程指南:四大阶段、50项核查要点

高压反渗透(HPRO)系统与废水回用组合工艺是当前工业废水深度处理与资源化的主流技术路线。然而在实际工程项目中,业主方因缺乏系统验收经验,常常在设备投入使用后才发现问题——膜元件已安装却发现壳体固定松动、产水指标反复不达标却无法追溯原因、培训未完成运维人员已离场。这些”后遗症”的根源,往往在于验收环节不够细致。

本文结合昌海环保多个高压反渗透与废水回用系统工程实践,系统梳理业主验收的四大阶段与关键核查要点,帮助业主方把好”最后一道关”。

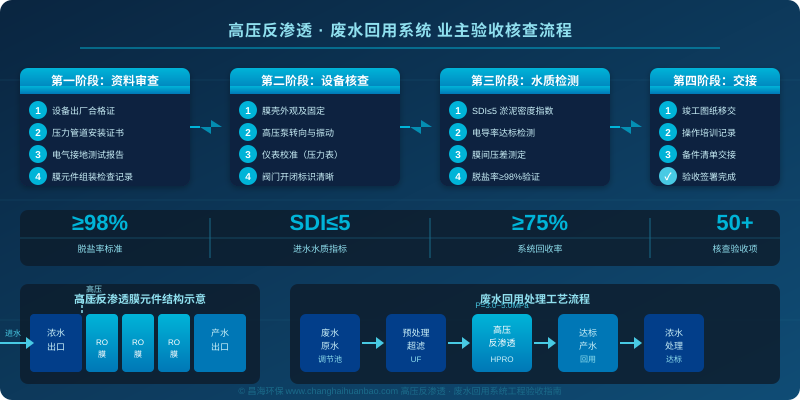

高压反渗透与废水回用系统工程验收流程图:资料审查、设备核查、水质检测、公用工程四大阶段要点

一、资料审查阶段:九项文件缺一不可

正式现场验收前,业主方应要求EPC总包方或设备供应商提供以下九项核心文件,并逐一核验:

  • 膜元件出厂合格证(含品牌、型号、序列号)
  • 高压泵性能曲线与出厂测试报告
  • 压力管道安装监督检验证书(适用超过设计压力的管道)
  • 电气系统接地电阻测试报告(要求≤4Ω)
  • 膜元件组装检查记录(含单支膜元件安装序号)
  • 系统PID工艺流程图与设备布置图(需加盖设计院章)
  • 仪表清单及校准证书(压力表、流量计、电导率仪等)
  • 高压泵与电机对中报告(刚性联轴器对中偏差≤0.05mm)
  • 清洗系统完整性测试报告

重点提示:膜元件序列号必须与合格证一一对应。若现场发现序列号缺失或与文件不符,应立即停验并要求供应商整改。膜元件作为系统核心部件,一旦安装后发现问题,退换货周期往往长达2-4周,严重影响工期。

二、设备实物核查:外观与功能双重验证

进入现场后,应对膜系统主体设备进行”看、摸、量”三步核查:

  • 膜壳固定:每支膜壳两端固定螺栓扭矩须符合设计值(通常为20-25 N·m),防松垫片应完整。现场常见问题是膜壳支架构墙膨胀螺栓数量不足,长期运行振动会导致结构松动。
  • 高压泵转向:点动启动(3-5秒),确认叶轮旋转方向与泵体标识一致。反向运行会在30秒内造成机械密封损坏。
  • 泵体振动检测:运行时用振动仪测量泵体三个方向(水平、垂直、轴向)振动值,带负荷时振动速度有效值应≤4.5mm/s(依据ISO 10816标准)。
  • 仪表校准验证:现场用标准压力表(精度0.4级)对各级压力表比对,允许偏差≤±1%FS;电导率仪用标准溶液(147μS/cm @25℃)校验。
  • 阀门标识:所有阀门手轮应悬挂不锈钢标识牌,注明阀门编号与功能(进水阀、产水阀、浓水阀、清洗回流阀等),避免操作混淆。

三、水质验收检测:三个核心指标必须达标

水质验收是业主方最核心的权利,也是系统性能的直接验证。建议委托具备CMA资质的第三方检测机构现场采样,检测以下三个指标:

  • 进水SDI测定:取膜系统进水口水样,按ASTM D4189标准方法测定15分钟内淤泥密度指数(SDI)。HPRO系统进水SDI必须≤5。若SDI>5,说明预处理超滤产水不合格,持续运行将导致膜污堵急剧加重。
  • 产水电导率检测:废水回用系统的产水电导率取决于回用用途——工艺回用通常要求≤100μS/cm,绿化或冲洗回用可放宽至≤500μS/cm。检测时应同时记录进水温度(温度补偿后的电导率更具参考价值)。
  • 系统脱盐率验证:HPRO系统行业通行脱盐率标准为≥98%。检测方法:在系统稳定运行工况下,同时取进水和产水水样,测定TDS或电导率,按公式计算:脱盐率 = (1 – 产水TDS/进水TDS) × 100%。建议连续测定3天,每天取3个时段样本,取平均值作为最终判定依据。

特别提醒:膜间压差(进水端压力与浓水端压力的差值)是判断膜污染程度的关键参数。工程实践中,建议在验收时记录初始压差基准值(通常为0.1-0.3MPa)。若压差明显偏离设计值,需排查膜元件安装方向是否正确、O型密封圈是否破损、浓水循环量是否充足等。

四、公用工程与竣工交接:让运维有据可依

公用工程验收主要针对高压泵、仪表、自控等辅助系统的配套完整性,此阶段常被业主忽视,却在运维阶段频频”埋雷”。核查要点包括:

  • 高压泵运行电流是否在额定值±5%范围内,电机表面温度≤80℃(F级绝缘)
  • 高压变频器(若配置)散热风机是否运转正常,进风口滤网是否清洁
  • 仪表自控:DCS/PLC系统画面显示与现场传感器数据是否一致,报警阈值是否按设计值设定
  • 化学清洗装置:清洗泵能否达到设计压力(通常1.0-1.5MPa),药箱液位计是否准确
  • 压缩空气、循环冷却水、蒸汽(若有)等公用介质是否已接入并完成吹扫试压

竣工交接时,业主方应要求EPC总包方提供:①竣工图纸(CAD版,含设备位号及管线标高);②系统操作规程(含开机、停机、紧急停机、故障处理流程);③备件清单(含膜元件、密封圈、滤芯、泵机械密封等常用耗材建议库存量)。操作人员培训应在设备验收前完成,由供应商技术人员现场带教,确保每位值班人员能独立完成系统启停与参数记录。

总结:验收做扎实,运行少烦恼

高压反渗透与废水回用系统的业主验收,本质上是对整个预处理+膜分离工艺链的全面”体检”。四大阶段(资料审查→设备核查→水质检测→公用工程交接)层层递进,任何一个环节的疏漏都可能在后续运维中放大为系统性能下降或膜元件不可逆损伤。

昌海环保在高压反渗透系统与废水回用工程领域拥有从方案设计、设备集成到安装调试、运维培训的全链条技术服务能力。若您在系统验收或运维过程中遇到具体技术问题,欢迎咨询,我们将提供专业的技术支撑与定制化解决方案。
