一、垃圾渗滤液为什么必须靠 DTRO 应急?
填埋场雨季水量激增是常态——某省会城市垃圾填埋场实测:日均渗滤液产量从雨季前的 80 m³ 暴涨到 220 m³,原有处理站超负荷 175%,环保督察直接亮红灯。这种场景下,传统的「生化+反渗透」组合工艺从改造到投产至少 6 个月,根本来不及。
渗滤液水质三高:高 COD(5000-15000 mg/L)、高氨氮(1000-2500 mg/L)、高盐分(TDS 5000-12000 mg/L)。普通卷式 RO 膜在这种工况下 7-10 天就堵,频繁化学清洗导致膜寿命缩短到 6 个月以内。DTRO 碟管式反渗透是专门为高污染高盐分废水设计的工艺,宽流道(进水流道 2mm vs 普通 RO 0.7mm)+ 高压运行(75-90 bar),单级就能把 COD 压到 100 mg/L 以下。
二、DTRO 应急处理的核心优势
1. 撬装式部署,到场 72 小时出水。整套 DTRO 系统集成在 20 尺标准集装箱内,含进水预处理、膜柱、清洗装置、控制系统。运输到现场只需要吊装就位 + 接通水电,最快 72 小时就能达到产水 COD < 100 mg/L 的设计指标。
2. 耐污染膜柱,清洗周期 30 天+。DTRO 碟片式膜组件的开放式流道设计,让高浊度、高有机物的渗滤液可以稳定通过。一级两段排列的 DTRO 系统在连续运行 3 个月的应急期内,清洗频次控制在每月 1 次,膜寿命实测可达 3 年以上。
3. 高回收率,浓水减量 70%。DTRO 单级回收率 80%,比普通 RO 高出 15-20 个百分点。浓水经二级 DTRO 进一步浓缩,最终浓水 TDS 可达 120-150 g/L,体积仅为进水量的 30%,大幅降低后续蒸发或危废处置成本。

三、90% 项目栽在 2 个隐形参数
走访过 30+ 渗滤液应急项目后发现,DTRO 出水不达标的根因几乎都集中在两个被忽视的参数上。这两个参数在设计院图纸上很少标注,但运行时的影响是致命的。
1. 进水 SDI 控制在 5 以内(不是 3)。普通 RO 系统的设计惯例是 SDI < 3,但 DTRO 因为流道更宽,可以承受 SDI < 5 的进水。问题在于,很多项目照搬 RO 标准去要求 SDI < 3,导致预处理段(袋式过滤+超滤)配置过大、成本飙升 30%,但实际运行时 SDI 很难稳定在 3 以下。正确做法是按 DTRO 实际耐受度配置预处理:袋式过滤(50μm)+ 砂滤即可,节省成本同时不影响出水水质。
2. 温度补偿系数不能照搬设计值。渗滤液原水温度随季节波动大(5-35℃),DTRO 膜通量随温度每升高 1℃ 增加约 2.5-3%。如果按设计温度 25℃ 配置高压泵和膜数量,到了冬季(5℃)实际产水量会比设计值低 40-50%,系统直接「缺水」。应急项目的关键是按最低运行温度核算膜面积和高压泵流量,宁可夏季富余也不要冬季欠产。
| 隐形参数 | 常见错误值 | DTRO 实际合理值 | 影响差异 |
|---|---|---|---|
| 进水 SDI | < 3(按普通 RO 标准) | < 5(碟管膜耐受) | 预处理成本 +30% |
| 设计温度 | 25℃(设计院惯例) | 5-10℃(冬季最低值) | 冬季缺水 40-50% |
| 回收率 | 65-70%(保守设计) | 80%(DTRO 单级能力) | 产水量 -15% |
| 清洗周期 | 15 天(按 RO 经验) | 30 天+(碟管宽流道) | 清洗成本翻倍 |
| 高压泵压力 | 60-70 bar(节能设计) | 75-90 bar(标准工况) | 脱盐率 -10% |
四、150 m³/天应急项目实战解析
某省会城市垃圾填埋场 2025 年雨季应急项目,原水水质:COD 8500 mg/L、氨氮 1800 mg/L、TDS 8500 mg/L。处理要求:150 m³/天,连续运行 3 个月(应急期),出水达 GB 16889-2008 表二标准(COD < 100 mg/L,氨氮 < 15 mg/L)。

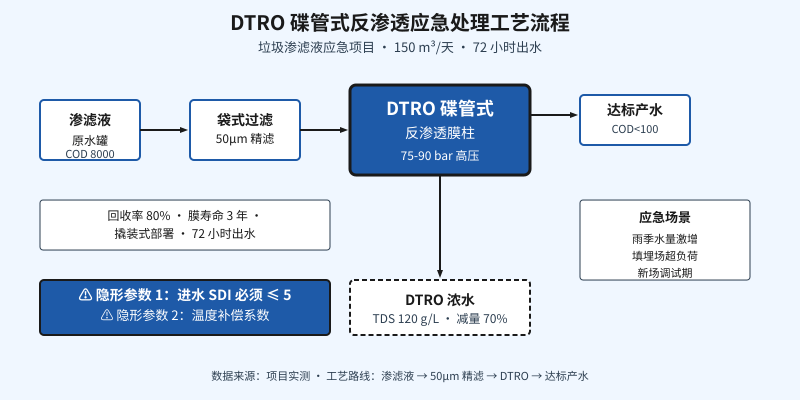

工艺路线:渗滤液 → 50μm 袋式过滤 → DTRO 碟管式 RO(一级两段)→ 达标产水。设备配置:DTRO-2(2 m³/h)× 2 套,一用一备,单套处理量 75 m³/天。系统工作压力 75-90 bar,回收率 80%,膜柱采用开放式流道碟管组件,清洗周期 30 天。
实测运行数据:产水 COD < 80 mg/L,氨氮 < 10 mg/L(优于设计要求),系统回收率稳定在 78-80%。连续运行 3 个月,膜柱清洗 3 次(按 30 天周期),膜寿命预估可达 3 年以上。浓水进一步 DTRO 浓缩至 TDS 120 g/L,最终废液体积约为进水量的 30%,相比原废水直接处置成本降低 60%。
五、应急项目验收与运维要点
1. 72 小时出水验证是关键节点。应急项目验收不能等「稳定运行 1 个月」,必须要求到场 72 小时内出水达标。这是 DTRO 撬装方案的核心承诺,也是与传统工艺 6 个月投产周期的本质区别。
2. 浓水处置预案必须前置。DTRO 浓水(占进水 20%)属于高盐高有机废水,不能直接排入填埋场雨水系统。建议方案:浓水进二级 DTRO 进一步浓缩至 TDS > 100 g/L,再送蒸发结晶或危废处置单位。应急项目方案设计时必须包含完整的浓水处置链路,否则会出现「产水达标、浓水无处去」的尴尬。
3. 远程监控降低运维压力。撬装 DTRO 配备远程监控模块(4G/以太网),关键参数(进水压力、产水电导、膜差压、清洗周期)实时上传云端。运维人员只需每日 1 次现场巡检,故障响应时间 < 4 小时,应急期内可保持最低 2 人值守。
垃圾渗滤液应急处理的核心不是「设备选型」,而是「参数适配」。DTRO 的碟管式膜柱 + 高压运行已经把工艺难度降到最低,关键在于把进水 SDI 和温度这两个隐形参数算清楚、把浓水处置预案做完整。90% 的项目栽跟头,不是因为设备不行,而是因为设计时照搬了普通 RO 的经验值。
